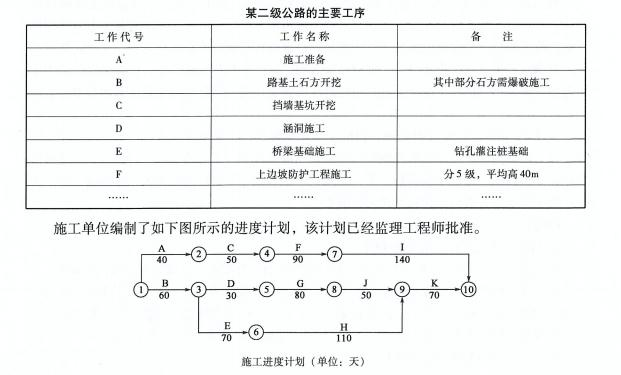

某山区二级公路的主要工序见下表。施工中发生了如下事件:事件1:由于施工单位设备故障,导致C工作中断4天。事件2:由于百年一遇的冰雪灾害,导致D工作晚开工15天。事件3:由于业主提供的图纸晚到,导致E工作停工10天。针对上述事件中的暂停施工,施工单位在合同规定时间内向监理机构提出了延期申请和费用索赔的要求。合同约定,成本损失费为人民币1.5万元/天,利润损失费为人民币0.2万元/天。
【问题】1.计算图中所示网络计划工期,并指出关键线路。
1.图中网络计划工期为320天,关键线路为A-C-F-I。
