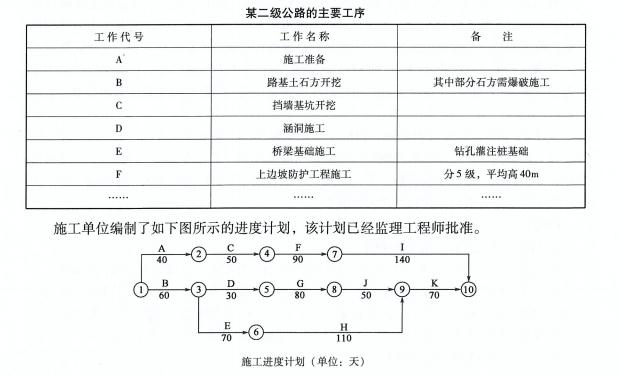

某山区二级公路的主要工序见下表。施工中发生了如下事件:事件1:由于施工单位设备故障,导致C工作中断4天。事件2:由于百年一遇的冰雪灾害,导致D工作晚开工15天。事件3:由于业主提供的图纸晚到,导致E工作停工10天。针对上述事件中的暂停施工,施工单位在合同规定时间内向监理机构提出了延期申请和费用索赔的要求。合同约定,成本损失费为人民币1.5万元/天,利润损失费为人民币0.2万元/天。
【问题】2.针对背景材料中的网络计划,分别分析C、D、E工作延误,施工单位提出工期索赔和费用索赔的合理性。
2.针对背景中的网络计划,对C、D、E工作工期索赔和费用索赔的合理性分析如下。(1)C工作:工期索赔和费用索赔不合理。因为导致C工作中断的原因是施工单位设备故障,应由施工单位承担责任。(2)D工作:工期索赔和费用索赔不合理。虽然百年一遇的冰雪灾害属于不可抗力,施工单位理应可以索赔工期,但是D工作的总时差为30天,晚开工15天没有超过其总时差,所以不可提出工期索赔的申请。不可抗力发生后停工损失的责任应由施工单位承担,所以也不可提出费用索赔的申请。(3)E工作:工期索赔不合理,费用索赔合理。图纸晚到造成的停工责任应由建设单位承担,因此可提出费用索赔的申请。但由于E工作有10天的总时差,停工时间没有超过总时差,因此不可提出工期索赔的申请。
