当前位置:首页 → 建筑工程 → 监理工程师 → 交通工程监理案例分析->某委托监理的工程,施工合同工期为20个月,土方工程量为280

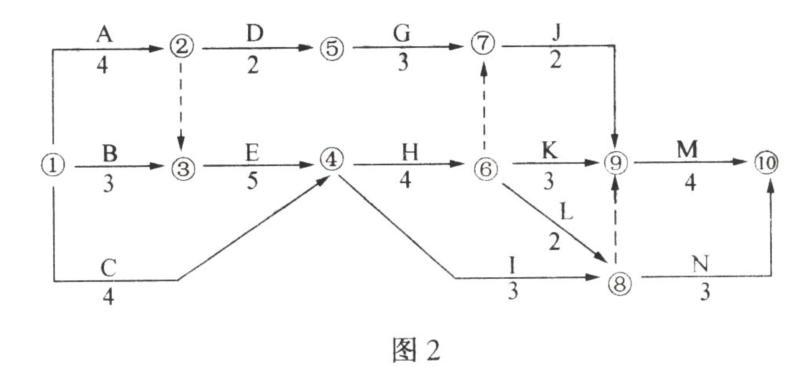

某委托监理的工程,施工合同工期为20个月,土方工程量为2800m3,土方单价为18元/m3。施工合同中规定,土方工程量超出原估计工程量15%时,新的土方单价应调整为15元/m3。经监理工程师审核批准的施工进度计划如图2所示(时间单位:月)。其中工作A、E、J共用一台施工机械且必须安顺序施工。
【问题】1、为确保工程按期完工,图2中哪些应为重点控制对象?施工机械闲置的时间是多少?
1、重点控制对象为A、E、H、K、M工作;施工机械闲置时间为4个月
