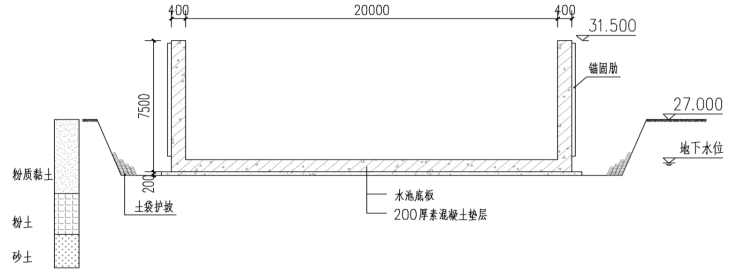

甲公司承建城市污水处理厂扩建工程,包括既有管道拆改,新建两座圆形无盖废水池,其中 1#废水池属于地下式现浇钢筋混凝土结构,采用无粘结预应力体系。水池高 7.5m,直径 20m,设计水深6m,池底设 200mm 混凝土垫层。原地面高程为+27.00m,水池顶面标高为+31.5m,地下水位位于地表以下 1.5m。现场土质自上而下分别为粉质黏土、粉土和砂土。如下图所示:
图 水池结构断面图
施工中发生了如下事件:
(1)基坑开挖前,采用真空井点降水,将地下水位降至规范要求的标高位置。
(2)由于基坑开挖较浅,放坡开挖后,对坡面采取叠放土袋的方式进行临时防护。
(3)无粘结预应力筋施工时,检测人员对进场的锚具进行了性能检测,检测合格后方可允许使用。因张拉段长度超过了 50m,因此项目部按照设计要求采取分段张拉和锚固的方式进行施工。

(4)废水池施工完成后,在防水层施工前进行满水试验,试验员观测并记录了试验过程中的相关数据,如下表所示:
【问题】
1.计算本项目地下水位标高及降水完成后的水位标高。(答案保留两位小数)
2.基坑护坡措施还有哪些?
3.写出锚具进场性能检验的名称,并写出该水池至少有几个锚固肋。
4.写出构筑物满水试验记录表中 A~I 所代表的内容。(π取 3.14,需计算的问题结果保留两位小数)
1.地下水位标高:27-1.5=25.50m,降水完成后标高:31.5-7.5-0.2-0.5=23.30m。
2.(1)水泥砂浆或细石混凝土抹面。
(2)挂网喷浆或混凝土。
(3)锚杆喷射混凝土护面。
(4)塑料膜或土工织物覆盖坡面。
3.静载锚固性能,至少 4 个锚固肋。(水池分 2 段张拉,至少需要 4 个锚固肋)
4.
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
混凝土拌合物的和易性包括( )。
根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。
根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。
建筑物的体系主要有()。
