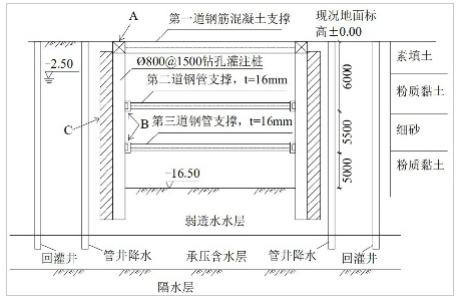

某市政企业中标承建一地铁车站项目,该项目地处城郊结合部,周围场地开阔,无交通和建筑物影响。车站采用明挖法施工,基坑平面尺寸240m×30m。围护结构采用钻孔灌注桩,桩间挂网喷射C20混凝土。基坑围护结构外侧采用厚度800mm水泥土搅拌桩止水帷幕,地下水位于地面以下2.5m处,如图3-1 所示
项目部进场后根据施工要求编制了施工组织设计,并明确了以下事宜:
(1)确定了基坑的开挖顺序,先支撑后开挖,采用机械分三次开挖,为确保基坑底的稳定,基坑底以上0.3m 的土方采用人工开挖。
(2)后浇带设置在主体结构中间部位,宽度为2m,当两侧混凝土强度达到100%设计值时,开始浇筑。
问题:
1.写出图3-1 中构筑物A、B、C 的名称。
2.回灌井、管井的作用分别是什么
3.写出止水帷幕的作用。
4.根据图3-1 判断本工程基坑土方开挖施工方案是否需要专家论证,说明原因。
5.后浇带施工应有哪些技术要求
1.A是冠梁;B是腰梁(围檩);C是水泥土搅拌桩止水帷幕。
2.(1)回灌井:稳定地下水,防止地下水位降低使土体固结产生不均匀沉降。
(2)管井:降低地下水位满足施工需要。
3.止水帷幕的作用:阻断或减少地下水从围护结构侧壁或底部进入开挖施工作业面。
4.(1)本工程基坑施工需要专家论证;
原因:本工程基坑开挖深度是16.5m,超过5.0m;根据有关规定,开挖深度超过5m(含5m)的基坑的土方开挖、支护、降水工程施工必须编制专项方案并进行专家论证。
5.(1)待两侧混凝土养护达到42d后,施工后浇带混凝土;
(2)后浇带内的钢筋连续布设不得断开,浇筑前清除铁锈;
(3)浇筑前后浇带两侧块体凿毛,选择一天气温当中较低的时段浇筑;
(4)后浇带处的混凝土采用补偿收缩混凝土,比两侧混凝土强度提高一个等级;
(5)后浇带养护时间不少于14d。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
混凝土拌合物的和易性包括( )。
根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。
根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。
建筑物的体系主要有()。
