广播电视中心机房的空调通风系统采用( )的方式是最为合理的。
在功率带宽受限的无线信道中,( )是实现高数据速率、提高系统容量、提高传输质量的空间分集技术。
下列移动核心网( )阶段在呼叫控制与承载的分离、语音和信令实现分组化。完成了移动核心网的电路域由电路交换到软交换的演进。
下列卫星工作多址方式中具备如下特点的是( );各站所发的信号在结构上各不相同,并且相互具有准 正交性,以区别地址,而在频率、时间、空间上都可能重叠。
关于蓄电池内容说法错误的是( )。
转包、违法分包、越级承揽电信建设项目或者发生重大质量事故、安全事故的,取消责任单位( ) 年参与电信建设活动的资格。
() 是指在光端机发送端, 通过调制器用电信号控制光源的发光强度, 是光强度随信号电流线性变化。
关于光缆配盘说法不正确的是( )。
下列关于通信工程安全施工要求说法错误的是()。
基站天馈线安装过程中,如馈线长 75 米,其接地方式正确的是( )。
假设某蓄电池组,没有负载的情况下测得电压为48.8v,加上负载后,测得端电压为46.2v,电流为0.5A,则电池组内阻为()。
由380/220V、50Hz的交流电源供电时,通信设备电源端子输入电压允许变动范围为额定值的( )。
关于广播电视技术系统各环节,顺序正确的是()。
信号接收系统的防雷和接地,其避雷针的保护半径必须覆盖室外信号接收设备,保护半径=避雷针与地面高度×()。
某光缆规格如下,非金属加强构件、松套层绞填充式、铝-聚乙烯粘接护套、皱纹钢带铠装、聚乙烯护套通信用室外光缆,包含12根B1.3类单模光纤、2对标称直径为0.4mm的通信线和4根标称截面积为1.5mm 2的馈电线,其型号应为( )。
下列关于HYAGT—600×2×0.4电缆的读法正确的是()。
关于通信设备抗震措施说法错误的是( )。
关于配盘接头位置选择说法错误的是( )。
关于管道基础说法错误的是( )。
广播电视中心工艺系统调试时输入电平应( ),衰减器的衰减值应( ),直到全部系统正常运行。
根据《电信建设管理办法》,中断电信业务给电信业务经营者造成的经济损失包括( )。
对于天馈线避雷措施,下列说法正确的是( )。
下列关于双绞电缆描述错误的是( )。
通信设备拆除时,拆除过程应遵循的原则正确的是( )。
广播电视中心电源系统对UPS系统的基本要求是( )。
通信建设工程专职安全生产管理人员安全生产管理能力考核要点包括( )。
广播电视中心防火要求说法正确的是()。
相对于频分复用传输系统,时分复用传输系统的优点有( )。
电气调光设备主要作用和功能( )。
下列情况下,应选择设置人孔的是( )。
以下关于广播电视卫星说法错误的有()。
下列有关光(电)缆线路工程的内容,说法符合的是( )。
背景资料:
某施工单位承担了一项密集波分复用(DWDM)传输设备安装工程,采用包工不包料形式,测试仪表由施工单位提供,工作分解见下表。
工序安排见下图。
本工程中,甲、乙两站是终端站,丙、丁两站是光放站。
工程进行中,发生了以下一些事件:
事件一:当施工队伍进入现场准备甲站设备安装时,发现设计的OMU机架位置已被占用,经调查确认,系设计制图时位置画错,需重新安排位置,由此造成误工1天。
事件二:乙站设备安装时,发现建设单位采购的设备少一架ODF,经协商确定利用另外一列中的ODF,但需要重新订购光跳线,由此造成误工损失2天。
事件三:系统优化即将开始,建设单位告知由于光纤整治未完成,需延时3天。
事件四:丁站设备安装和丙站的本机测试均按安排的最早时间如期完成,但当进行到丁站本机测试时,光谱仪出现故障,需送修5天。
问题:

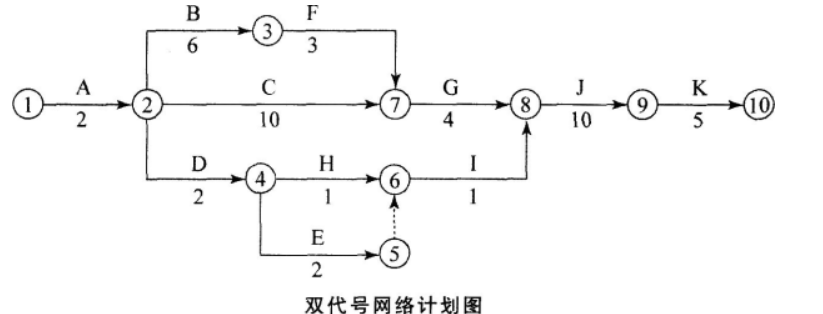

1.根据工序安排绘出双代号网络计划图,标明工作持续天数。
2.指出双代号网络计划图中的关键路径,并计算工期。
3.在甲、乙两站的测试中,OTU的哪些测试用到光谱分析仪
4.指出四项事故中的直接事故责任单位。
5.说明各个事件对工期的影响及原因。
6.指出机盘安装的注意事项。
某工程公司承接了新建交换设备安装工程,内容包括交换设备、电源设备、地线制作部分,交换设备设计到新旧设备替换,需要进行割接。项目例会上任命了质检员、安全员,会议上要求严格执行“三检”制度。
施工过程中,项目经理到工地巡视检查,看到了以下现象:甲工地,两个工人正在一个梯子上整理走线架上的线缆;乙工地,一个工人用电烙铁焊接告警端子后,把烙铁放置在设备机架顶上;
在测试阶段发现部分线缆接头焊接不牢固,项目经理责令进行整改。
问题:
1.“三检”制度内容是什么?
2.质检员主要职责有哪些?
3.请指出施工过程中不规范之处并说明正确做法。
4.施工过程中如何保证在用设备的安全。
5.如何预防线缆接头焊接不合格问题。
某施工单位负责一直埋光缆线路工程的施工。在施工过程中,施工单位挖断了路由上的一条在用的直埋光缆;工程质量检查中,质检员发现部分光缆埋深不满足要求。施工过程中,发生了百年不遇的暴雨,导致停工,施工单位向建设单位索赔了相应工期。
问题:
1.施工单位应如何避免挖断原有光缆?

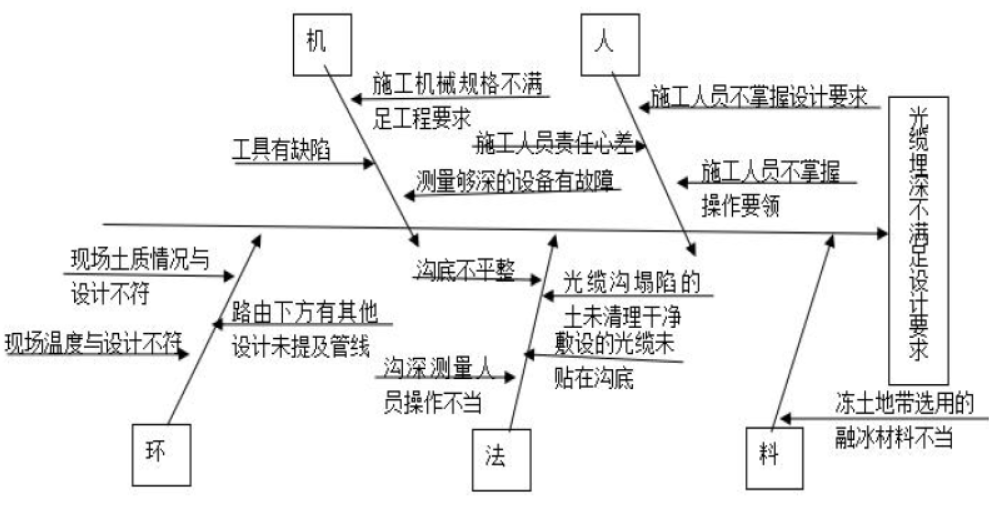

2.画出光缆埋深不满足设计要求的因果分析图。
3.如何预防光缆埋深不满足设计要求?
4.索赔文件的内容有哪些?
某施工单位承接了一项中继段光缆施工工程,包括管道线路工程和直埋工程,其中部分管道线路工程在公路上施工;开工前,设计单位组织建设单位、监理单位和施工单位共同对施工图设计进行会审,会审中由施工单位的现场勘察人员向与会参与单位说明拟建工程现场情况和设计要求,会议最终形成“施工图设计会审纪要”,由建设单位正式行文。施工单位依据相关资料编制了施工组织设计,其中包括工程概况、编制依据、项目工作分解结构、施工管理目标、施工方案、进度计划、成本计划、用工计划、施工车辆使用计划和材料供应计划。
施工中,预报当日有大雨,施工单位担心已挖好的光缆沟被冲垮,及时进行了掩埋。隐蔽验收时,工程师拒绝在隐蔽验收证书上签字。
问题:
1.指出施工图设计会审的不妥之处,并说明理由?
2.请补全施工组织设计缺少的内容。
3.针对需要进行隐蔽验收的部分,施工单位应该如何做?
4.施工资源配置计划的编制依据有哪些?
某施工企业与建设单位签订了开挖80km 直埋光缆沟的施工合同,该工程挖沟工程量为60000 延米,假设综合施工费用为10 元/延米。合同约定,施工单位采用租赁机械施工,机械租赁费为500 元/台班,若增加工作量,按比例增加工期,费用单价不变,工程量均匀分布在路由上。合同工期为30 天,7 月1 日开工,7 月30 日完工,在实际工程中发生如下事件:
事件一:租赁机械操作不当故障,晚开工5 天,造成人员窝工25 个工日。
事件二:施工中路由发生改变,于7 月7 日停工,配合进行路由复查,配合用工为40 工日。
事件三:7 月17 日复工,光缆路由加长,设计增加挖沟6000 延米。
事件四:7 月20 日至28 日因山洪暴发阻断交通,迫使停工,造成窝工60 个工日。
问题:
1.指出上述事件中,施工单位是否可以向建设单位提出索赔或变更要求,并说明原因。
2.可索赔和变更的工期为多少天?
3.假设人工费单价50 元/工日,增加用工所需管理费为增加人工费的50%,则索赔和变更的费用是多少?
4.假设窝工费为人工费的50%(含管理费),请计算7 月30 日开工前整个项目的BCWS、BCWP、ACWP,并计算CV、SV。
5.开挖光缆沟的质量控制点有哪些?
6.针对光缆质量不符合设计要求施工单位应该如何做?谁承担相应损失?
某通信直埋光缆工程承包商在工程开工前向监理工程师提交了如图所示的施工网络进度计划,并说明计划中各项工作均按最早开始时间安排作业。图中箭线下方数据为持续时间(单位:周);箭线上方括号外字母为工作名称,括号内数据为预算费用(单位:万元)。监理工程师审查后批准了该计划。
在工程施工到第5 周末检查进度结果为:工作A 全部完成;工作B 完成了4 周的工作量;工作C 完成了2 周的工作量;工作D 完成了1 周的工作量;其余工作均未开始。
问题:
1、请指出该工程进度控制的关键工作有哪几项?计划工期是多少?
2、请根据第5 周末的检查结果,指出哪项工作产生了进度拖延?拖延时间是多少?如果后续工作不做天正,该工程的工期可能会延长多少时间?
3、请计算第5 周末的计划完成工作预算成本(BCWS)、已完成工作预算成本(BCWP)。
4、如果该工程施工到第5 周末的实际成本支出(ACWP)为万元,请计算该工程的成本偏差(CV)和进度偏差(SV),并说明费用和进度状况。
5、如何预防光缆对地绝缘不合格?
某工程承接一项线路工程,包含架空线路工程、利旧管道线路工程,开工前,组织了参与施工作业班组和 作业人员进行了安全技术交底,会上专职安全员根据本项目施工作业特点、危险因素,以及施工过程中应 注意的安全事项进行了详细讲解,会议结束后施工队长带领作业人员立即进入现场施工。施工过程中项目 经理进行了多种形式的安全检查,发现如下问题:
A 区施工现场部分架空线路的吊线垂度过大;
B 区光缆在管道内施工的时候因为施工人员操作不慎造成光缆在管道内打结扣,施工单位采取措施进行处理;
C 区现场施工人员有赤膊作业,有的杆上不使用安全带,有的直接将工具从杆上抛下。
D 区现场施工人员将剩余的部分物料随意丢弃
问题: 1、指出安全技术交底存在的问题并写出正确做法
2、应如何防范出现吊线垂度不符合要求的现场:并简述架设吊线的质量控制点。
3、施工单位应采取什么措施处理光缆在管道中打结扣的现象?
4、说明c 现场施工人员的违规行为可能造成什么伤害?
5、施工单位对于工程的剩余材料应如何处理。
2018 年4 月,A 市某施工单位承接了一项PTN 传输设备安装工程,包括50 个基站新装设备及30 个基站新装板卡,总投资1500 万元;施工前编制了施工组织设计,明确了质量的管理目标施工过程如下:
1、开工后,建设单位巡视现场的过程中发现,前期涉及存在不合理的地方,口头通知施工单位变更增加2 项工作内容:第一项:2 个基站的配套传输设备安装;第二项,新增3km 光缆中继段的线路施工
2、施工单位在进行某处基站新装板卡施工时,发现有个别单盘安装后指示灯显示不正常,项目经理要求采取措施确认故障原因;
3、部分设备安装完毕后,发现存在测试不合格的现象;
问题:
1、具备什么样资质的施工单位可承揽此工程?
2、施工组织设计除了质量的管理目标之外,还需包含哪些管理目标?
3.施工单位是否可以拒绝建设单位提出的新增工程,并说明理由?如果施工单位计划全部接受上述新
增工程,应在施工前做哪些工作;
4.施工单位应如何做好板卡的安装工作;如何确认故障原因。

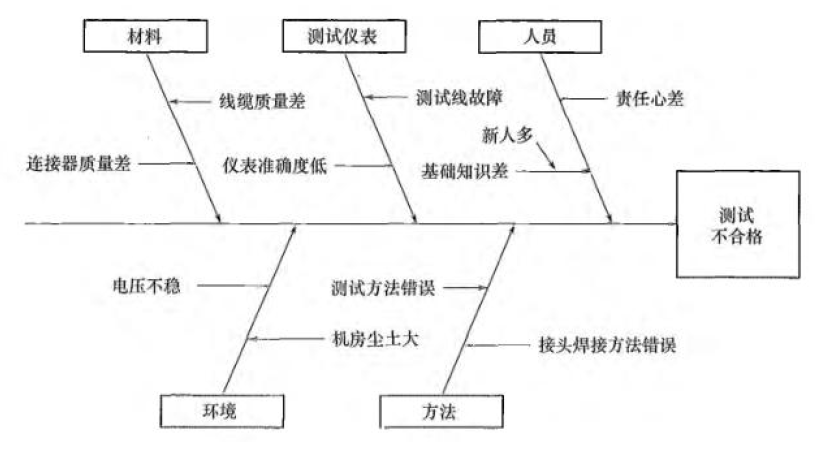

5.用因果分析图法分析造成测试不合格的原因答案:
某项目部承接了一项 DWDM 设备安装及移动基站天馈线安装工程,建设单位机房安全员巡检时,施工人员 正在铺有防静电地板的机房内,拆除原有设备,安全员检查发现,施工队成员未对拆除线缆采取保护措施, 有可能造成机房内设备短路,安全员责令其停工;并嘱咐拆除工作注意事项;
DWDM 设备机架安装完毕后,垂直度不符合要求,3*4mm2 的电源线采用铜铝鼻子压接的方法进行接电;天 馈线施工完毕后,馈线经有馈线窗进入机房,但下雨天观察有雨水沿馈线流入机房,施工单位采取措施杜 绝此类情况发生; 测试阶段,出现部分指标不合格现象,经检查、统计、判断、分析发现,不合格项目统计如下: 施工单位纠正后按期完工并提交竣工资料。在进行竣工验收的同时,施工单位出具了保修证书,但未确定 保修期;
问题:
1、简述拆除过程应遵循的原则,对线缆拆除应做如何处理;
2、绘出本工程质量不合格项排列表
3、用排列图法对存在的质量问题进行分析。
4、指出本工程的主要质量问题。
5、如何防范焊接工作汇中可能出现的假焊虚焊现象?
6、本工程保修期应为多久?保修证书的内容包含哪些?
某地级市中心机房电源设备安装工程,工期 5 周(每周工作时间按 7 天计),项目部制订的进度计划见图 4。
本项目实际发生的材料费与表中所列材料费一致,由施工单位采购,并按照工作量平均分摊;施工单位人工 成本为 500 元/天人。
工程实施过程中,项目部每周实际参加人数及周末统计的已完成工作量比例见表 4
在进行机房机房设备安装时,施工单位发现机房存在一面玻璃窗户,有阳光射入;机房底面上有防静电地 板,施工单位采取措施进行设备安装;加电测试阶段,施工单位发现设备的个别单盘有问题,采取措施予 以处理;施工单位于 2016 年 8 月 1 日提交竣工结算资料并通过验收;2016 年 9 月 8 日正式投入使用;
问题:
1、 分别计算第 1 周末和第 5 周末的计划工作预算费用(BCWS)。
2.分别计算第 1 周末和第 5 周末的已完工作预算费用(BCWP)。
3、 分别计算第 1 周末和第 5 周末的计划工作实际费用(ACWP)。
4、机房内的照明应以什么照明为主?对于机房内的窗户施工单位应如何处理?
5、假定机房地面为防静电地板,施工单位应如何安装设备。
背景材料:某施工单位乙方与建设单位甲方签订了某工程施工总承包合同,合同约定,工期600 天,工期每提前或拖后1 天奖励或者罚款1 万元;经甲方同意乙方将电梯和设备安装工程分包给具备资质的专业承包单位丙方,分包合同约定:分包工程进度必须满足施工进度总计划,施工进度奖惩约定与总承包合同的工期奖惩相同。
乙方按时提交了施工网络计划,并得到批准。
施工过程中发生了以下事件:
事件1:7 月25 日至26 日基础工程施工时,由于特为暴雨引起洪水突发,导致现场无法施工,基础工程专业队30 名工人窝工,天气好转后:27 日该专业队全员进行现场清理,所用机械持续闲置3 个台班(台班费:800/台班),28 日乙方安排基础作业队和机械修复被洪水冲坏的部分基础12m3(综合单价:480 元/m3)。
事件2:8 月7 日至10 日主体结构施工时。”乙方租货的大模板未能及时进场,随后的8 月9 日至12日,工程所在地区供电中断)造成40 名工人持续窝工6 天,所用机械持续闲置6 个台班(台班费:900 元/台班)
事件3:屋面工程施工时,乙方的劳务分包队伍人员未能及时进场,造成施工时间延长8 天。
事件4:设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成丙方12 名工人窝工3 天,租赁的施工机械闲置3 天(租货费600 元/天),设备安装工程完工时间拖延3 天。
事件5:因甲方对室外装修设计的效果不满意,要求设计单位修改设计,致使图纸交付拖延,使室外装修作业推迟开工10 天,窝工50 个工日,租赁的施工机械闲置10 天(租赁费700 元/天)。
事件6:应甲方要求,乙方在室内装修施工中,来取了加快施工的技术组织措施,便室内装修施工时间缩短了10 天,技术组织措施直接费8 万元。
其余各项工作未出现导致作业时间和费用增加的情况。
问题:
1.从工期控制的角度看。该工程中的哪些工作是主要控制对象?
2.乙方可否就上述修项事件向甲方提出工期和(或)费用索赔?请简要说明理由。
3.丙方因制冷机组换货导致工人窝工和租赁设备闲置费用损失应由谁给于补偿?
4.工期索赔多少天?实际工期为多少天?工期将(罚)款是多少?
5.假设工程所在地人工费标准为50 元/工日,窝工人工费补偿标准为30 元/工日:机械闲置补偿标准为正常台班费的60%:承包商得到的费用索赔的多少钱?
某工程承接一项线路工程,包含架空线路工程、直埋线路工程,架空线路工程某杆处图纸细节如下图1,
开工前,组织了参与施工作业班组和作业人员进行了安全技术交底,会上专职安全员根据本项目施工作业特点、危险因素,以及施工过程中应注意的安全事项进行了详细讲解,会议结束后施工队长带领作业人员立即进入现场施工。施工过程中项目经理进行了多种形式的安全检查,发现如下问题:A区施工现场有100m直埋线路埋深不够,施工单位采取措施进行布放;
B区现场施工突然遇到大雨,施工单位采取措施做好雨期施工。
问:
1.请写出某杆处A、B、C、D数值;
2.指出安全技术交底存在的问题并写出正确做法
3.简述安全检查的种类?应以哪种为主?
4.对于A区施工现场埋深不够的问题,施工单位应如何处理?
5.简述雨期施工注意事项
【背景资料】
某架空线路单位工程的工作量及技工、普工的总工日数如下表:
人工费按技工50元/工日、普工20元/工日,材料费预算价格为7000元/km,其他费用计划开支为20000元,工程按计划进度完工。
本项目质量安全检查中的部分记录如下:
A处:光缆在电杆两侧的第一只挂钩距电杆300mm,挂钩间距800mm;
B处:进入ODF架时光缆的曲率半径是80mm,光缆的外径是10mm;
C处:一人在吊板上挂跨越公路的光缆,有人在公路上疏导车辆通行。
问题
1.列式计算本工程的拟完工程计划施工成本和已完工程计划施工成本。
2.如果材料费实际开支平均为6500元/km,其他费用实际开支为25000元,在其他条件不变的情况下,计算已完工程实际施工成本。
3.计算本工程的成本偏差并简要分析。
4.计算本工程的进度偏差并简要分析。
5.说明质量安全检查发现的各处存在什么错误
【背景资料】
某施工单位承担一项基站设备安装工程,工作内容包括:机房内基站及配套设备安装调测,30~50m高的地面自立式铁塔上天馈线系统安装,接地系统安装。工期为7月1日至8月31日。
因工期紧张,项目部招收了部分塔上作业人员,自行组织了技术和安全培训即上岗作业;上塔前,项目部技术负责人对天馈线安装工作进行了交底;因馈线等甲方提供的主要材料有合格证,故未对其进行检验直接进场使用。
工地安全员检查时,发现个别施工人员赤膊作业、随手抛下安全帽和工具、为活动方便不系安全带等,及时给予纠正。随后,项目部完善了安全保护措施,至完工没有发生安全事故。
对已安装完成的10个站的测试中,发现多个站天馈线指标不合格,项目部通过分析找到了不合格原因,制定了纠正措施,后续的测试没有发现类似问题。
【问题】
1.指出至少5个安装天馈线的质量控制点。
2.识别施工人员的不当行为可能引发的安全事故。
3.说明本工程安全保护措施应包含的内容。
4.说明接地系统作用及其接地系统室外部分包括的内容。
【背景资料】
某光缆线路工程采用直埋敷设方式,途中需穿越生态环境脆弱的国家级生态保护区,部分路段沿电气化铁路敷设。
施工单位对施工方案进行了策划,编制了详细的施工组织设计,工程顺利开工。
测试中发现部分光缆对地绝缘不合格,且光纤接续衰减过大,不合格接续点的统计数据如下:
技术负责人组织人员分析原因后,采取了相应的纠正措施,光纤接续衰减达到了指标要求。施工单位按期完工并提交了竣工资料。
竣工资料包括:工程说明、建筑安装工程量总表、开工报告、隐蔽工程/随工验收签证、交(完)工报告、停(复)工报告、交接书、洽商记录、竣工图、测试记录。监理工程师认为内容不全,将资料退回。 问题
1.如何预防光缆对地绝缘指标不合格和光缆打结扣现象

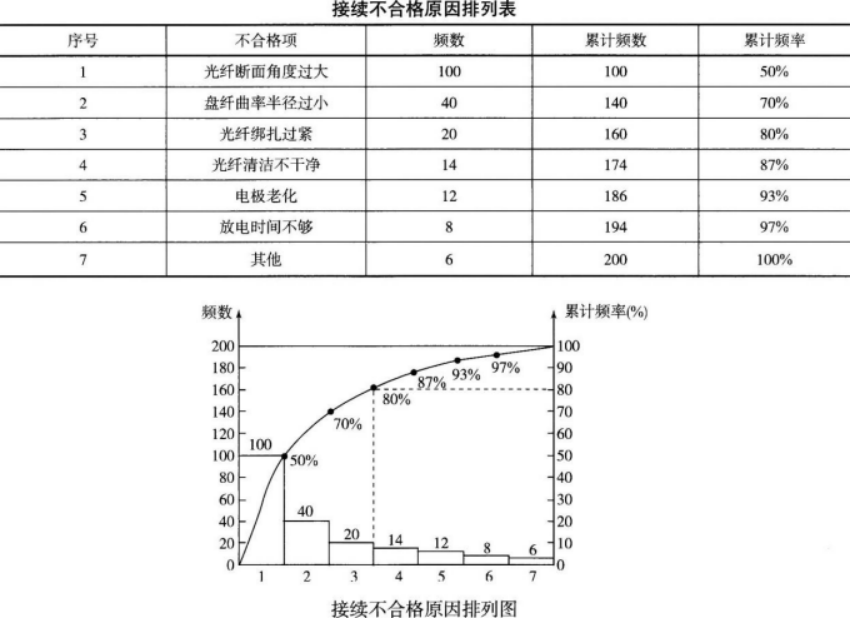

2.做出接续不合格原因的排列表和排列图。
3.施工单位的竣工资料缺少哪些主要内容
4、所有竣工图纸均应加盖竣工图章,竣工图章的基本内容包括
