单选题 (共20题,共20分)
1.

在泥浆护壁钻孔灌注桩施工工艺中,下钢筋笼和钢导管之后应进行的工艺是( )

  • A. 孔位校正
  • B. 护筒埋设
  • C. 二次清孔
  • D. 终孔验收
标记 纠错
2.

关于大体积混凝土温控指标的说法,正确的是( )。

  • A. 混凝土浇筑体在入模温度基础上的温升值不宜大于60℃
  • B. 混凝土浇筑体的里表温差(不含混凝土收缩的当量温度)不宜大于30℃
  • C. 混凝土浇筑体的降温速率不宜大于3.0℃/d
  • D. 拆除保温覆盖时混凝土浇筑体表面与大气温差不应大于20℃
标记 纠错
3.

下列外用电梯安全控制的说法中,错误的是( )。

  • A. 在施工电梯周围 5m 内,不得堆放易燃、易爆物品及其他杂物
  • B. 外用电梯底笼周围 2.5m 范围内应搭坚固的防护棚
  • C. 检查导轨架的垂直度,说明书无规定的按 80m 髙度不大于 35mm 检查
  • D. 不得在施工电梯周围 5m 内挖沟开槽
标记 纠错
4.

下列关于水泥凝结时间的说法正确的是( )。

  • A. 初凝时间不宜过长,终凝时间也不宜过短
  • B. 初凝时间是从水泥加水拌合起至水泥浆开始产生强度所需的时间
  • C. 终凝时间是从水泥加水拌合起至水泥浆达到强度等级所需的时间
  • D. 常用水泥的初凝时间均不得短于 45min,硅酸盐水泥的终凝时间不得长于 6.5h
标记 纠错
5.

下列关于静压桩终止沉桩标准的说法,错误的是( )。

  • A. 静压桩应以标高为主,压力为辅
  • B. 摩擦桩应按桩顶标高控制
  • C. 端承桩应以终压力控制为主,桩顶标高控制为辅
  • D. 端承摩擦桩,应以终压力控制为主,桩顶标高控制为辅
标记 纠错
6.

根据《建筑设计防火规范(2018 版)》GB50016-2014,下列选项中,属于一类高层民用建筑的有( )。

  • A. 建筑高度大于 50m 的居住建筑(包括设置商业服务网点的居住建筑)
  • B. 建筑高度 24m 以上部分任一楼层建筑面积大于 1000 ㎡的商店
  • C. 市级的广播电视和防灾指挥调度建筑
  • D. 建筑高度大于 24m 的单层公共建筑
标记 纠错
7.

下列关于墙体构造说明正确的是()。

  • A. 勒脚高度不应小于600mm
  • B. 散水一般的宽度为600~1000mm
  • C. 女儿墙泛水高度不应小于150mm
  • D. 墙体水平防潮层宜设在室外地坪以上60mm处
标记 纠错
8.

下列关于归档文件质量要求,说法正确的有( )。

  • A. 归档的纸质工程文件可为复印件
  • B. 工程文件中文字材料幅面尺寸规格宜为A3幅面
  • C. 主要竣工图应加盖竣工图章
  • D. 电子文件内容容必须与其纸质档案一致
标记 纠错
9.

下列关于混凝土组成材料中细骨料的说法,正确的是( )。

  • A. 砂可分为天然砂、机制砂和混合砂三类
  • B. 在相同质量条件下,粗砂的总表面积较大
  • C. 细度模数越大,表示砂越细
  • D. 按细度模数砂可分为粗砂、中砂、细砂三级
标记 纠错
10.

下列关于施工现场建筑垃圾再利用,说法错误的是( )

  • A. 黑色金属类工程弃料通过切割、焊接等手段加以利用
  • B. 有色金属类工程弃料与黑色金属类工程弃料混合处理
  • C. 现场短木方用于小开间模板支设
  • D. 废旧模板可用于制作消防柜
标记 纠错
11.

下列关于单元式玻璃幕墙特点描述正确的是( )。

  • A. 工厂化程度高
  • B. 工期长
  • C. 单方材料消耗量小
  • D. 施工简单
标记 纠错
12.

关于深基坑支护结构构造说法错误的是()。

  • A. 地下连续墙可以用于基坑安全侧壁等级为一、二、三级
  • B. 地下连续墙水下浇筑混凝土强度等级应比设计强度提高一级进行配制
  • C. 土钉墙应逐层开挖并施工土钉,上一层土钉完成注浆12h后,才可开挖下层土方
  • D. 采用锚杆支护时,锚固段强度大于15MPa并达到设计强度的75%后方可进行张拉
标记 纠错
13.

施工缝的位置应在混凝土浇筑之前确定,有主次梁的楼板,施工缝应留置在()。

  • A. 主梁跨中1/2范围内
  • B. 次梁跨中1/2范围内
  • C. 主梁跨中1/3范围内
  • D. 次梁跨中1/3范围内
标记 纠错
14.

缓凝剂不宜用于( )。

  • A. 蒸汽养护的混凝土
  • B. 高温季节混凝土
  • C. 大体积混凝土
  • D. 远距离运输混凝土
标记 纠错
15.

下列可用作填方土料的是( )。

  • A. 淤泥质土
  • B. 膨胀土
  • C. 有机质大于5%土
  • D. 碎石类土
标记 纠错
16.

高强度螺栓连接副初拧、复拧和终拧顺序原则上是( )。

  • A. 从接头刚度较大部位向约束较小部位、从螺栓群中央向四周进行
  • B. 从接头刚度较大部位向约束较小部位、从螺栓群四周向中央进行
  • C. 从约束较小部位向接头刚度较大部位、从螺栓群中央向四周进行
  • D. 从约束较小部位向接头刚度较大部位、从螺栓群四周向中央进行
标记 纠错
17.

某钢筋混凝土工程,征得建设单位同意的下列分包情形中,属于违法分包的是( )。

  • A. 总承包单位将其承包的部分钢结构工程进行分包
  • B. 施工总承包单位将工程分包给具备相应资质的单位
  • C. 专业分包单位将其承包的部分工程劳务作业进行分包
  • D. 专业作业承包人除计取劳务作业费用外,还计取主要建筑材料款和大中型施工机械设备费用
标记 纠错
18.

下列绿色施工组织与管理中,属于建设单位职责的是( )。

  • A. 建立工程项目绿色施工的协调机制
  • B. 按国家现行有关标准进行工程的绿色设计
  • C. 审查绿色施工组织设计
  • D. 进行绿色施工教育培训,定期开展评价工作
标记 纠错
19.

环境监管数据不包括()。

  • A. 工地扬尘监测数据
  • B. 现场环境噪声监测数据
  • C. 工地小气候气象监测数据
  • D. 建筑材料进场数据
标记 纠错
20.

砌体工程冬期采用氯盐砂浆施工,做法正确的是()。

  • A. 每日砌筑高度1.5m
  • B. 墙体留置的洞口距交接墙处300mm
  • C. 采用无水泥拌制的砂浆
  • D. 砂浆拌合水温65℃
标记 纠错
多选题 (共10题,共20分)
21.

关于钢筋连接的施工工艺,下列说法错误的有()

  • A. 受压钢筋直径大于20mm时,不宜采用绑扎搭接接头
  • B. 拱架的拉杆的纵向受力钢筋可采用绑扎搭接接头
  • C. 同一纵向受力钢筋不宜设置两个或两个以上接头
  • D. 钢筋接头位置宜设置在受力较小处
  • E. 目前最常见、采用最多的钢筋机械连接方式是钢筋剥肋滚压直螺纹套筒连接
标记 纠错
22.

关于激光经纬仪的说法,正确的有( )。

  • A. 激光经纬仪是在光学经纬仪的望远镜上加装一只激光器而成
  • B. 发射的激光可扫描形成垂直(或水平)的激光平面
  • C. 受风力的影响
  • D. 不受照度的影响
  • E. 受场地狭小的影响
标记 纠错
23.

企业安全生产费用的管理原则为( )。

  • A. 开源节流
  • B. 筹措有章
  • C. 合理让利
  • D. 监督有效
  • E. 管理有序
标记 纠错
24.

下列费用中属于企业管理费的有( )。

  • A. 住房公积金
  • B. 固定资产使用费
  • C. 工程排污费
  • D. 检验试验费
  • E. 劳动保护费
标记 纠错
25.

项目管理绩效评价的指标包括()。

  • A. 项目质量、安全、环保、工期、成本目标完成情况
  • B. 供方(供应商、分包商)管理的有效性
  • C. 合同履约率、相关方满意度
  • D. 风险预防和持续改进能力
  • E. 企业综合效益
标记 纠错
26.

在楼梯的空间尺度要求设计中,下列说法正确的有( )。

  • A. 当梯段改变方向时,楼梯休息平台的最小宽度不应小于梯段净宽,并不应小于1.20m
  • B. 楼梯平台过道处的净高不应小于1.80m
  • C. 公共楼梯每个梯段的踏步一般不应超过1 8 级,亦不应少于2 级
  • D. 楼梯应至少于一侧设扶手,梯段净宽达三股人流时应加设中间扶手
  • E. 楼梯梯段净高不应小于2.20m
标记 纠错
27.

严禁用于饮水工程及与食品相接触工程的防冻剂是()。

  • A. 六价铬盐
  • B. 亚硝酸盐
  • C. 硝铵
  • D. 尿素
  • E. 碳酸盐
标记 纠错
28.

大模板的特性包括( )。

  • A. 整体性好
  • B. 抗震性强
  • C. 模板重量大
  • D. 通用性强
  • E. 拼缝少
标记 纠错
29.

关于建筑幕墙施工的说法,正确的是( )。

  • A. 密封胶在接缝内应三面粘结
  • B. 防火层应与玻璃直接接触
  • C. 同一幕墙玻璃单元不应跨越两个防火分区
  • D. 幕墙防火层可采用铝板承托
  • E. 幕墙的金属框架应与主体结构的防雷体系可靠连接
标记 纠错
30.

泥浆护壁钻孔灌注桩坍孔后的通病防治中,若地下水位变化过大,应采取的措施是()。

  • A. 升高护筒
  • B. 降低护筒
  • C. 增大水头
  • D. 减小水头
  • E. 用虹吸管连接
标记 纠错
问答题 (共5题,共100分)
31.

某单项工程,按下图所示进度计划网络图组织施工。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》深度大模拟2

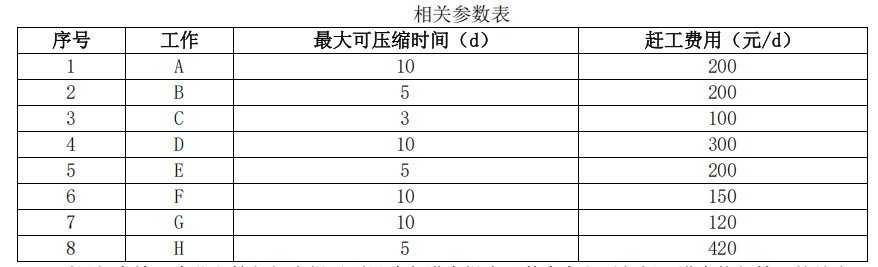

在第 75 天进行的进度检查时发现:工作 A 已全部完成,工作 B 刚刚开工。建设单位要求施工单位必须采取赶工措施,保证总工期。项目部向建设单位上报了进度计划调整方案,其中调整步骤是分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案。建设单位认为内容不全,要求认真分析补充内容后再上报。本工程原计划各工作相关参数见表 8.2-1。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》深度大模拟2

项目部向施工企业主管部门上报了项目阶段进度报告,其内容主要包括:进度执行情况的综合描述,实际施工进度,资源供应进度。遭到施工企业主管部门的批评,认为内容不完整,要求补充后上报。

【问题】

(1)针对进度检查发现的问题,应如何调整原计划,并列出详细调整过程;试计算经调整后,所需投入的赶工费用。

(2)重新绘制调整后的进度计划网络图,并列出关键线路(以工作表示)。

(3)还应补充调整施工进度计划步骤的哪些内容?

(4)项目进度报告还应补充哪些内容?

标记 纠错
32.

某大型写字楼项目,建筑面积45000m2,地下2 层,地上12 层,筏板基础,主体为混凝土框架结构。经过招投标,某施工单位中标,并与建设单位签订了施工总承包合同。混凝土基础要求按照厚大体积混凝土进行施工,确定施工阶段大体积混凝土浇筑体的升温峰值、里表温差及降温速率的控制指标,同时在混凝土浇注体内沿厚度方向设置温度监测点,间距为600mm,用以测量浇筑体中心点和表面、底面温度。

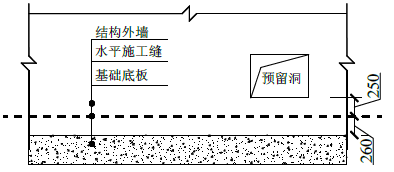

地下防水混凝土施工前,施工单位制定施工方案:严格按照设计要求抗渗等级进行试配;采用分层浇筑,分层振捣密实,墙体的水平施工缝留设位置如下图所示;施工中按规定留置标养和抗渗试块;终凝后连续保湿养护7d。监理工程师认为存在错误之处,责令修改。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》深度大模拟2

为确保施工过程质量控制,项目部建立健全检测试验管理制度,并按照规定的程序执行现场检测试验管理。施工单位要求严格按照绿色施工技术要求进场施工管控,在保证质量、安全等基本要求的前提下,最大限度地节约资源与减少对环境负面影响。施工过程中采用降水回灌、废水过滤等方式最大化保护水资源,同时采取噪声控制技术,争取在施工作业中做到不扰民、防止、减轻噪声污染。

问题:

1.基础施工大体积混凝土温度指标有哪些要求?温度检测点布置位置是否合理?说明理由。

2.指出防水混凝土施工方案中的不妥之处,并给出正确做法。

3.现场检测试验技术管理的程序有哪些?施工检测试验计划应包括哪些内容?

4.施工现场水收集综合利用技术包括哪些?施工单位可采取哪些措施进行施工噪声控制?

标记 纠错
33.

某施工总承包单位承接了某学生活动中心工程,建设面积 18000 ㎡,现浇混凝土框架结构,灌注桩基础,地上 12 层。

考虑到展览馆项目紧临办公科研综合楼,用电负荷较小,且施工组织仅需 6 台临时用电设备,某公司依据《施工组织设计》编制了《安全用电和电气防火措施》,决定不单独设置总配电箱,直接从综合楼项目总配电箱引出分配电箱。施工现场临时用电设备直接从分配电箱连接供电。项目经理安排了一名有经验的机械工进行用电管理。监理工程师认为不妥,指令整改。施工总承包单位进场后着手进行了加工厂和施工现场围挡布置:在临近市区主干道的南侧采用2.2m 高的砖砌围墙作围挡,在临近一般路段的北侧采用 2.0m 高的彩钢板作围挡。在十字路口的东北角两侧 25 米范围内占据道路施工设置的围挡采用全封闭围挡。

施工单位在二层以上设置了悬挑长度为6m的卸料平台,卸料平台与外围护脚手架采用拉结连接,监理工程师判定为高处作业重大事故隐患。

施工现场采用三级配电方式,监理工程师在某次巡查时发现:总配电箱设在靠近进场电源的区域,分配电箱设在用电设备或负荷相对集中的区域。某固定式用电设备在使用过程中,距离开关箱的水平距离为 4.5m,因使用需要,其开关箱同时控制另一个插座,开关箱为移动式开关箱,临时固定在脚手架的立杆上,其中心点距离地面的垂直距离为 1.8m。配电箱、开关箱的电源进线端采用插头和插座做活动连接。

施工中,施工员对气割作业人员进行安全作业交底,主要内容有:气瓶要防止暴晒;气瓶在楼层内滚动时应设置防震圈;严禁用带油的手套开气瓶。切割时,氧气瓶和乙炔瓶的放置距离不得小于 5m,气瓶离明火的距离不得小于 8m;作业点离易燃物的距离不小于 20m;气瓶内的气体应尽量用完,减少浪费。

【问题】

1.指出中校史展览馆工程临时用电管理中的不妥之处,并分别给出正确做法。

2.指出施工总承包单位现场围挡布置中的不妥之处,并说明正确做法。

3.改正悬挑式卸料平台的错误做法。高处作业判定为重大事故隐患的情形还有哪些

4.指出现场配电中的不妥之处,并写出正确做法。

5.指出施工员安全作业交底中的不妥之处,并写出正确做法。

标记 纠错
34.

某新建办公楼工程,地下2层,地上20层,建筑面积24万m^2,钢筋混凝土框架剪力墙结构,M公司总承包施工。

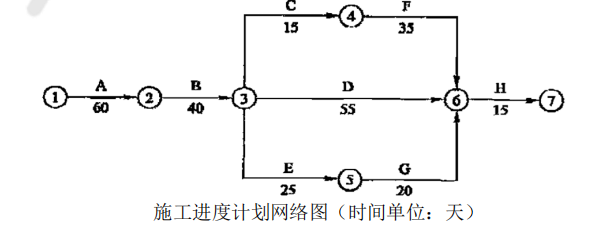

事件一:M公司编制了施工进度计划网络图,如图3所示

一建建筑工程实务,模拟试卷,2025一建《建筑实务》深度大模拟2

事件二∶M公司将图3的施工进度计划网络图报送监理单位后,总监理工程师发现E工作应该在B工作完成后才能开始,要求M公司修改,M公司按监理单位提出的工序要求调整了进度计划,各项工作持续时间不变。

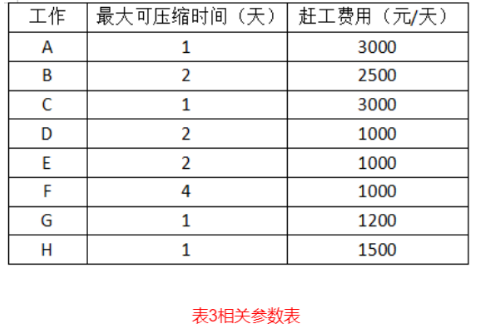

事件三:监理单位对M公司修改后的施工进度计划进行审核,要求M公司在计划实施中确保修改后的进度计划总工期应与原计划总工期保持不变。原计划各工作相关参数见表3

一建建筑工程实务,模拟试卷,2025一建《建筑实务》深度大模拟2

事件四:M公司拟在工程施工中推广应用“四新”技术,以加快进度,提高工程质量和安全生产水平。

【问题】

1、写出事件1中施工进度计划的关键线路(以工作表示)并计算总工期。

2、写出事件2中,M公司修改后的进度计划的关键线路(以工作表示)并计算总工期。

3、事件三中,从赶工费用最优的角度考虑,写出应压缩的工作项,每项工作压缩天数,列式计算所需赶工费用(元)。

4、在进行工期优化时,选择优化对象,应考虑哪些因素

5、事件四中,四新技术,是指哪四个方面的内容

6、施工进度计划调整的内容包括哪些

标记 纠错
35.

建设单位投资兴建写字楼工程,地下1 层,地上3 层,建筑面积为3000 平方米,总投资额2000.00 万元。

建设单位编制的招标文件部分内容有:“质量标准为合格;工期自2020 年5 月1 日起至2020 年12 月30 日止;采用工程量清单计价模式;项目开工日前7 天内支付工程预付款,工程款预付比例为20%,在累计支付的工程款达到起扣点时开始扣回,工程质量保修金3%,在每月工程进度款中扣除,质保期满后返还”。

经公开招投标,在7 家施工单位里选定A 施工单位中标,B 施工单位因为在填报工程量清单价格(投标文件组成部分)时,所填报的工程量与建设单位提供的工程量不一致以及其他原因导致未中标,A 施工单位与建设单位签订了工程施工总承包合同,签约合同价为1900 万元,其中暂列金额10 万元,主材占比为60%。建设单位于2020 年4 月26 日支付了工程预付款。

A 施工单位将全部工程交给全资子公司乙进行施工;乙将安装工程分包给专业分包单位D;D 将其中的弱电工程分包给专业分包单位E,将其他工程的劳务部分分包给劳务公司M。监理单位对分包过程提出异议。

施工过程中,A 施工单位每月实际完成并经签证确认的工程款如表5.1 所示。

表5-1 每月实际完成工程款

一建建筑工程实务,模拟试卷,2025一建《建筑实务》深度大模拟2

为加强现场机械设备管理,项目部制定了机械设备使用管理制度。在采用多班制作业、多人操作机械时,要执行交接班制度,包括交接工作完成情况;交接机械运转情况等内容。

问题:

1.B 施工单位在填报工程量清单价格时,除工程量外还有哪些内容必须与建设单位提供的内容一致?

2.根据工程项目不同建设阶段,建设工程造价可划分为哪几类?

3.指出分包过程中的不妥之处,并说明理由。总包合同管理的原则有哪些?

4.A 施工单位的工程预付款、起扣点分别是多少万元(保留小数点后两位)?计算该项目承包商第9~11 月每个月应得的工程款(保留小数点后两位)。

5.除交接班制度外,设备的使用管理制度还有哪些?交接班制度的内容还有哪些?

标记 纠错
