当前位置:首页建筑工程二级建造师二建机电工程实务->2026二建《机电实务》高分密训卷2

2026二建《机电实务》高分密训卷2

卷面总分:34分 答题时间:240分钟 试卷题量:34题 练习次数:227次
单选题 (共20题,共20分)
1.

下列选项关于电气材料的类型及应用说法错误的是( )。

  • A. 无卤低烟电缆燃烧时的腐蚀性较低,因此对环境产生危害很小
  • B. 铝绞线一般用于短距离电力线路
  • C. 耐火电缆用于电缆密集的电缆隧道、电缆夹层中应首先选用B类耐火电缆
  • D. 空气型母线槽不能用于垂直安装,因存在烟囱效应
标记 纠错
2.

下列关于消防水泵的调试要求中,说法错误的是( )。

  • A. 手动直接启动消防水泵时,消防水泵应在55s内投入正常运
  • B. 以备用电源切换方式启动消防水泵时,消防水泵应在5min内投入正常运行
  • C. 消防水泵零流量时的压力不应超过设计额定压力的140%
  • D. 消防水泵出流量为设计额定流量的150%时,其出口压力不应低于设计额定压力的65%
标记 纠错
3.

关于钢丝绳安全系数,说法正确的是( )。

  • A. 作拖拉绳时安全系数≥4
  • B. 载人吊篮时安全系数≥12
  • C. 作捆绑绳扣使用时安全系数≥5
  • D. 作卷扬机走绳时安全系数≥5
标记 纠错
4.

不属于直埋式地脚螺栓的验收内容有哪些( )。

  • A. 水平度
  • B. 标高
  • C. 中心距
  • D. 露出基础的长度
标记 纠错
5.

下列关于焊接技术的说法正确的是( )。

  • A. 影响钢结构焊接难度的因素包括板厚、钢材分类、受力状态、钢材形状
  • B. 20HIC壁厚小于19mm时不需要焊前预热和焊后热处理
  • C. 对受力不大、焊接部位难以清理的焊件,应选用碱性焊条
  • D. 有焊后消除应力热处理要求的压力容器,经挖补修理后,应当根据补焊深度确定是否需要进行消除应力处理
标记 纠错
6.

高层建筑的垂直输配电应选用的母线类型是( )。

  • A. 空气型母线槽
  • B. 高强度母线槽
  • C. 防火线母线槽
  • D. 紧密型母线槽
标记 纠错
7.

下列关于管道清洗的说法中,不正确的是( )。

  • A. 水冲洗流速不得低于1.5m/s,冲洗压力不得超过管道的设计压力
  • B. 蒸汽管道吹扫前,管道系统的绝热工程应已完成
  • C. 油管道应在机械设备系统试运行后进行油冲洗
  • D. 不锈钢油系统管道宜采用蒸汽吹净后进行油清洗
标记 纠错
8.

在室外排水管道施工程序中,防腐施工的紧前工作是( )。

  • A. 系统清洗
  • B. 系统通水试验
  • C. 管道安装
  • D. 系统闭水试验
标记 纠错
9.

下列关于转子安装技术要点的说法,错误的是( )。

  • A. 若转子吊装使用的是非专用横梁和吊索,要进行200%工作负荷试验,时间为12小时
  • B. 低压内缸就位找正、隔板(套)调整完成,低压转子吊入汽缸中并定位后,再进行通流间隙调整
  • C. 转子测量应包括:轴颈椭圆度和不柱度的测量,转子跳动测量、转子弯曲度测量、联轴器端面止口配合间隙测量
  • D. 转子安装可以分为转子吊装、转子测量和转子、汽缸找中心
标记 纠错
10.

下列不属于优质非合金钢的是( )。

  • A. 优质碳钢
  • B. 碳素钢筋钢
  • C. 焊条用碳钢
  • D. 冲压薄板的低碳结构钢
标记 纠错
11.

下列不属于泵的性能参数的是( )。

  • A. 流量
  • B. 功率
  • C. 扬程
  • D. 噪声
标记 纠错
12.

采用水准仪和水准尺,只需计算一次水准仪高程,就可以简便地测算几个前视点高程的水准测量方法是( )。

  • A. 高差法
  • B. 仪高法
  • C. 三角高程法
  • D. 解析法
标记 纠错
13.

关于接闪带的施工技术要求,说法正确的是( )。

  • A. 固定支架高度不宜小于100 mm
  • B. 当接闪带采用镀锌扁钢时支架间距为0.5m
  • C. 建筑物上的接闪杆应和建筑物的接闪网应独立设置
  • D. 接闪带一般使用40mm×4mm镀锌扁钢或φ16mm镀锌圆钢制作
标记 纠错
14.

下列有关自动扶梯、自动人行道安装工程验收要求,正确的是( )。

  • A. 在危险区域,由建筑结构行成的固定护栏至少增加到高出扶手带80mm
  • B. 附加制动器动作时,自动扶梯停止运行不需通过安全电路来完成
  • C. 动力电和电气安全装置电路路的绝缘电阻不得小于0.25MΩ
  • D. 扶手带顶面距梯级前缘、踏板表面或胶带表面之间的垂直距离应在0.9~1.1m
标记 纠错
15.

关于各类输入设备安装要求,说法正确的是( )

  • A. 空调风量传感器传感器安装应在风管保温层完成前进行
  • B. 水温传感器必须在管道的压力试验、清洗、防腐和保温前进行
  • C. 水压传感器必须在管道的压力试验、清洗、防腐和保温后进行
  • D. 镍温度传感器的接线电阻应小于1Ω
标记 纠错
16.

细水雾灭火系统施工程序中,细水雾喷头安装的紧前工作为( )。

  • A. 储水储气瓶组安装
  • B. 泵组安装
  • C. 管道冲洗、吹扫
  • D. 系统调试
标记 纠错
17.

下列曳引式电梯安装中关于土建交接验收中正确的有( )。

  • A. 建设单位、设计单位、土建施工单位、电梯安装单位应共同参与
  • B. 轿厢缓冲器支座下的底坑地面应能承受满载轿厢静载5倍的作用力
  • C. 厅门预留孔必须设有高度不小于1200mm的安全保护围封(安全防护门),采用上下开启方式
  • D. 机房电源中型线和接地线应分开,接地装置的接地电阻为5Ω
标记 纠错
18.

转炉本体设备安装程序中,转炉支撑装置安装的紧后工作是( )。

  • A. 坐浆垫板设置
  • B. 托圈与轴承座装配
  • C. 炉壳组对
  • D. 倾动装置安装
标记 纠错
19.

单位工程绿色施工施工阶段评价应由( )组织。

  • A. 建设单位
  • B. 监理单位
  • C. 设计单位
  • D. 施工单位
标记 纠错
20.

关于消防设备的设计标准中,说法错误的是( )。

  • A. 消防车道的边缘距离取水点不宜大于2m
  • B. 消防电梯的井底应设置排水设施,排水井的容量不应小于2m3
  • C. 消防电梯的井的排水泵的排水量不应小于10L/s
  • D. 公共建筑厨房的竖向排风管宜支管处应设置公称动作温度为150℃的防火阀
标记 纠错
多选题 (共10题,共10分)
21.

下列关于垂直埋设的人工接地体的施工技术要求,正确的是( )。

  • A. 接地体的连接应搭接焊接
  • B. 接地体的顶部距地面不小于0.7m
  • C. 垂直接地体的长度一般为2m
  • D. 用作接地体的镀锌圆钢直径一般为12mm
  • E. 接地体连接应牢固可靠,有足够的机械强度
标记 纠错
22.

下列石油化工设备中,属于分离设备的有( )。

  • A. 过滤器
  • B. 缓冲器
  • C. 洗涤器
  • D. 集油器
  • E. 反应器
标记 纠错
23.

属于液压电梯工程的分项工程的有( )。

  • A. 门系统
  • B. 安全部件
  • C. 补偿装置
  • D. 液压系统
  • E. 驱动主机
标记 纠错
24.

下列关于电力架空线路导线架设的说法中,正确的是( )。

  • A. 不同金属、不同规格、不同绞制方向的导线或架空地线严禁在一个耐张段内连接
  • B. 液压握着强度不得小于导线设计使用拉断力的90%
  • C. 导线或架空地线应使用合格的电力金具配套接续管及耐张线夹进行连接
  • D. 66kV及以下架空输电线路张力放线时,不应超过三个补修管
  • E. 握着强度试验的试件不得少于3组
标记 纠错
25.

关于卷扬机安装使用的说法,错误的有( )。

  • A. 卷扬机安装位置距桅杆应小于桅杆长度
  • B. 绑缚卷扬机底座的固定绳索应从两侧引出
  • C. 由卷筒到第一个导向滑车的水平直线距离应小于卷筒长度的25倍
  • D. 卷扬机上的钢丝绳应从卷筒底部放出,余留在卷筒上的钢丝绳不应少于2圈
  • E. 钢丝绳应顺序逐层紧缠在卷筒上,最外一层钢丝绳应低于卷筒两端凸缘一个绳径的高度
标记 纠错
26.

属于通风空调设备系统调试检测项目的有( )。

  • A. 对风阀的自动调节来控制新风量及送风风量的大小
  • B. 对水阀的自动调节来控制送风、回风的温度到设定值
  • C. 对加湿阀的自动调节来控制送风、回风的相对湿度达到设定值
  • D. 对过滤网的压差开关报警信号来判断是否需要清洗或更换过滤网;
  • E. 电源及主供电回路电流值显示
标记 纠错
27.

特种设备出厂时,应当随附的资料包括( )。

  • A. 设计文件
  • B. 产品质量合格证明
  • C. 安装使用维护保养说明
  • D. 监督检验证明
  • E. 制作厂资质证书
标记 纠错
28.

金属材料的物理性能包括( )。

  • A. 密度
  • B. 塑性
  • C. 熔点
  • D. 硬度
  • E. 磁性
标记 纠错
29.

管道工程施工测量的准备工作包括( )。

  • A. 熟悉设计图纸资料
  • B. 勘察施工现场
  • C. 绘制施测草图
  • D. 编制测量报告
  • E. 确定施测精度
标记 纠错
30.

下列关于建筑管道安装说法中,正确的有( )。

  • A. 管道安装应遵循的配管原则有先主管后支管、先上部后下部、先里后外
  • B. 汽、水逆向流动的热水供暖管道安装时,坡度应为3‰,不得小于2‰
  • C. 高层和超高层建筑的重力流雨水管道系统采用镀锌焊接钢管
  • D. 排水通气管应高出屋面300,且大于最大积雪厚度
  • E. 通向室外的排水管,穿过墙壁或基础必须下翻时,应采用45°三通和45°弯头连接
标记 纠错
问答题 (共4题,共4分)
31.

A 公司总承包 2×300MW 火力发电厂 1#机组的安装工程,工程包括:锅炉、汽轮发电机、水处理、脱硫系统、锅炉补给水管道工程等。A 公司将水泵、管道安装分包给 B 公司施工。

施工前,B 公司组织相关技术人员编制了水泵安装、管道安装、管道焊接、管道水压试验及冲洗等详细施工方案,并按规定程序通过审批。

B 公司在凝结水泵初步找正后,即进行管道连接,因出口管道与设备不同心,无法正常对口,便用手拉葫芦强制调整管道,被 A 公司制止。B 公司整改后,并在联轴节上架设仪表监视设备位移,保证管道与水泵的安装质量。

锅炉补给水不锈钢管道 DN160 的设计压力为 0.2MPa,埋地敷设。项目部编制了补给水管道的水压试验方案:使用洁净水作为试验介质,水中氯离子含量为 50ppm;试压时缓慢升压到试验压力 0.3MPa,稳压 10min;再将试验压力降至设计压力,稳压 10min,检查压力表无压降、管道所有部位无渗漏。监理工程师检查时发现,水压试验方案存在错误,责令整改。

该工程在吊装汽轮机转子时,A 公司自备的吊索在吊装时被监理叫停。

【问题】

1.A 公司为什么制止凝结水管道连接?B 公司应如何进行整改?在联轴节上应架设哪种仪表监视设备位移?

2.指出水压试验方案存在哪些错误并改正。

3.汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?

4.汽轮机转子吊装时,吊索应该满足什么条件方可使用。

标记 纠错
32.

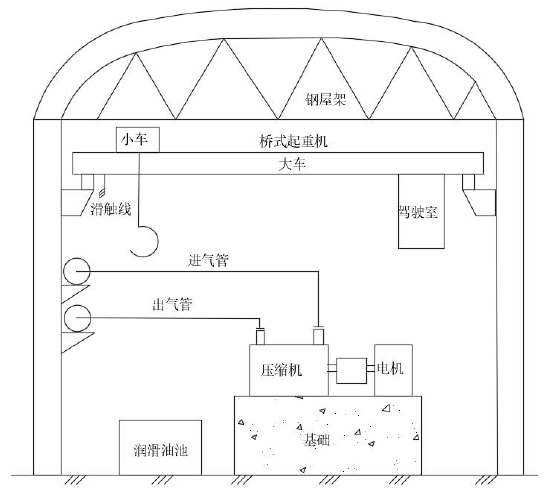

A安装公司中标某化工建设项目压缩厂房安装工程,合同造价为13200万元。主要包括厂房钢结构的制作安装,厂房内设备、工艺管道安装(到厂房外第一个法兰口)。A安装公司把工艺管道安装分包给具有相应资质的B安装公司。厂房内主要设备有压缩机组及32/5吨桥式起重机(跨度30.5m)。

A安装公司进场后组建了项目部,成立了安全领导小组并配备了两名专职安全生产管理人员。编制了工程《施工组织设计》及各项施工方案。《压缩机组安装方案》对安装所用计量器具进行了策划,计划配备百分表、螺纹规、千分表、钢卷尺、钢板尺、深度尺。监理工程师审核后,认为方案中计量器具的种类不能满足安装测量需要,要求补充。

钢结构层架为衍架,跨度为30m,上弦为弧线形,下旋为水平线,下弦安装标高为14m,单片衍架吊装重量为28t,采用地面组焊后整体吊装。施工单位项目部采用2台吊车抬吊的方法,选用60t汽车吊和50t汽车吊各一台。根据现场的作业条件,60t吊车最大吊装能力为15.7t,50t吊车最大吊装能力为14.8t。

项目部编写了吊装技术方案上报监理后,被监理工程师否决。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷2

工艺管道压力试验合格后,B 安装公司采用干燥洁净的空气进行吹扫。吹扫合格后,B 公司向建设单位申请验收。

【问题】

1.本工程需办理特种设备安装告知的项目有哪几个?在哪个时间段办理安装告知?

2.A 安装公司项目部配置的安全生产管理人员是否符合规定要求?压缩机组安装方案中还需补充哪几种计量器具?

3.说明钢结构屋架起重吊装方案被监理工程师否决的原因?

4.简述工艺管道采用空气吹扫的技术要求?B 公司申请验收的程序有什么问题?

标记 纠错
33.

因厂区搬迁需要建设一临时厂房,待新厂区建成后再拆除临时厂房。临时厂房机电工程由某安装公司中标。合同内容:整体设备安装、解体设备安装、电气设备安装、管道安装等。

安装公司进场后,针对本工程设备安装多、交叉作业频繁、设备安装精细等的特点及难点编制专项施工方案。报技术负责人审批时,被要求保证质量和安全的情况下,对施工组织的作业形式进行优化后通过审批。

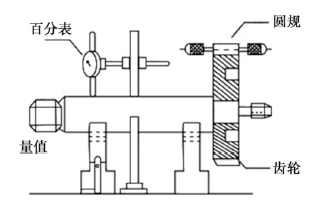

安装公司在某设备进行轴承间隙检测后,采用百分表进行轴承径向测量(图2-1所示),记录百分表最大读数和最小之差。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷2

专项监理工程师对某设备的渐开线圆柱齿轮检查接触精度时,发现接触斑点(如图2-2)所示。专项监理工程师认为该齿轮安装有误差,造成该齿轮接触不良,要求安装公司整改。安装公司整改后,用该设备的集中润滑系统对其进行润滑,再次检查时该齿轮运转正常。

竣工后,安装公司按单位工程进行竣工资料组卷,移交给档案室,档案室根据临时厂房9年后拆除的特点,按规定设置相应的保管期限后作归档处理。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷2

【问题】

1.说明施工方案优化的内容。施工作业形式有哪些?

2.轴承检查哪些间隙?图2-1中百分表主要是测量轴承径向的什么量值?

3.圆柱齿轮正常的接触斑点应该在什么位置?齿轮的装配精度包括哪些内容?

4.档案保管期限有哪几种?密级又有哪几种?

标记 纠错
34.

某安装公司承接商务楼机电安装工程,工程内容:设备、管道和通风空调安装等;商务楼办公区域空调系统采用多联机组。

项目部依据施工总进度计划,编制多联机组空调系统施工进度计划(见表9-1),报公司审批时被否定,要求重新编制。

表4-1 多联机组空调系统施工进度计划

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷2

安装公司重新考虑了各种对施工进度计划的制约因素,并通过多次协调沟通后向建设单位提交了施工进度计划,最终顺利通过。

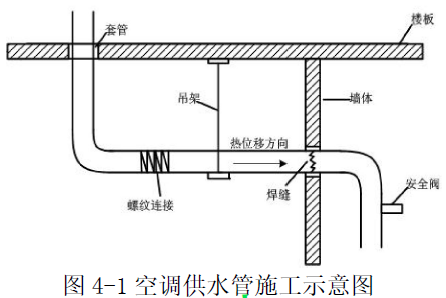

风管材料进场时,项目部进行了严格的验收,发现部分材料型号规格不符合进料计划,及时进行了处理,质检员巡视中发现DN150mm 空调供水管的施工质量(见图4-1)不符合规范要求,通知施工作业人员整改。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷2

空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9MPa。

在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象,施工人员进行返修后,重新试验未发现渗漏,并通过验收。

【问题】

1.机电工程施工进度计划安排会受到哪些因素的制约?

2.项目部编制的施工进度计划为什么被安装公司否定?在制冷剂灌注前,制冷剂管道需要进行哪些试验?

3.图4-1 中存在的错误有哪些?如何整改?

4.计算空调供水管和开式冷却水管道的试验压力。试验压力最低不应小于多少MPa?

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34
00:00:00
暂停
交卷
