31.某石化公司一新建化工装置,将装置的机电安装部分承包给A 机电安装公司,将装置的土建基础工程承包给B 建筑公司。A 机电安装公司承包的工程内容有:工艺设备、机械设备安装;工艺管道和系统管道工程;电气动力及防腐保温工程等。A 公司将电气动力工程分包给了C 专业承包公司,把系统管道工程和防腐保温工程分包给了D 机电安装公司。
为了顺利完成施工任务,A 机电安装公司建立了分包管理制度,加强分包管理监督与考核,为此专门成立了协调小组,负责整个施工任务的协调工作。A 机电安装公司对C、D 分包单位的协调管理重点约定为:施工进度计划安排、质量安全制度制定、竣工验收考核、竣工结算编制。

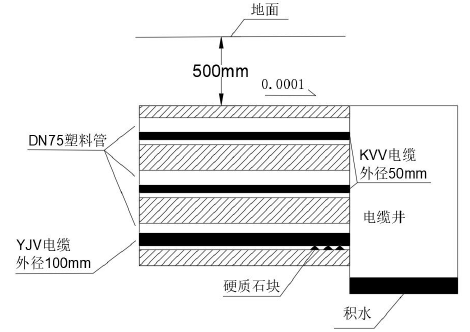

施工过程中,A 公司质检员检查时发现C 公司准备按照下图(图2-1)进行电缆排管施工,认为不妥,要求C 公司修改施工方案,重新评审。

图2-1 电缆排管施工示意图
在施工过程中,专业监理工程师发现D 公司施工的防腐保温工程不符合规定,专业监理工程师报告总监理工程师后,直接向D 专业公司下达了暂停施工的指令。之后,在总承包单位的协调和沟通下,各承包单位正常施工,按时达到了竣工目标的要求。
安装完毕,A 公司在进行一台离心泵(设计流量为80m3h)的单体试运行时,发现设备产生较大位移,经査是釆用了错误的地脚螺栓导致的,经重新更换地脚螺栓后,消除异常。试运行过程中,检查离心泵机械密封的泄漏量为6mL/h;填料密封的泄漏量为25mL/min。监理工程师认为不符合要求,A 公司整改。
【问题】
1.A 公司对分包单位的协调管理重点还应包括哪些内容?
2.指出图2-1 有哪些错误之处,并改正。
3.背景中,专业监理工程师对D 专业公司提出停工整改指令的做法是否正确?为什么?若不正确,指出正确的做法。
4.地脚螺栓的类型有哪些?离心泵试运行中存在什么问题?
