6.某酒店工程,建筑面积28700m2,地下1 层、地上15 层,现浇筑混凝土框架结构。建设单位依法进行招标,投标报价执行《建设工程工程量清单计价规范》。共有甲、乙、丙等8 家单位参加了工程投标。经过公开开标、评标,最终确定甲施工单位中标。建设单位与甲施工单位按照《建设工程施工合同(示范文本)》签订了施工总承包合同。合同部分条款约定如下:①本工程合同工期为549 天;②本工程采用综合单价计价模式;③包括安全文明施工费的措施费包干使用;④因建设单位责任引起的工程实体设计变更发生的费用予以调整;⑤工程预付款比例为10%(扣除暂列金额)。
工程投标及施工过程中,发生了下列事件:
事件1:在投标过程中,乙施工单位在自行投标总价基础上下浮5%进行报价。评标小组经过认真核算,认为乙施工单位报价中的实际费用不符合《建设工程工程量清单计价规范》中不可作为竞争性费用条款的规定而给予废标处理。
事件3:总监理工程师根据验收记录分析,对某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。该部位隐蔽工程已经过专业监理工程师验收,甲施工单位称:若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。
事件4:甲施工单位加强对劳务分包单位的日常管理,坚持开展劳务实名制管理工作。
事件5:在基坑施工中,由于正值雨季,施工现场的排水费用比中标价中的费用超出3 万元。甲施工单位及时向建设单位提出了签证要求,建设单位不予支持。对此,甲施工单位向建设单位提交了索赔报告。
问题:
1.事件1 中,评标小组的做法是否正确?并指出不可作为竞争性费用的项目分别是什么。

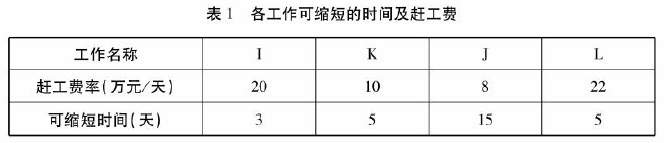

2.事件2 中,甲施工单位所报的土石方分项工程综合单价是多少元/m3?中标造价是多少万元?工程预付款金额是多少万元?(均需列式计算,计算结果保留两位小数)
3.事件3 中,总监理工程师的做法是否正确?说明理由。试分析剥离检验的可能结果及总监理工程师相应的处理方法。
4.事件4 中,按照劳务实名制管理要求,在劳务分包单位进场时,甲施工单位应要求劳务分包单位提交哪些资料进行备案?
5.事件5 中,甲施工单位的索赔是否成立?说明理由。
