1.

下列流水施工的基本组织形式中,其专业工作队数大于施工过程数的是( )。

  • A. 等节奏流水施工
  • B. 异步距异节奏流水施工
  • C. 等步距异节奏流水施工
  • D. 无节奏流水施工
标记 纠错
2.

地震时使用功能不能中断或需尽快恢复的生命线相关建筑与市政工程,以及地震时可能导致大量人员伤亡等重大灾害后果,需要提高设防标准的建筑与市政工程属于( )抗震设防类别。

  • A. 甲类
  • B. 乙类
  • C. 丙类
  • D. 丁类
标记 纠错
3.

关于结构体系与应用,下列说法错误的是( )。

  • A. 桁架结构的优点是可利用截面较小的杆件组成截面较大的构件
  • B. 平板网架可分为交叉桁架体系和角锥体系两类
  • C. 平板网架中的交叉桁架体系受力更为合理
  • D. 悬索结构的主要承重构件是受拉的钢索
标记 纠错
4.

一般用于大型工程的场地坐标测设及复杂工程的定位和细部测设的仪器是( )。

  • A. 水准仪
  • B. 经纬仪
  • C. 激光铅直仪
  • D. 全站仪
标记 纠错
5.

关于室外疏散楼梯和平台的说法,正确的是( )。

  • A. 可采用难燃材料制作
  • B. 平台的耐火极限不应低于 1h,楼梯段的耐火极限应不低于 0.25h
  • C. 疏散门应正对着楼梯段
  • D. 疏散出口的门宜采用乙级防火门,且门必须向外开
标记 纠错
6.

总承包服务费计入( )。

  • A. 规费
  • B. 措施项目费
  • C. 分部分项工程费
  • D. 其他项目费
标记 纠错
7.

在建筑工程立项阶段组织编制项目绿色策划方案的单位是( )。

  • A. 建设单位
  • B. 施工单位
  • C. 设计单位
  • D. 勘察单位
标记 纠错
8.

对长度和宽度均较大的大面积土方一次开挖,可用( )。

  • A. 推土机
  • B. 铲运机
  • C. 装载机
  • D. 挖掘机
标记 纠错
9.

硫酸盐等化学物质对混凝土引起的腐蚀是属于混凝土耐久性中的( )环境类别。

  • A. 一般环境
  • B. 冻融环境
  • C. 海洋氯化物环境
  • D. 化学腐蚀环境
标记 纠错
10.

下列关于常用建筑结构体系的说法错误的是( )。

  • A. 网架结构杆件主要承受轴向力
  • B. 拱是一种有推力的结构,它的主要内力是轴向压力
  • C. 框架-剪力墙结构中,水平荷载主要由框架承担
  • D. 筒体结构适用于高度不超过 300m 的建筑
标记 纠错
11.

下列关于混凝土取样与试件留置,说法错误有( )。

  • A. 每拌制100盘且不超过100m3时,取样不得少于一次
  • B. 每工作班拌制不足100盘时,取样不得少于一次
  • C. 连续浇筑超过1000m3时,每500m3取样不得少于一次
  • D. 每一楼层取样不得少于一次
标记 纠错
12.

激光经纬仪的特点不包括( )。

  • A. 不受场地狭小的影响
  • B. 可代替传统吊线法测定垂直度
  • C. 不受风力的影响
  • D. 配以数据处理软件可实现自动化测图
标记 纠错
13.

防水卷材的低温弯折性可用来表示防水卷材的( ) 性能。

  • A. 拉伸
  • B. 大气稳定
  • C. 温度稳定
  • D. 柔韧性
标记 纠错
14.

下列关于室内光环境的说法,错误的是()。

  • A. 建筑采光设计应做到技术先进、经济合理,有利于视觉工作和身心健康
  • B. 采光系数和室内天然光照度为采光设计的评价指标
  • C. 对于I 、Ⅱ采光等级的侧面采光,当开窗面积受到限制时,其采光系数值可降低到Ⅳ级
  • D. 需补充人工照明的场所,照明光源宜选择接近天然光色温的光源
标记 纠错
15.

关于条形基础浇筑的说法,不正确的是( )。

  • A. 宜分段分层(300~500mm)连续浇筑混凝土
  • B. 一般不留施工缝
  • C. 各段层间应相互衔接,每段间浇筑长度控制在 3~5m
  • D. 做到逐段逐层呈阶梯形向前推进
标记 纠错
16.

装配式混凝土结构工程,预制构件吊装、运输要求:吊索水平夹角不宜小于( ),不应小于( )。

  • A. 70°;45°
  • B. 60°;45°
  • C. 70°;50°
  • D. 65°;40°
标记 纠错
17.

钢一混凝土组合结构验收应同时覆盖钢构件、钢筋和混凝土等各部分,针对隐蔽工序应采用( )的方式。

  • A. 整体验收
  • B. 局部验收
  • C. 分段验收
  • D. 免检
标记 纠错
18.

属于支撑和作业平台脚手架的是( )。

  • A. 落地作业脚手架
  • B. 悬挑脚手架
  • C. 模板支撑脚手架
  • D. 附着式升降脚手架
标记 纠错
19.

墙、柱面石材安装施工方法不包括( )。

  • A. 湿贴法
  • B. 干挂法
  • C. 干粘法
  • D. 龙骨钉固法
标记 纠错
20.

关于操作平台的安全防范措施,错误的是( )。

  • A. 移动式操作平台面积不宜大于10m2,高度不宜大于5m
  • B. 落地式操作平台高度不应大于15m
  • C. 悬挑式操作平台的悬挑长度不宜大于5m
  • D. 悬挑式操作平台外侧应安装防护栏杆并用安全立网全封闭
标记 纠错
多选题 (共10题,共20分)
21.

下列流水施工参数中,属于时间参数的有( )。

  • A. 工期
  • B. 流水段数
  • C. 流水节拍
  • D. 流水步距
  • E. 施工过程数
标记 纠错
22.

关于屋面卷材防水施工要求的说法, 正确的有( )。

  • A. 先施工细部,再施工大面
  • B. 平行屋脊搭接缝应顺流水方向
  • C. 大坡面铺贴应采用满粘法
  • D. 上下两层卷材垂直铺贴
  • E. 上下两层卷材长边搭接缝错开
标记 纠错
23.

关于钢筋绑扎连接(或搭接)的说法,正确的有( )。

  • A. 受拉钢筋直径大于28mm时,宜采用绑扎搭接接头
  • B. 受压钢筋直径大于28mm时,不宜采用绑扎搭接接头
  • C. 轴心受拉杆件的纵向受力钢筋,可绑扎搭接接头
  • D. 直接承受动力荷载结构中的纵向受力钢筋,可绑扎搭接接头
  • E. 直接承受动力荷载结构中的纵向受力钢筋,不得采用绑扎搭接接头
标记 纠错
24.

根据项目成本考核的要求,对项目管理机构成本考核的主要指标有( )。

  • A. 机械利用率
  • B. 材料周转率
  • C. 成本降低额
  • D. 成本降低率
  • E. 节约用工
标记 纠错
25.

建设工程定额按照生产要素分类可分为( )。

  • A. 全国通用定额
  • B. 施工定额
  • C. 劳动消耗定额
  • D. 材料消耗定额
  • E. 机械消耗定额
标记 纠错
26.

属于工程成本分析方法中基本分析方法的有( )。

  • A. 比较法
  • B. 差额计算法
  • C. 资金成本分析法
  • D. 比率法
  • E. 因素分析法
标记 纠错
27.

在项目全面成本管理责任体系中,组织管理层应负责( )。

  • A. 负责项目成本的管理
  • B. 确定项目的合同价格
  • C. 实施成本控制
  • D. 确定项目管理层的目标成本
  • E. 实现项目管理目标责任书中的成本目标
标记 纠错
28.

施工BIM模型应包括( ) 。

  • A. 深化计算模型
  • B. 深化设计模型
  • C. 施工过程模型
  • D. 勘查过程模型
  • E. 竣工验收模型
标记 纠错
29.

下列关于钢结构设计与施工的说法中,错误的是()。

  • A. 已施加过预拉力的高强度螺栓拆卸后应作为受力螺栓循环使用
  • B. 高强度螺栓承压型连接不应用于直接承受动力荷载重复作用的构件连接
  • C. 焊接结构设计中可任意加大焊缝尺寸
  • D. 焊接材料应与母材相匹配
  • E. 在建(构)筑物每一个温度区段、防震区段或分期建设的区段中, 应分别设置独立的支撑系统
标记 纠错
30.

下列重点部位的消防要求正确的有( )。

  • A. 危险物品之间的堆放距离不得小于5m
  • B. 照明灯具与易燃堆垛间至少应保持1m 的距离
  • C. 调料间可兼做更衣室和休息室
  • D. 操作间内严禁吸烟和明火作业
  • E. 配电盘、刀闸下方不能堆放半成品及废料
标记 纠错
问答题 (共5题,共100分)
31.

某框架结构,基坑深度8.2m,地下水位较高,开挖深度范围内有一高层建筑。场地渗透系数K=0.002cm/s。施工单位编制的基坑支护方案,监测单位编制监测方案内容如下:

考虑渗透系数较大,拟采用单级轻型井点,并在四周设置深层水泥土搅拌桩截水帷幕。施工单位委托第三方进行基坑监测。

梁板后浇带施工方案中,明确指出:

(1)梁、板的模板与支架整体一次性搭设完毕;

(2)在楼板浇筑混凝土前,后浇带上部用木板遮盖防止落入物料;

(3)用原设计混凝土回填后浇带,并保湿养护10d以上。

【问题】

1.降水方式是否合理降水深度是多少截水帷幕还有那些方式

2.施工期间变形监测内容应符合哪些规定

3.基坑监测的实施有何不妥

4.写出基坑工程专项施工方案包含的内容有哪些

5.后浇带施工方案有何不妥应如何改正

标记 纠错
32.

某市中心区新建一座商业中心,建筑面积26000m2,地下2 层,地上16 层,1~3 层有裙房,结构形式为钢筋混凝土框架结构,其中2 层南侧有通长悬挑露台,悬挑长度为3m。施工现场地处狭窄的闹市区,施工现场南侧有市区主干道。某施工总承包单位承接了该商业中心工程的施工总承包任务。

开工前,项目部编制了施工组织总设计,监理工程师审核后,指出施工总平面图设计要求有以下不妥之处:

1.危险品仓库远离现场单独设置,距在建工程不小于10m;

2.工作有关联的加工厂适当分散布置;

3.货物装卸时间长的仓库靠近路边;

4.主干道单行循环,兼作消防车道,宽度3.5m。

5.在临市区主干道的南侧采用1.8m 高的砖砌围墙作围挡。

消防检查时发现以下问题:食堂设置独立的制作间和冷藏设施,燃气罐放置在通风良好的杂物间;开关箱安装在距离易燃堆垛外缘1m 的地方;防水作业场所使用明露高热的强光源;在建工程一层存放大量氧气瓶和乙炔瓶,乙炔瓶和氧气瓶之间的存放距离为5m。监理单位要求项目部整改。主体结构施工阶段,施工总承包单位在露台同条件混凝土试块抗压强度达到设计强度的100%时,拆除了露台的底模及支架。主体结构施工完毕后,发现2 层露台根部出现通长裂缝。经检查发现存在钢筋错位的情况。

建设单位组织监理单位、施工单位对工程施工安全进行检查,检查内容包括:安全思想、安全责任、安全制度、安全措施、设备设施。

问题:

1.答出施工总平面图设计中不妥之处的正确做法。

2.改正消防检查中发现的问题。现场进行气焊作业时,应满足哪些消防管理要求?

3.写出钢筋错位的防治措施。

4.施工安全检查还应检查哪些内容?写出检查设备设施的内容。

标记 纠错
33.

某框架剪力墙工程,底板厚度2.0m,混凝土设计强度等级为C40P8,采用工程量清单计价,合同中约定:不得采用无限风险、所有风险或类似语句规定计价中的风险内容及其范围,建设单位与某总承包人签订总价合同,合同履行过程中发生以下事件:

施工期间现场下了罕见特大暴雨,停工5天,造成基坑工程损失5万元,按计划进场的水泥损失10万元,施工单位工人宿舍倒塌损失3万元,并造成3名工人受伤,处理及窝工损失2万元,租赁机械闲置费6万元,施工单位及时向业主提出索赔要求 。

施工项目技术负责人组织编制混凝土项目现场检测试验技术管理的流程,包括:制订检验试验计划;制取试样;检验试验报告管理等。

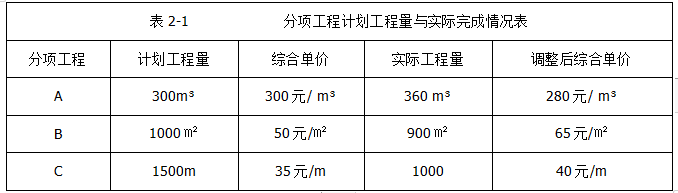

三个分项工程的清单工程量及实际计量工程量情况如下表2-1,合同约定,实际工程量增加或减少超过计划工程量的15%,调整综合单价;

一建建筑工程实务,模拟试卷,2025一建《建筑实务》深度大模拟3

【问题】

1.特大暴雨事件中施工单位可以获得哪些索赔?说明理由。对索赔证据有何要求?

2.补充检验试验计划管理的程序,写出混凝土检验试验项目的主要检测试验参数。

3.背景中A、B、C分项工程的实际结算价多少?

4.工程量清单合同中约定的风险内容及范围,该风险不包括哪些内容。

标记 纠错
34.

某公司兴建一幢大楼,建筑面积 48000m^2,框架-剪力墙结构,地下 1 层,地上 10 层,现场地质情况和周围环境较复杂,建设方委托具备相应资质的第三方对基坑工程实施现场监测。施工单位拟采用单级轻型井点降水。

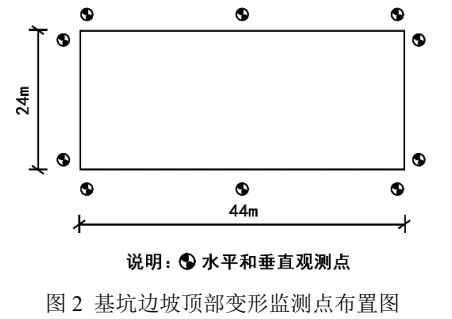

基坑开挖前,监测单位根据本工程特点编制了危大工程监测方案,内容包括:工程概况、监测依据、监测内容、监测方法等,其中基坑边坡顶部变形监测点沿基坑周边布置如图 2 所示,水平和垂直监测点共用同一点。挖土时自上而下、水平分段分层进行,在施工过程中施工单位对平面控制桩、水准点、平面位置等经常复测检查。项目部专职安全生产管理人员每天进行巡视检查,包括支护结构、施工状况等内容。基坑工程监测工作应贯穿于基坑工程和地下工程施工全过程。监测工作从基坑工程施工前开始,直至地下工程完成为止。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》深度大模拟3

基坑施工过程中,边坡局部塌方,使地基土受到扰动。项目部组织技术人员进行原因分析,认为可能是基坑开挖坡度不够。

基坑开挖完成后,在基坑底部普遍进行轻型动力触探,触探孔呈 2m×2m 梅花形布置,检验深度为 2.1m,检验完毕后,触探孔用灌砂填实。发现局部存在浅埋软弱下卧层,施工单位与监理、设计单位研究后采用换填法进行处理。施工单位上报了换填法的施工方案,部分内容如下:

灰土体积配合比为 3:7,搅拌均匀后的当天分层铺垫夯实,每层虚铺厚度为 350mm,接缝位置在柱基、墙角下。监理工程师对此提出异议,要求施工单位修改后重新上报。

【问题】

1.写出降水的方法。

2.简述土方开挖应遵循的原则。土方开挖时还有哪些内容需要经常复测检查?

3.请补全危大工程监测方案的内容。监测点布置是否妥当,说明理由。巡视检查还应包括哪些内容?

4.边坡塌方的原因还有哪些?

5.针对验槽、地基处理及垫层施工中的不妥之处,给出正确做法。轻型动力触探进行基槽检验时应检查哪些内容?

6.灰土地基施工中应检查哪些内容?换填地基验槽内容有哪些?

标记 纠错
35.

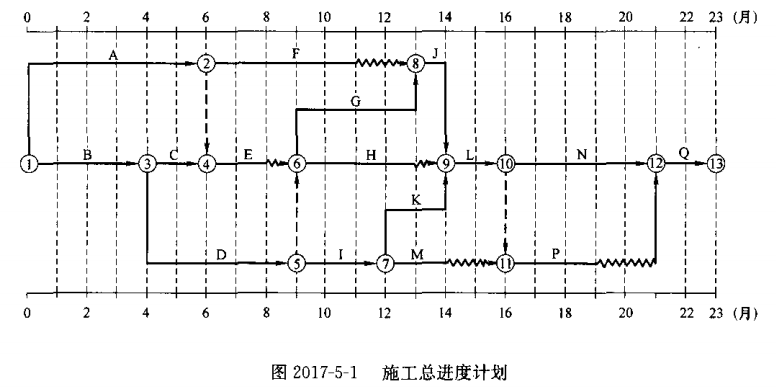

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经项目监理机构批准的施工总进度计划如图5—1所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》深度大模拟3

施工过程中发生如下事件:

事件1:工作A为基础工程,施工中发现未探明的地下障碍物,处理障碍物导致工作A暂停施工0.5个月,施工单位机械闲置损失12万元,施工单位向项目监理机构提出工程延期和费用补偿申请。

事件2:由于建设单位订购的工程设备未按照合同约定时间进场,使工作J推迟2个月开始,造成施工人员窝工损失6万元,施工单位向项目监理机构提出索赔,要求工期延期2个月,补偿费用6万元。

事件3:事件2发生后,建设单位要求工程仍按原计划工期完工,为此,施工单位决定采取赶工措施。经确认,相关工作赶工费率及可缩短时间见表5—1。

表5-1工作赶工费率及可缩短时间

一建建筑工程实务,模拟试卷,2025一建《建筑实务》深度大模拟3

【问题】

1.指出图5—1所示施工总进度计划的关键线路及工作E、M的总时差和自由时差。

2.针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。

3.针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。

4.针对事件3,为使赶工费用最少,应选哪几项工作进行压缩?说明理由。需要增加赶工费多少万元?

5.施工进度计划调整的内容包括哪些?

标记 纠错
