关于现浇钢筋混凝土结构综合管廊的施工,说法错误的是( )。

  • A. 模板需要满足强度、刚度、稳定性的要求
  • B. 现浇钢筋混凝土结构设计有变形缝时,应按变形缝分仓浇筑
  • C. 现浇钢筋混凝土结构预留孔位置需辅助人工插捣
  • D. 底板浇筑必要时可留置施工缝
标记 纠错
2.

热力管网补偿器的作用是消除( ),确保管网安全运行。

  • A. 过高压力
  • B. 水锤效应
  • C. 温度应力
  • D. 脉动冲击
标记 纠错
3.

预制梁盆式支座安装工艺流程有:①盖梁支座灌浆;②支座上钢板预埋至梁体内;③拆除支座上下连接钢板及螺栓;④支座固定在预埋钢板上;⑤吊装落梁至临时支撑上,正确的安装顺序为( )。

  • A. ④-②-①-⑤-③
  • B. ②-④-⑤-①-③
  • C. ③-②-④-⑤-①
  • D. ②-⑤-④-①-③
标记 纠错
4.

下列关于先张法预应力筋的张拉程序中,适用于有自锚性能的锚具、普通松弛预应力筋的是( )。

  • A. 0→初应力→1.03σcon(锚固)
  • B. 0→初应力→1.05σcon(持荷2min)→σcon(锚固)
  • C. 0→初应力→σcon(持荷2min锚固)
  • D. 0→初应力→1.05σcon(持荷2min)→0→σcon(锚固)
标记 纠错
5.

下列分项工程中,需要编制安全专项方案并进行专家论证的是( )。

  • A. 开挖深度3m 的基坑降水工程
  • B. 搭设跨度15m 的混凝土模板支撑工程
  • C. 搭设高度10m 的悬挑式脚手架工程
  • D. 采用顶管法进行的暗挖工程
标记 纠错
6.

下列桥梁常用术语中,正确的是( )。

  • A. 拱桥净跨径是指拱轴线两端点之间的水平距离
  • B. 桥下净空高度是指桥面与桥下线路路面之间的距离
  • C. 建筑高度是指桥上行车路面标高至桥跨结构最下缘之间的距离
  • D. 桥梁全长是指多孔桥梁中各孔净跨经的总和
标记 纠错
7.

下列关于后张法预应力梁板张拉施工说法正确的是( )。

  • A. 长度为16米的曲线孔道板梁张拉时宜采取单端张拉
  • B. 预应力钢筋张拉后断丝数量不得超过总数量的1%
  • C. 预应力张拉前应将梁板侧模拆除
  • D. 设计无要求时,预应力筋宜按先下,后中间,再上的顺序进行张拉
标记 纠错
8.

关于桥面防水系统施工的说法,正确的是( )。

  • A. 防水卷材铺设时,搭接接头应错开300mm
  • B. 防水卷材应沿桥梁纵、横坡从高处向低处铺设
  • C. 防水涂料应先进行大面积涂刷后再进行节点处理
  • D. 卷材防水层上沥青混凝土摊铺温度应高于防水卷材的耐热度
标记 纠错
9.

关于路基处理方法的说法,错误的有( )。

  • A. 强夯适用于饱和黏性土
  • B. 换填法适用于暗沟、暗塘等软弱土的浅层处理
  • C. 真空预压法对于渗透性极低的泥炭土必须慎重对待
  • D. 砂桩适用于处理松砂、粉土、杂填土及湿陷性黄土
标记 纠错
10.

关于现浇桥梁封锚的要求,错误的是( )。

  • A. 后张法预应力筋锚固后的外露部分应采用电弧切割工艺切除
  • B. 处于一类环境时,外露锚具和预应力筋的混凝土保护层厚度不应小于20mm
  • C. 预应力筋的外露长度不宜小于其直径的1.5 倍,且不应小于30mm
  • D. 后张无粘结预应力筋锚具封闭前,锚具和夹片应涂防腐蚀油脂,并设置封端塑料盖帽封闭
标记 纠错
11.

利用岩石抗弯、抗剪强度低的特点,靠铣削与弯断破碎岩体的TBM破岩方式属于(  )。

  • A. 挤压式
  • B. 铣刨式
  • C. 辊压式
  • D. 切削式
标记 纠错
12.

下列绿色建造施工管理措施中,不属于节材与材料资源利用的是( )。

  • A. 采用管件合一的脚手架
  • B. 采用工具式模板
  • C. 利用荒地作为弃土用地
  • D. 建筑余料再利用
标记 纠错
13.

TBM法隧道施工使用开敞式掘进机时,一般采用( )衬砌。

  • A. 现浇钢筋混凝土
  • B. 预制装配式
  • C. 圆形管片
  • D. 复合式
标记 纠错
14.

隧道在断面形式和地层条件相同的情况下,沉降相对较小的浅埋暗挖开挖方法是( )。

  • A. 单侧壁导坑法
  • B. 双侧壁导坑法
  • C. 交叉中隔壁法(CRD)
  • D. 中隔壁法(CD)
标记 纠错
15.

竖井马头门破除施工工序有:①预埋暗梁、②破除拱部、③破除侧墙、④拱部地层加固、⑤破除底板,正确的顺序为( )。

  • A. ①②③④⑤
  • B. ①④②③⑤
  • C. ①④③②⑤
  • D. ①②④③⑤
标记 纠错
16.

关于燃气管道附属设备相关说法,不正确的是( )。

  • A. 安全阀应垂直的安装在管道上
  • B. 埋地的绝缘接头不应安装在常年积水或管道走向的低洼处
  • C. 安全阀、减压阀、止回阀介质单向流通
  • D. 在燃气管道正常运行中,放散管应处于打开状态
标记 纠错
17.

下列关于透水铺装说法错误的是( )。

  • A. 透水铺装结构与不透水铺装结构之间应加设透水土工布
  • B. 透水铺装施工前,应对基层(垫层)进行验收
  • C. 透水找平层及透水基层渗透系数应大于面层
  • D. 路面横坡宜采用1.0%~1.5%
标记 纠错
18.

关于供热管道工程试运行的说法,正确的是(  )。

  • A. 试运行完成后方可进行单位工程验收
  • B. 试运行连续运行时间为48h
  • C. 管道自由端应进行临时加固
  • D. 试运行过程中应重点检查支架的工作状况
标记 纠错
19.

下列关于基坑监测要求的说法正确的是( )。

  • A. 基坑设计安全等级为三级的基坑需实施基坑监测
  • B. 开挖深度为4m的土质基坑需实施基坑监测
  • C. 开挖深度为3m但现场地质情况和周围环境较复杂的基坑需实施基坑监测
  • D. 应由基坑施工单位编制具体的监测方案
标记 纠错
20.

工程进度风险产生的原因很多,其中主要原因为( )。

  • A. 人的因素
  • B. 机械设备的因素
  • C. 材料的因素
  • D. 施工方法与施工技术的因素
标记 纠错
多选题 (共10题,共10分)
21.

关于夯管施工技术,下列说法正确的是( )。

  • A. 穿越城市道路时,夯管覆土不小于2倍管径,且不得小于1.0m
  • B. 夯进的管道可以采用混凝土管
  • C. 夯管的长度一般不超过100m
  • D. 开始夯进时应先进行试夯
  • E. 夯管完成后排土方式采用人工结合机械方式
标记 纠错
22.

钢梁安装做法正确的是( )。

  • A. 高强螺栓穿入孔内应顺畅,不得强行敲入
  • B. 穿入方向应全桥一致
  • C. 施拧顺序为从板束刚度大、缝隙大处开始,由外向中间拧紧
  • D. 施拧时,应采用冲击拧紧和间断拧紧
  • E. 高强度螺栓终拧完毕必须当班检查
标记 纠错
23.

计算人行道、栏杆的侧模强度时采用的荷载有( )。

  • A. 新浇筑钢筋混凝土自重
  • B. 振捣混凝土时的荷载
  • C. 新浇筑混凝土对侧模的压力
  • D. 施工机具荷载
  • E. 倾倒混凝土时产生的水平冲击荷载
标记 纠错
24.

道路基层材料石灰稳定土、水泥稳定土和二灰稳定土共同的特性有( )。

  • A. 早期强度较高
  • B. 有良好的板体性
  • C. 有良好的抗冻性
  • D. 有明显的收缩性
  • E. 抗冲刷能力强
标记 纠错
25.

关于不开槽施工法设备选择的说法,正确的有( )。

  • A. 小口径的金属管道,当无地层变形控制要求且顶力满足施工要求时,可采用一次顶进的挤密土层顶管法
  • B. 当无降水条件时,宜采用封闭式土压平衡或泥水平衡顶管机施工
  • C. 直径3000mm以上,穿越地面障碍较复杂地段,采用盾构法施工
  • D. 夯管法适用于城镇区域下穿较窄道路的柔性管道施工
  • E. 水平定向钻法含水地层不适用、砂卵石地层困难
标记 纠错
26.

下列基坑围护结构类型中,所用钢材可反复使用的围护结构类型有( )。

  • A. 钢板桩
  • B. 钢管桩
  • C. 灌注桩
  • D. SMW工法桩
  • E. 地下连续墙
标记 纠错
27.

下列属于市政公用工程常用的存储与调节设施的是( )。

  • A. 渗透塘
  • B. 雨水湿地
  • C. 植草沟
  • D. 湿塘
  • E. 调节池
标记 纠错
28.

关于水泥混凝土路面接缝施工技术要求,说法正确的有( )。

  • A. 当混凝土达到设计强度的40%时,采用切缝机进行缩缝切割
  • B. 缩缝切缝深度,设传力杆时,不应小于面层厚的1/4,且不应小于60mm
  • C. 临近桥梁处设置胀缝
  • D. 胀缝设置传力杆,采用螺纹钢筋
  • E. 可采用聚氯乙烯胶泥类材料作为填缝料
标记 纠错
29.

下列关于钢筋混凝土桥梁的钢筋接头的说法,正确的有(  )。

  • A. 同一根钢筋宜少设接头
  • B. 钢筋接头宜设在受力较小区段
  • C. 钢筋接头部位横向净距为20ram
  • D. 同一根钢筋在接头区段内不能有两个接头
  • E. 受力不明确时,可认为是受压钢筋
标记 纠错
30.

综合管廊的施工方法中不包括( )。

  • A. 明挖法
  • B. 顶管法
  • C. 浅埋暗挖法
  • D. 夯管法
  • E. 定向钻
标记 纠错
问答题 (共5题,共5分)
31.

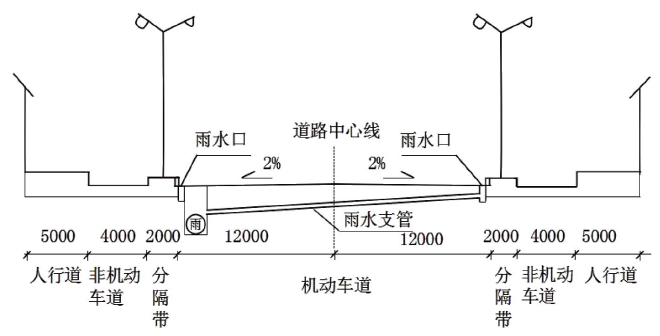

某施工单位承建了一条城镇道路改扩建工程,全长1.2km。工程主要内容包括:(1)将原有水泥混凝土次干路扩宽成主干道。(2)在原有混凝土机动车道一侧下部新建一条长1200m, 直径为DN500mm的雨水主管道和现有管道通过检查井连接,雨水口连接支管直径为DN300mm, 管材均采用HDPE双壁波纹管,承插口连接,雨水口连接管位于原道路路基范围内。(3)原有混凝土路面加铺改性SMA沥青混合料。改扩建工程施工后,该道路横断面如下所示:包括5m(人行道)+4m(非机动车道)+2.0m(绿化带)+24m(机动车道)+2.0m(绿化带)+4m(非机动车道)+5m(人行道)。新建道路横断面图如图1所示。

图1 新建道路横断面图(单位:mm)

一建市政公用工程实务,模拟试卷,2025一建《市政实务》高分预测卷2

施工过程中发生如下事件:

事件一:沟槽开挖施工时需要临时占用部分现有道路进行土方存放,施工方按照相关要求办理了占路手续。

事件二:为了避免沟槽坍塌,项目部采用拉森钢板桩支护。安管结束后,进行回填施工。回填结束后,将钢板桩拔除回收,进行后续工作。

事件三:为防止路面反射裂缝,沥青面层摊铺前铺设玻纤网(耐170°C以上高温)并喷洒粘层油。改性SMA采用机械摊铺,摊铺过程缓慢、均匀、连续不间断。按照普通沥青混合料面层技术要求处理横向冷接缝,发现端部不平整部分切割困难,影响施工进度。

【问题】

1.根据图1判断本工程改扩建后主干路有几幅路?并判断该工程中雨水管道施工完毕后是否需要进行严密性试验,说明理由。

2.沟槽开挖前应调查地下管线的哪些信息?

3.事件一中临时占路施工需要哪些部门批准?

4.写出事件二中钢板桩拔桩时采取的措施。

5.分析事件三横向冷接缝切割困难的原因,写出横向冷接缝正确的处理流程。并写出防止反射裂缝的其他措施。

标记 纠错
32.

某公司承建一城市主干路工程,道路结构层为土质路基,20cm 级配碎石垫层,40cm 水泥稳定碎石基层,35cm 水泥混凝土面层。

施工过程中发生如下事件:

事件一:路基施工前,项目部技术人员开展现场调查和测量复测工作,测得部分路段原地面横向坡度为1:4,施工单位排除原地面积水,清除树根、杂草后开始填筑施工。按设计宽度进行分层填筑压实至设计标高。

事件二:在路基填筑施工时,可供选择的填料有碎石土、卵石土、砂砾、黏土、淤泥、沼泽土、泥炭土、冻土、有机土。

事件三:项目部在路基正式压实前选取了200m 作为试验段,通过试验确定了合适吨位的压路机和压实方式。

事件四:为保证雨期路基施工质量,项目部制定了雨期施工质量控制措施内容包括:①加强与气象台站联系,掌握天气预报,安排在不下雨时施工。②调整施工步序,集中力量分段施工。③施工现场搭可移动的罩棚。

1.指出事件一中的不妥之处,并写出正确做法。

2.事件二中哪些填料可以作为雨期填筑路基使用?

3.事件三,试验段还应确定哪些技术参数?

4.路基雨季施工措施还有哪些?

标记 纠错
33.

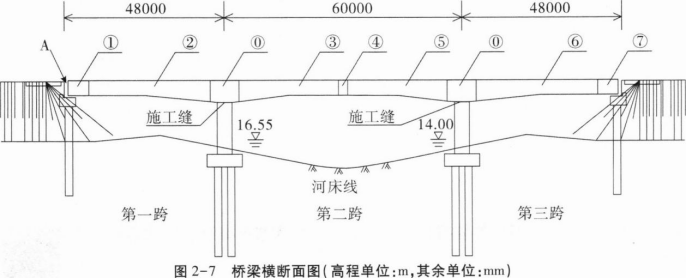

某公司承建一座城市快速路跨河桥梁,桥梁中跨下为通航航道,施工期间航道不中断。桥梁的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为48m+60m+48m;下部结构墩柱基础采用混凝土钻孔灌注桩,重力式U型桥台;桥下河流的最高水位高程为16.55m,常水位高程为14.00m。桥面立面图如图2-7所示。

项目部根据施工环境编制的施工方案如下:

(1)根据河道通航等要求,拟定桥梁上部结构的施工方案,为满足施工进度计划要求,施工时将主桥上部结构划分成0、①、②、③等施工区段,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如图2-7所示。

(2)该桥施工时,在墩与上部结构的连接处设置了施工缝。

(3)在河流两侧,上部结构采用碗扣式满堂支架进行施工。施工单位使用相关机械对两侧桥台附近地面进行了处理,支架立柱设于垫木上,支架搭设完成后采用沙袋进行预压,进行沉降观测。

(4)根据桥梁地质、水位、通航等要求,承台采用围堰施工,确定了围堰的高程。桩基础在施工过程后,检查了孔径、孔深、孔位等项目,合格后吊放钢筋笼、安放导管,进行水下混凝土的灌注。

一建市政公用工程实务,模拟试卷,2025一建《市政实务》高分预测卷2

问题:

1.写出A的名称及作用,该连续刚构桥梁是按照何种分类方式划分的?

2.根据图2-7,写出桥梁施工顺序。(用序号和“→”表示,当同时施工时,请将相应序号并列排列)

3.图2-7中施工缝处该如何处理?

4.施工方案(3)中涉及的施工机械有哪些?写出沉降观测的合格标准。

5.围堰的高程至少为多少米?补充桩基成孔后的检验项目。

标记 纠错
34.

某项目部承建一城市主干路工程。该道路总长2.6km,其中K0+550~K1+220穿过农田。道路宽度为30m,路面结构为:20cm的石灰稳定土底基层,40cm的水泥稳定砂砾基层,15cm的改性SMA面层,路基为0.5~1.0m的填土。在农田路段路基填土施工时,项目部排除了农田积水,在原状地表土上填方0.2m,路基填料选择高液限黏土直接进行回填、压实。

底基层施工过程中,为了节约成本,项目部就地取土(包括农田地表土)作为石灰稳定土用土。基层施工时,水泥稳定砂砾基层分两层施工,但是由于工期紧,第一层施工完后立即摊铺了第二层,并用压路机一次性碾压成型。

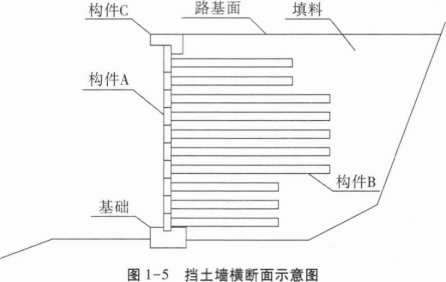

其中K0+600~K0+800设置了一段挡土墙,路基填方高度为11m。挡土墙横断面示意图如图1-5所示。

一建市政公用工程实务,模拟试卷,2025一建《市政实务》高分预测卷2

问题:

1.指出农田道路路基填土施工措施中的错误,请改正。

2.是否允许采用农田地表土作为石灰稳定土用土?说明理由:

3.该道路基层施工是否合理?说明理由。

4.写出构件A、B、C的名称。

标记 纠错
35.

某单位承建一条长1000m的道路,在K1+090~K1+120桩号外的河道设计有一座桥梁,桥台采用桩柱式轻型桥台,每侧桥台下设置4根直径1200mm,长度为25m的桩基础。

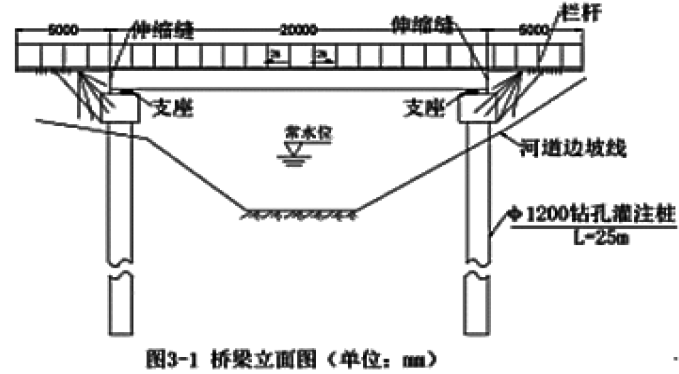

桥梁立面如图1所示,该桥全长30m,宽17m。桥梁上部结构为单跨20m预应力钢梁混凝土空心板梁,梁高0.9m,C35混凝土后张法现场预制,全桥共计主梁14片,边梁2片。桥梁下部结构为桩接柱,桥台盖梁、桩基采用C35混凝土现浇。在桥台与梁之间设伸缩装置,结构如图2所示。

一建市政公用工程实务,模拟试卷,2025一建《市政实务》高分预测卷2

一建市政公用工程实务,模拟试卷,2025一建《市政实务》高分预测卷2

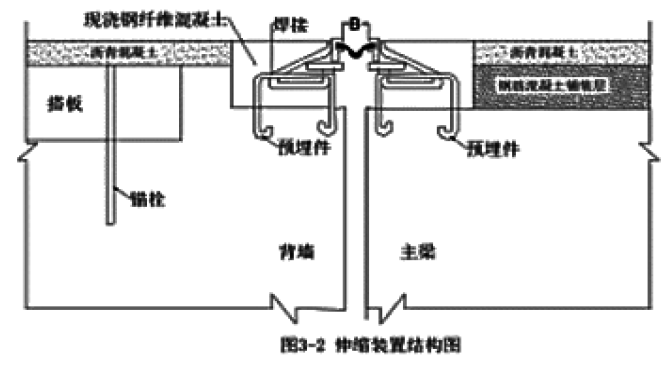

伸缩装置安装工艺流程如下:①刻槽→②吊装伸缩装置→③伸缩装置定位→④→⑤填充泡沫板→⑥浇筑混凝土。

施工单位编制了桥梁主要施工工序流程如下:桩基施工→(a)→桥台盖梁及(A)墙施工→(b)系统施工→空心板安装→空心板(c)浇筑→桥面调平层施工→(d)施工→桥面防水层施工→沥青铺装层施工→伸缩缝安装→桥台回填及锥坡施工。

【问题】

1.考虑超灌量,全桥桩基灌注混凝土最少计划用量是多少m3(π取3.14,结果保留一位小数)。

2.预防钢筋笼上浮的措施有哪些?

3.桩头如何进行处理。

4.伸缩缝B的宽度根据哪些因素确定。伸缩装置如何定位。

5.写出伸缩装置安装工艺流程中④的名称。

6.桥梁施工流程中,a、b、c、d分别是什么?A墙是桥台哪些部位?

标记 纠错
