34.某公司兴建一幢大楼,建筑面积48000m2,框架-剪力墙结构,地下1 层,地上10 层,现场地质情况和周围环境较复杂,建设方委托具备相应资质的第三方对基坑工程实施现场监测。施工单位拟采用单级轻型井点降水。
基坑开挖前,监测单位根据本工程特点编制了危大工程监测方案,内容包括:工程概况、监测依据、监测内容、监测方法等,其中基坑边坡顶部变形监测点沿基坑周边布置图2 所示,水平和垂直监测点共用同一点。挖土时自上而下、水平分段分层进行,在施工过程中施工单位对平面控制桩、水准点、平面位置等经常复测检查。项目部专职安全生产管理人员每天进行巡视检查,包括支护结构、施工状况等内容。基坑工程监测工作应贯穿于基坑工程和地下工程施工全过程。监测工作从基坑工程施工前开始,直至地下工程完成为止。

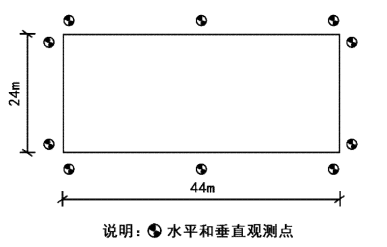

图2 基坑边坡顶部变形监测点布置图
基坑施工过程中,突发大暴雨,导致基坑泡水。泡水后,施工单位采取了将水引走排净,设置截水沟,防止水刷边坡等措施。
基坑开挖完成后,在基坑底部普遍进行轻型动力触探,触探孔呈2m×2m 梅花形布置,检验深度为2.1m,检验完毕后,触探孔用灌砂填实。发现局部存在浅埋软弱下卧层,施工单位与监理、设计单位研究后采用换填法进行处理。施工单位上报了换填法的施工方案,部分内容如下:
灰土体积配合比为3:7,搅拌均匀后的当天分层铺垫夯实,每层虚铺厚度为350mm,接缝位置在柱基、墙角下。监理工程师对此提出异议,要求施工单位修改后重新上报。
【问题】
1.写出降水的方法。
2.简述土方开挖应遵循的原则。土方开挖时还有哪些内容需要经常复测检查?
3.请补全危大工程监测方案的内容。监测点布置是否妥当,说明理由。巡视检查还应包括哪些内容?
4.基坑泡水还可以采取哪些措施?
5.针对验槽、地基处理及垫层施工中的不妥之处,给出正确做法。轻型动力触探进行基槽检验时应检查哪些内容?
6.灰土地基施工中应检查哪些内容?换填地基验槽内容有哪些?
