2025一建《建设工程项目管理》模拟练习4

卷面总分:100分 答题时间:240分钟 试卷题量:100题 练习次数:206次
单选题 (共70题,共70分)
1.

双代号网络图中,某非关键工作的拖延时间不超过自由时差,则()。

  • A. 后续工作最早可能开始时间不变
  • B. 仅改变后续工作最早可能开始时间
  • C. 后续工作最迟必须开始时间改变
  • D. 紧后工作最早可能开始时间改变
标记 纠错
2.

下列组成内容中,属于单位工程施工组织设计纲领性内容的是()。

  • A. 施工进度计划
  • B. 施工方法
  • C. 施工现场平面布置
  • D. 施工部署
标记 纠错
3.

采用相关图法分析工程质量时,散布点形成由左向右向下的一条直线带,说明两变量之间的关系为()。

  • A. 负相关
  • B. 不相关
  • C. 正相关
  • D. 弱正相关
标记 纠错
4.

下列施工现场危险源中,属于第一类危险源的是( )。

  • A. 工人焊接操作不规范
  • B. 现场存放大量汽油
  • C. 油漆存放没有相应的防护措施
  • D. 焊接设备缺乏维护保养
标记 纠错
5.

危险性较大的分部分项工程专项施工应由施工单位技术部组织相关专家评审会,报由( )批准。

  • A. 项目负责人
  • B. 施工单位技术负责人
  • C. 项目技术负责人
  • D. 总监工程师
标记 纠错
6.

根据工程网络施工进度计划的编制程序、下列网络计划的编制工作中、属于网络图绘制阶段的是( )。

  • A. 确定计划目标
  • B. 确定关键线路
  • C. 优化网络计划
  • D. 工程项目分解
标记 纠错
7.

在施工质量控制过程中,生产处于稳定状态的控制图中点子分布状态是( )。

  • A. 连续 7 点或更多点在中心线同一侧
  • B. 随机落在上、下控制界限内
  • C. 呈现周期性变化
  • D. 连续 7 点或更多点呈上升趋势
标记 纠错
8.

单位工程施工组织设计编制过程中,确定施工方案,制定施工准备与资源配置计划、施工管理计划等,均需围绕()进行。

  • A. 施工现场平面布置
  • B. 施工部署
  • C. 施工进度计划
  • D. 施工工艺
标记 纠错
9.

施工项目管理采用直线职能式组织结构缺点是()。

  • A. 不利于提高管理效率
  • B. 管理部门职责不清
  • C. 信息传递时间过长
  • D. 缺少专业化分工
标记 纠错
10.

对于采用投资补助、贷款贴息方式的政府投资项目,政府投资主管部门应审批的文件是( )

  • A. 可行性研究报告
  • B. 资金申请报告
  • C. 开工报告
  • D. 项目建议书
标记 纠错
11.

建设工程缺陷责任期通常从( )起计算。

  • A. 试生产工作完成之日
  • B. 办理竣工结算之日
  • C. 竣工验收合格之日
  • D. 出具工程接收证书之日
标记 纠错
12.

施工单位选择与其他单位组成联合体承包工程,共同承担风险。这种做法属于风险应对策略中的( )。

  • A. 风险减轻
  • B. 风险规避
  • C. 风险转移
  • D. 风险自留
标记 纠错
13.

关于非节奏流水施工的说法,正确的是( )

  • A. 专业工作队数和施工过程数不相等
  • B. 专业工作队连续作业,施工段之间没有空闲时间
  • C. 相邻施工过程的流水步距完全相同
  • D. 相同施工过程的流水节拍可能不同
标记 纠错
14.

关于单代号网络计划绘图规则的说法,正确的是( )

  • A. 可以有多个起点节点,但只能有一个终点节点
  • B. 不允许出现循环回路
  • C. 所有箭线不允许交叉
  • D. 可以绘制没有箭尾节点的箭线
标记 纠错
15.

在工程网络计划中,已知某工作总时差和自由时差分别为7天和5天,如果该工作的实际完成时间延长了3天,则该工作对网络计划的影响是( )

  • A. 使总工期延长 3 天,但不影响其后续工作的正常进行
  • B. 不影响总工期,但使其后续工作的开始时间推迟 3 天
  • C. 使后续工作的开始时间推迟 3 天,且总工期延长 2 天
  • D. 既不影响总工期,也不影响其后续工作的正常进行
标记 纠错
16.

关于与劳务分包人有关的保险办理的说法,正确的是( )

  • A. 运至施工现场用于劳务施工的材料由劳务分包人办理并承担保险费用
  • B. 工程承包人提供给劳务分包人使用的施工机械的保险费用由劳务分包人承担
  • C. 工程承包人应获得发包人为施工场地内的自有人员办理的保险,劳务分包人不需要支付这部分保费
  • D. 工程承包人为劳务分包人租赁的施工机械的保险费用由劳务分包人承担
标记 纠错
17.

对于工期不超过1年、工程规模较小、技术简单成熟、招标时已有施工图设计文件的中小型工程,一般宜采用的合同计价方式是( )

  • A. 可调总价合同
  • B. 固定单价合同
  • C. 固定总价合同
  • D. 可调单价合同
标记 纠错
18.

下列关于资格预审的说法,正确的是( )。

  • A. 资格预审文件的发售期不得少于15日
  • B. 对资格预审文件有异议应当在提交资格预审申请文件截止时间3日前提出
  • C. 招标人应当自收到异议之日起5日内做出答复
  • D. 逾期送达或者未送达指定地点的资格预审申请文件,招标人将不予受理
标记 纠错
19.

项目开工前,技术人员编制的技术交底书,应经( )批准。

  • A. 项目经理
  • B. 项目技术负责人
  • C. 建设单位
  • D. 总监理工程师
标记 纠错
20.

某分部工程双代号网络计划如下图所示,其中工作F的总时差和自由时差分别为( )。

二建建设工程施工管理,模拟试卷,2025二建《建设工程施工管理》易错考点卷1

  • A. 均为1
  • B. 2和1
  • C. 均为2
  • D. 3和2
标记 纠错
21.

某混凝土结构岀现宽度为0.3mm的裂缝且裂缝深度较深,应采用的处理方法是( )。

  • A. 灌浆修补法
  • B. 表面密封法
  • C. 嵌缝封闭法
  • D. 粘钢加固法
标记 纠错
22.

下列关于绿色施工措施的说法,正确的是( )。

  • A. 力争工地临房、临时围挡材料的可重复使用率达到60%
  • B. 力争施工中非传统水源和循环水的再利用量大于40%
  • C. 照明设计以满足最低照度为原则,照度不应超过最低照度的30%
  • D. 有毒有害废物分类率达100%
标记 纠错
23.

下列关于工程质量监督程序的说法,正确的是( )。

  • A. 工程开工初期,建设单位办理工程质量监督手续
  • B. 质量监督机构需要检查工程参建各方主体质量行为、工程实体质量以及工程质量保证资料
  • C. 工程质量监督机构发现存在严重质量事故隐患,应签发整改通知
  • D. 工程质量监督报告必须由工程质量监督机构负责人签认
标记 纠错
24.

某产品质量检验采用计数型二次抽样检验方案,已知:N=1000,n1=40,n2=60,C1=1,C2=4;经二次抽样检得:d1=2,d2=3,则正常的结论是( )。

  • A. 经第一次抽样检验即可判定该批产品质量合格
  • B. 经第一次抽样检验即可判定该批产品质量不合格
  • C. 经第二次抽样检验即可判定该批产品质量合格
  • D. 经第二次抽样检验即可判定该批产品质量不合格
标记 纠错
25.

下列关于邀请招标的特点的说法中,不正确的是( )。

  • A. 应当向3个以上的潜在投标人发出投标邀请书
  • B. 只有接受投标邀请书的法人或者其他组织才可以参加投标竞争
  • C. 招标人以邀请书的方式发出投标邀请
  • D. 招标人以招标公告的方式发出投标邀请
标记 纠错
26.

下列监理机构人员的职责中,总监理工程师可以书面授权委托给总监理工程师代表的是( )。

  • A. 签发工程开工令
  • B. 组织编写监理月报
  • C. 审批监理实施细则
  • D. 组织编写工程质量评估报告
标记 纠错
27.

每一分项工程开始实施前均要进行交底,技术交底书应由施工项目技术人员编制,经()批准实施。

  • A. 项目经理
  • B. 项目技术负责人
  • C. 总监理工程师
  • D. 专业监理工程师
标记 纠错
28.

工程开工前,工程质量监督手续需由()申请办理。

  • A. 建设单位
  • B. 监理单位
  • C. 施工单位
  • D. 质量监督单位
标记 纠错
29.

下列成本偏差表达方式中,适用于较高管理层应用的是()。

  • A. 横道图法
  • B. 表格法
  • C. 曲线法
  • D. 时间-成本累积曲线法
标记 纠错
30.

某工程项目工期为3个月,2018年5月1日开工,5~7月份计划完成工程量分别为500t,2000t,1500t,计划单价为5000元/t;实际完成工程量分别为400t,1600t,200t.5~7月份实际价格均为4000元/t。则到六月底的累计费用偏差为()万元。

  • A. 160
  • B. -160
  • C. 200
  • D. -200
标记 纠错
31.

根据《国务院关于投资体制改革的决定》,对于采用投资补助、转贷和贷款贴息方式的政府投资项目,政府投资主管部门只审批()。

  • A. 资金申请报告
  • B. 项目申请报告
  • C. 项目备案表
  • D. 开工报告
标记 纠错
32.

与平行承包模式相比,工程总承包模式具有的特点是( )。

  • A. 建设单位组织协调工作量小
  • B. 建设单位可在更大范围内选择施工单位
  • C. 有利于缩短建设工期
  • D. 工程造价控制难度大
标记 纠错
33.

根据《建设工程监理范围和规模标准规定》,必须实行监理的是()。

  • A. 总投资额2000万元的供热项目
  • B. 总投资额2000万元的铁路项目
  • C. 总投资额2000万元的体育场馆项目
  • D. 总投资额2000万元的生态环境保护项目
标记 纠错
34.

相关图中点的集合,反映了两种数据之间的散布状况,下图相关图说法正确的是( )

一建建设工程项目管理,模拟试卷,2025一建《建设工程项目管理》模拟练习4

  • A. 正相关
  • B. 弱正相关
  • C. 不相关
  • D. 负相关
标记 纠错
35.

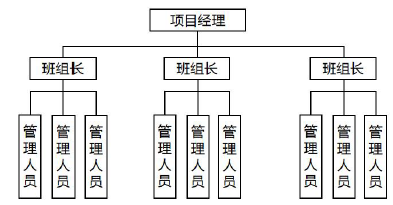

某工程项目编制的施工项目管理组织结构如下图所示,则下图属于()。

一建建设工程项目管理,模拟试卷,2025一建《建设工程项目管理》模拟练习4

  • A. 职能式组织结构
  • B. 直线式组织结构
  • C. 强矩阵式组织结构
  • D. 平衡矩阵式组织结构
标记 纠错
36.

工程项目承包模式中,建设单位组织协调工作量小,但风险较大的是()。

  • A. 工程总承包模式
  • B. 合作体承包模式
  • C. 平行承包模式
  • D. 联合体承包模式
标记 纠错
37.

根据《建设工程施工项目经理岗位职业标准》T/CCIAT0010—2019规定,以下不属于施工方项目经理权限的是()。

  • A. 主持项目的投标工作
  • B. 参与分包合同和供货合同签订
  • C. 组织制定项目经理部管理制度
  • D. 参与组建项目经理部
标记 纠错
38.

根据《建设工程项目管理规范》(GB/T50326-2017),项目管理规划包括项目管理实施规划和()两类文件。

  • A. 项目管理计划
  • B. 项目管理实施细则
  • C. 项目管理操作规划
  • D. 项目管理规划大纲
标记 纠错
39.

组织为实现战略目标、获得收益而以一种综合协调方式对一组相关项目进行的管理属于()。

  • A. 质量管理
  • B. 项目群管理
  • C. 项目组合管理
  • D. 项目小组管理
标记 纠错
40.

最常用的实际进度与计划进度比较的方法是()。

  • A. 连环置换法
  • B. 差额计算法
  • C. 横道图比较法
  • D. 前锋线比较法
标记 纠错
41.

建设工程施工质量验收时,分部工程的划分一般按()确定。

  • A. 施工工艺,设备类别
  • B. 专业类别,工程规模
  • C. 专业性质,工程部位
  • D. 材料种类、施工程序
标记 纠错
42.

下列不属于施工成本分析内容的是()。

  • A. 时间节点成本分析
  • B. 组织单元成本分析
  • C. 单位工程成本分析
  • D. 综合项目成本分析
标记 纠错
43.

某双代号网络计划如下图(时间单位:天 ),E工作的总时差为()天。

一建建设工程项目管理,模拟试卷,2025一建《建设工程项目管理》模拟练习4

  • A. 2
  • B. 3
  • C. 4
  • D. 5
标记 纠错
44.

关于施工成本控制程序的说法,正确的是( )。

  • A. 管理行为控制程序是成本全过程控制的重点
  • B. 指标控制程序是对成本进行过程控制的基础
  • C. 管理行为控制程序是项目施工成本结果控制的主要内容
  • D. 管理行为控制程序和指标控制程序在实施过程中相互补充,相互制约
标记 纠错
45.

关于业主方项目管理目标和任务的说法,正确的是( )。

  • A. 业主方的进度目标指缺陷责任期结束的时间目标
  • B. 业主方的投资目标指项目的施工成本目标
  • C. 业主方的项目管理目标包括工程项目的投资目标、进度目标、质量目标和绿色目标
  • D. 业主方项目管理任务不包括投资决策阶段的管理
标记 纠错
46.

根据《风险管理指南》GB/T 24353--2022,风险管理的核心原则是( )。

  • A. 控制损失
  • B. 持续改进
  • C. 创造和保护价值
  • D. 整合风险管理
标记 纠错
47.

下列关于施工组织设计的动态管理的说法,正确的是( )。

  • A. 工程施工过程中,应严格按照施工组织设计执行,不得变更
  • B. 经修改或补充的施工组织设计可直接重新实施
  • C. 施工组织设计的交底工作一般在工程施工中期进行
  • D. 当施工环境有重大改变时需对施工组织设计进行修改或补充
标记 纠错
48.

某工程施工过程中产生设计变更,导致工程量发生变化,下列关于该部分工程价款结算的说法,正确的是( )。

  • A. 设计变更对建设工程的工程价款结算没有影响
  • B. 该部分工程价款结算方式由发包人意愿决定
  • C. 可以在设计变更发生后的14天内,向监理人提供书面报告,由监理人依据情况决定工程价款结算方式
  • D. 可以参照签订建设工程施工合同时当地建设行政主管部门发布的计价标准或者计价方法结算
标记 纠错
49.

直线职能式组织结构的特点是()。

  • A. 信息传递路径较短
  • B. 容易形成多头领导
  • C. 各职能部门间横向联系强
  • D. 各职能部门职责清楚
标记 纠错
50.

编制项目管理规划大纲时,首先应进行的工作是( )。

  • A. 明确项目目标
  • B. 分析项目环境和条件
  • C. 明确项目需求和项目管理范围
  • D. 收集项目的有关资料和信息
标记 纠错
51.

下列关于防护棚与警示标志的说法,正确的是()。

  • A. 棚宽大于道口,两端各长出1m
  • B. 当坠落物高度大于30m时,坠落半径为5m
  • C. 内道路边线与建筑物边缘距离大于坠落半径的,应搭设安全通道
  • D. 防护棚可以用毛竹搭设,但不得悬挑在外架上
标记 纠错
52.

下列关于从业人员上岗培训的说法,正确的是()。

  • A. 新员工在上岗前必须经过企业、项目部、班组三级安全培训教育
  • B. 企业新上岗的从业人员,岗前安全培训时间不得少于32学时
  • C. 从业人员离岗6个月以上重新上岗时,应重新接受项目部和班组级的安全培训
  • D. 企业主要负责人每年再培训的时间不得少于24学时
标记 纠错
53.

关于施工单位事故报告的说法,正确的是()。

  • A. 施工单位负责人在接到安全事故报告后,应当在24小时内向有关部门报告
  • B. 实行施工总承包的建设工程,由建设单位负责上报事故
  • C. 应急管理部门和负有安全生产监督管理职责的有关部门逐级上报事故情况,每级上报的时间不得超过1小时
  • D. 安全事故发生后,事故现场有关人员应立即向本单位负责人报告
标记 纠错
54.

根据《标准施工招标文件》中的变更估价原则,对于已标价工程量清单中无适用或类似子目的变更工程的单价,可采取的处理方式是()。

  • A. 由监理人单方面决定变更工作的单价
  • B. 由合同当事人单方面决定变更工作的单价
  • C. 按照成本加利润的原则,由监理人和合同当事人共同商定或确定变更工作的单价
  • D. 直接采用市场平均价格作为变更工作的单价
标记 纠错
55.

根据《标准施工招标文件》,除专用条款另有约定外,下列合同文件中拥有最优先解释权的是( )。

  • A. 通用合同条款
  • B. 投标函及投标函附录
  • C. 技术标准和要求
  • D. 图纸
标记 纠错
56.

根据《标准施工招标文件》,下列关于工程款支付的说法中,正确的是( )。

  • A. 发包人应在监理人收到进度付款申请单后的 14 天内,将进度应付款支付给承包人
  • B. 监理人在收到竣工付款申请单后的 28 天内完成核查,提出发包人到期应支付的价款送发包人审核并抄送承包人
  • C. 发包人应在监理人出具竣工付款证书后的 14 天内,将应支付款支付给承包人
  • D. 缺陷责任期满时,承包人申请返还质量保证金,发包人应在 7 天内核实承包人是否完成缺陷责任
标记 纠错
57.

根据《风险管理指南》GB/T24353—2022,风险管理过程轮中,反映了风险评估的经典过程是()。

  • A. 风险识别—风险评价—风险分析
  • B. 风险识别—风险分析—风险评价
  • C. 风险识别—风险分析—风险应对
  • D. 风险评价—风险分析—风险识别
标记 纠错
58.

工程项目应科学评定安全风险等级,安全风险等级从高到低分别为重大风险、较大风险、一般风险和低风险,分别用( )四种颜色标示。

  • A. 红、橙、黄、蓝
  • B. 红、黄、橙、蓝
  • C. 红、橙、黄、绿
  • D. 红、黄、橙、绿
标记 纠错
59.

某地施工现场发生一起较大生产安全事故,事故应由( )负责调查。

  • A. 省级人民政府
  • B. 设区的市级人民政府
  • C. 县级人民政府
  • D. 事故发生单位
标记 纠错
60.

下列关于双代号网络计划关键线路的说法,正确的是()。

  • A. 一个网络计划可能有几条关键线路
  • B. 在网络计划执行中,关键线路始终不会改变
  • C. 关键线路是总的工作持续时间最短的线路
  • D. 关键线路上的工作总时差为零
标记 纠错
61.

项目管理机构应根据项目目标管理的要求进行项目资源的计划、配置、控制,并根据授权进行考核和处置。根据项目资源管理的程序,提供并配置各种资源的紧前工作是(  )。

  • A. 分析项目整体的资源状态
  • B. 编制资源的相关配置计划
  • C. 确定资源的各种提供方式
  • D. 控制项目资源的使用过程
标记 纠错
62.

当建设工程实际施工进度拖后而需要调整施工进度计划时,可采取的组织措施是( )。

  • A. 改进施工工艺和施工技术
  • B. 采用更先进的施工机械
  • C. 改善外部协作配合条件
  • D. 增加劳动力和施工机械的数量
标记 纠错
63.

实际进度与计划进度比较时,S 曲线比较法的纵坐标表示( )。

  • A. 每日完成任务量
  • B. 每周完成任务量
  • C. 每月完成任务量
  • D. 累计完成任务量
标记 纠错
64.

施工质量的影响因素主要包括 4M1E,下列属于施工质量管理环境因素的是( )。

  • A. 工程地质条件
  • B. 地下障碍物
  • C. 施工技术措施
  • D. 质量管理制度
标记 纠错
65.

边设计、边施工导致工程质量事故的,该施工质量事故的成因是( )。

  • A. 违反工程建设程序
  • B. 违反有关法规和工程合同规定
  • C. 设计计算失误
  • D. 施工与管理失控
标记 纠错
66.

关于施工现场文明施工具体要求的说法,正确的是()。

  • A. 采用封闭围挡,高度不小于1.5m
  • B. 围挡材料必须采用机制砖类坚固材料
  • C. 施工现场工地地面硬化处理
  • D. 易燃、易爆和有毒有害物品集中存放
标记 纠错
67.

关于安全生产教育培训的说法,正确的是()。

  • A. 企业主要负责人和安全生产管理人员初次安全培训时间不得少于48学时
  • B. 新上岗的从业人员,岗前安全培训时间不得少于12学时
  • C. 其他从业人员在上岗前必须经过企业、施工项目部、班组三级安全培训教育
  • D. 从业人员在离岗两年以上重新上岗时,应重新接受项目部和班组级的安全培训
标记 纠错
68.

某工程发生质量事故,造成直接经济损失 2800 万元,死亡 3 人,该事故由( )组织调查组调查。

  • A. 县级人民政府
  • B. 市级人民政府
  • C. 省级人民政府
  • D. 国务院
标记 纠错
69.

承包人按合同约定覆盖了由劳务分包人完成的工程隐蔽部位后,监理人对质量有疑问,要求承包人对已覆盖的部位重新检验,经检验证明工程质量符合合同要求的,由此增加的费用和延误的工期应由( )承担。

  • A. 监理人
  • B. 发包人
  • C. 承包人
  • D. 劳务分包人
标记 纠错
70.

()是智慧工地的核心,主要包括各种基于数据的智能应用。

  • A. 感知层
  • B. 网络层
  • C. 应用层
  • D. 理论层
标记 纠错
多选题 (共30题,共30分)
71.

关于分部分项工程成本分析的说法,正确的有( )。

  • A. 分部分项工程成本分析的对象为已完分部分项工程
  • B. 分部分项工程成本分析是施工项目成本分析的基础
  • C. 必须对施工项目的所有分部分项工程进行成本分析
  • D. 主要分部分项工程要做到从开工到竣工进行系统的成本分析
  • E. 分部分项工程成本分析是定期的中间成本分析
标记 纠错
72.

ECC合同的内容组成中,核心条款包括的内容有( )。

  • A. 承包商的主要责任
  • B. 工期
  • C. 测试和缺陷
  • D. 保留金
  • E. 付款
标记 纠错
73.

建设单位采用邀请招标方式选择施工单位的优点有( )

  • A. 投标人数量较少,可以减少评标工作量,降低费用
  • B. 投标人范围较广,有利于获得在技术上有竞争力的报价
  • C. 不需要设置资格预审环节,可以缩短招标时间
  • D. 可以在一定程度上减少合同履行中的承包商违约风险
  • E. 可以在较大程度上避免招标过程中的串标行为
标记 纠错
74.

在编制流水施工进度计划时,划分施工段应遵循的原则有( )

  • A. 各施工段的劳动量应大致相等
  • B. 施工段的界限应尽可能与结构界限相吻合
  • C. 各施工段要有足够的工作面
  • D. 多层建筑物应既分施工段,又分施工层
  • E. 施工段数目要少于施工过程数
标记 纠错
75.

某工程项目的双代号时标网络计划,当计划执行到第4周末及第10周末时,检查得出实际进度前锋线如图所示,检查结果表明( )。

二建建设工程施工管理,模拟试卷,2025二建《建设工程施工管理》易错考点卷1

  • A. 第4周末检查时工作A拖后1周,但不影响总工期
  • B. 第4周末检查时工作C拖后1周,影响总工期1周
  • C. 第10周末检查时工作I提前1周,总工程提前1周
  • D. 关键线路有两条
  • E. 第10周末检查时工作G延误一周,不影响工期
标记 纠错
76.

根据国家发展和改革委员会等九部委联合发布的《标准施工招标文件》,以下关于采用施工总承包形式特点的说法,正确的是( )。

  • A. 建设单位一般可得到较为满意的报价
  • B. 适用于建设单位管理能力差,规模大、专业复杂的工程
  • C. 适用于工艺成熟、专业不多的一般性工程
  • D. 有利于减少各专业之间因配合不当造成的窝工、返工、索赔风险
  • E. 工程报价相对较高
标记 纠错
77.

绿色施工需遵循的“3R”原则包括( )。

  • A. 清洁生产原则
  • B. 减量化原则
  • C. 再利用原则
  • D. 协调发展原则
  • E. 再循环原则
标记 纠错
78.

下列属于成倍节拍流水施工特点的有()。

  • A. 施工段之间没有空闲时间
  • B. 相邻施工过程的流水步距相等
  • C. 专业工作队数等于施工过程数
  • D. 各专业工作队在施工段上能够连续作业
  • E. 同一施工过程在各个施工段上的流水节拍不相等
标记 纠错
79.

下列流水施工参数中,属于时间参数的有()。

  • A. 流水节拍
  • B. 流水强度
  • C. 流水步距
  • D. 施工段
  • E. 施工过程
标记 纠错
80.

分部工程施工质量验收合格的基本条件包括()。

  • A. 所含分项工程的质量验收合格
  • B. 质量控制资料完整、真实
  • C. 观感质量符合要求
  • D. 主控项目和一般项目质量检验合格
  • E. 有关安全、节能、环境保护和主要使用功能的抽样检验结果符合要求
标记 纠错
81.

施工成本指标控制的环节有()。

  • A. 建立施工企业成本控制责任制度
  • B. 确定成本管理分层次目标
  • C. 采集成本数据,监测成本形成过程
  • D. 找出偏差,分析原因
  • E. 制定对策,纠正偏差
标记 纠错
82.

根据《标准施工招标文件》的施工合同文本通用合同条款,可以同时给承包人工期、费用和利润补偿的情形有()。

  • A. 发包人延迟提供施工场地
  • B. 发包人提供的材料和工程设备提前交货
  • C. 异常恶劣的气候条件
  • D. 因物价波动引起的价格调整
  • E. 隐蔽工程重新检验质量合格
标记 纠错
83.

单位工程施工组织设计和施工方案都具备的内容有( )。

  • A. 施工进度计划
  • B. 施工准备与资源配置计划
  • C. 施工部署
  • D. 工程概况
  • E. 施工方法及工艺要求
标记 纠错
84.

下列成本加酬金合同中,能鼓励施工单位降低成本的有( )

  • A. 成本加固定酬金合同
  • B. 成本加固定百分比酬金合同
  • C. 成本加浮动酬金合同
  • D. 目标成本加固定酬金合同
  • E. 目标成本加奖罚合同
标记 纠错
85.

根据《标准施工招标文件》通用合同条款,下列情形中,不属于工程变更的有()。

  • A. 改变合同中任何一项工作的施工时间
  • B. 改变合同工程的标高
  • C. 改变合同中任何一项工作的施工人员
  • D. 为完成工程需要追加的额外工作
  • E. 取消合同中任何一项工作转由其他人实施
标记 纠错
86.

施工进度计划采用横道图表示的缺点有()。

  • A. 不能明确反映各项工作之间的相互制约关系
  • B. 不能反映影响工期的关键工作
  • C. 不能反映工作所具有的机动时间
  • D. 不能形象直观地反映工程的进展
  • E. 不能反映工程费用与工期之间的关系
标记 纠错
87.

工程项目目标动态控制过程中,属于事中过程控制的有()。

  • A. 构建工程项目目标体系
  • B. 编制工程项目计划
  • C. 监督检查实施情况
  • D. 计划与实际对比分析
  • E. 分析偏差产生原因
标记 纠错
88.

关于施工招标中对投标申请人资格预审申请文件澄清和说明的说法,正确的有( )。

  • A. 对资格预审申请文件要求澄清和说明的通知应发给所有申请人
  • B. 申请人的澄清不得改变资格预审申请文件的实质性内容
  • C. 申请人的澄清和说明内容属于资格预审申请文件的组成部分
  • D. 招标人和审查委员会应拒绝申请人主动提出的澄清和说明
  • E. 申请人可以主动提出资格预审申请文件的澄清或说明
标记 纠错
89.

根据《标准施工招标文件》,关于索赔管理的说法,正确的有()。

  • A. 承包人应在知道索赔事件发生后28天内,向监理人正式递交索赔通知书
  • B. 索赔事件具有连续影响的,应按合理时间间隔继续递交延续索赔通知书
  • C. 有连续影响的,仅需在索赔事件影响结束后的28天内,向监理人递交最终索赔通知书
  • D. 监理人答复承包人处理结果的期限是收到索赔通知书后28天内
  • E. 承包人接受索赔处理结果的,发包人应在索赔处理结果答复后28天内完成赔付
标记 纠错
90.

在编制成本计划时,施工单位将所有工作都按照最早开始时间开始绘制S曲线,会产生的情况有()。

  • A. 计划成本支出总额变少
  • B. 增加施工单位资金占用
  • C. 减少施工单位资金占用
  • D. 增加工程延期的风险
  • E. 提高工程按期竣工的保证率
标记 纠错
91.

关于施工项目目标及动态控制的说法,正确的有( )。

  • A. 施工项目管理的关键在于项目目标的事后纠偏控制
  • B. 施工项目总目标是一个多目标体系
  • C. 施工项目目标应符合工程建设强制性标准
  • D. 不同施工项目的各个目标可具有不同的优先等级
  • E. 构建施工项目目标体系是有效控制施工项目目标的基本前提
标记 纠错
92.

下列关于partnering模式的说法,正确的有( )。

  • A. partnering协议只是建设单位与承包单位之间的协议
  • B. partnering模式强调资源共享
  • C. partnering模式是一种独立存在的承发包模式
  • D. partnering模式特别强调工程参建方基层人员的参与
  • E. partnering协议不是法律意义上的合同
标记 纠错
93.

关于工程建设实施程序中工程设计的说法正确的是()。

  • A. 对于重大工程和技术复杂工程,工程设计分为初步设计、技术设计、施工图设计
  • B. 技术设计是指为解决初步设计未解决的重大技术问题而进行的活动
  • C. 技术设计文件中需要包含设计概算
  • D. 施工图设计还应编制施工图预算,作为工程施工依据
  • E. 工程设计 是确定和控制工程造价的重点阶段,也是协调工程技术与经济关系的关键环节
标记 纠错
94.

工程质量监督报告应包括()。

  • A. 工程质量责任主体行为监督检查情况
  • B. 工程实体质量抽查情况
  • C. 投诉举报受理及调查处理情况
  • D. 行政处罚情况
  • E. 复核工程计量的有关数据
标记 纠错
95.

以下选项中属于环境管理体系核心内容的有()。

  • A. 领导作用
  • B. 风险管理
  • C. 策划
  • D. 运行
  • E. 沟通与参与
标记 纠错
96.

下列施工单位准备投标的工程中,报价可以偏高一些的有()。

  • A. 施工条件差、工期又紧的工程
  • B. 有特殊要求的港口码头工程
  • C. 支付条件不理想的地下开挖工程
  • D. 投标对手多、竞争激烈的工程
  • E. 专业要求高的技术密集型工程且施工单位在这方面有专长,声望也较高
标记 纠错
97.

根据《质量管理体系基础和术语》GB/T19000—2016,质量管理应遵循的原则有()。

  • A. 过程方法
  • B. 循证决策
  • C. 全员积极参与
  • D. 关系管理
  • E. 风险管理
标记 纠错
98.

下列宜采用不平衡报价法的情况有()。

  • A. 招标文件中的工程范围不明确,条款不清楚或不公正
  • B. 能够早日结算的项目
  • C. 经过工程量核算,预计今后工程量会增加的项目
  • D. 技术规范要求过于苛刻的工程
  • E. 单价与包干混合制合同中,招标人要求有些项目采用包干报价
标记 纠错
99.

在施工组织总设计中,总体施工准备应包括()。

  • A. 技术准备
  • B. 现场准备
  • C. 劳动力准备
  • D. 物资准备
  • E. 资金准备
标记 纠错
100.

以下属于施工成本计划编制依据的有()。

  • A. 合同文件
  • B. 技术交底书
  • C. 类似项目成本资料
  • D. 项目管理实施规划
  • E. 价格信息
标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61 62 63 64 65 66 67 68 69 70
多选题
71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92 93 94 95 96 97 98 99 100
00:00:00
暂停
交卷
