2026二建《机电实务》深度自测卷6

卷面总分:34分 答题时间:120分钟 试卷题量:34题 练习次数:256次
单选题 (共20题,共20分)
1.

临时用电施工组织设计的主要内容不包括( )。

  • A. 确定电源电线的位置及线路走向
  • B. 绘制施工机械平面布置图
  • C. 制定电气防火措施
  • D. 进行负荷计算
标记 纠错
2.

按施工计量器具使用的管理规定,不属于企事业单位计量标准器具使用必备条件的是( )。

  • A. 取得ISO9000体系认证
  • B. 具有正常工作所需要的环境条件
  • C. 具有称职的保存、维护、使用人员
  • D. 经计量检定合格
标记 纠错
3.

下列施工进度控制措施中,属于技术措施的有( )。

  • A. 建立进度目标控制体系
  • B. 合同中要有专款专用条款
  • C. 编制资金需求计划
  • D. 编制施工进度控制细则
标记 纠错
4.

以下属于锅炉受热面横卧式组合缺点的是()。

  • A. 钢材耗用量大
  • B. 安全状况较差
  • C. 组合场面积小
  • D. 设备可能变形
标记 纠错
5.

光学经纬仪的主要功能不包括( )。

  • A. 测量纵、横中心线
  • B. 平面控制网的测量
  • C. 柱安装垂直度测量
  • D. 水平距离测量
标记 纠错
6.

管道穿越道路、墙体、楼板或构筑物时,应加设套管或砌筑涵洞进行保护,下列说法错误的是( )。

  • A. 管道焊缝不应设置在套管内
  • B. 穿过墙体的套管长度小于墙体厚度
  • C. 穿过楼板的套管应高出楼面50mm
  • D. 管道与套管之间应填塞对管道无害的不燃材料
标记 纠错
7.

下列关于防腐蚀工程施工技术要求正确的是( )。

  • A. 大面积覆盖着氧化皮而几乎没有铁锈的钢材表面为B级锈蚀
  • B. 涂装时环境温度宜为540℃,相对湿度不大于85%
  • C. 现场施工的管段中,不同口径的管段应分别组对,再整体进行水泥砂浆衬里施工
  • D. 在动力工具不能到达的金属表面,采用手动工具进行补除锈
标记 纠错
8.

转炉炉壳现场组装和安装可采用的方法是( )。、

  • A. 滑移法
  • B. 行车吊装法
  • C. 移动式起重机吊装法
  • D. 专用起重装置吊装法
标记 纠错
9.

关于建筑设备监控系统输入设备安装的说法,正确的是( )。

  • A. 铂温度传感器的连接电阻应小于 1Ω
  • B. 电磁流量计应安装在流量调节阀下游
  • C. 风管型传感器应在风管保温前安装
  • D. 水管型流量传感器开孔工作在压力试验后进行
标记 纠错
10.

工程测量的内容不包括( )。

  • A. 建筑物施工放样
  • B. 建筑物方位设计
  • C. 建筑物变形监测
  • D. 工程竣工测量
标记 纠错
11.

关于自动化仪表线路的安装要求,下列说法正确的是( )。

  • A. 光纤连接前应对光纤进行测试,其弯曲半径不应小于光缆外径的20倍
  • B. 线路周围环境温度超过65℃时应采取防火措施
  • C. 线路与绝热设备绝热层的距离应不小于150mm
  • D. 补偿导线应采用压接,高频电缆应采用专用接头
标记 纠错
12.

某台设备高度为 30m,采用单台履带起重机吊装,其中钢丝绳高度 3.2m,平衡梁高度 0.8m。设备吊装到位后底部高出地脚螺栓高的高度 0.5m,基础和地脚螺栓高度 1.5m,起重机臂架离地高 42.5m,下列选项中,符合起重机最大起升高度要求的是( )。

  • A. 起重机吊臂顶端滑轮的高度大于 30m
  • B. 起重机吊臂顶端滑轮的高度等于 32m
  • C. 起重机吊臂顶端滑轮的高度等于 36m
  • D. 起重机吊臂顶端滑轮的高度大于 36m
标记 纠错
13.

对受力不大、焊接部位难以清理的焊件,应选用对铁锈、氧化皮 、油污不敏感的( )。

  • A. 酸性焊条
  • B. 碱性焊条
  • C. 低尘焊条
  • D. 低氢型焊条
标记 纠错
14.

锅炉钢架安装找正主要是用( )检查立柱中心距离和大梁间的对角线长度。

  • A. 拉钢卷尺
  • B. 经纬仪
  • C. 水准仪
  • D. 全站仪
标记 纠错
15.

下列计量器具中,不属于A类器具的是( )

  • A. 直角尺检具
  • B. 千分表
  • C. 立式光学计
  • D. X射线探伤机
标记 纠错
16.

以下关于防雷与接地装置施工技术说法中,错误的是( )。

  • A. 采用消弧圈接地方式时,接地故障电流能被消弧圈所熄弧,从而使故障被自动消除
  • B. 220~330kV线路,应全线装设双接闪线,杆塔上接闪线对导线的保护角为20°~30°
  • C. 500kV及以上送电线路,应全线装设双接闪线,输电线路愈高,保护角应愈大
  • D. 变电站通常采用阀型接闪器,发电厂采用金属氧化物接闪器
标记 纠错
17.

B级锅炉制造(含安装、改造、修理)许可范围是( )。

  • A. 额定出口压力大于2.5MPa的蒸汽锅炉
  • B. 额定出口压力大于2.5MPa的热水锅炉
  • C. 设计压力小于2.5MPa的热水锅炉
  • D. 有机载热体锅炉
标记 纠错
18.

下列内容,不属于机电工程施工分包方职责的是( )。

  • A. 满足总承包合同的要求
  • B. 编制分包工程施工方案
  • C. 及时提供分包工程计划
  • D. 联系业主申请索赔事项
标记 纠错
19.

在距电力设施周围500m范围内进行( )作业时,需征得电力设施产权单位的书面同意,并报经政府有关管理部门批准。

  • A. 堆物
  • B. 爆破
  • C. 开孔
  • D. 钻探
标记 纠错
20.

“三检制”是( ),对于重要的工序或对工程质量有重大影响的工序应严格执行“三检制”。

  • A. 开工前的检查
  • B. 工序交接检查
  • C. 隐蔽工程的检查
  • D. 停工后复工的检查
标记 纠错
多选题 (共10题,共10分)
21.

用户申请新装或增加用电时,应向供电企业提供的用电资料包括( )。

  • A. 用电线路
  • B. 用电地点
  • C. 用电设备
  • D. 保安电力
  • E. 用电规划
标记 纠错
22.

施工准备与资源配置计划中,总体施工准备应包括( )。

  • A. 技术准备
  • B. 现场准备
  • C. 资金准备
  • D. 人力准备
  • E. 材料准备
标记 纠错
23.

关于安全技术防范系统的检测规定,正确的有( )

  • A. 摄像机抽检的数量不应低于10%,且不应少于5台
  • B. 探测器抽检的数量不应低于20%,且不应少于3台
  • C. 门禁器抽检的数量不应低于5%,且不应少于3台
  • D. 电子巡查信息识读器的数量少于3台时,应全部检测
  • E. 出入口识读设备的数量少于10台时,应全部检测
标记 纠错
24.

施工技术交底的依据包括( )。

  • A. 项目质量策划
  • B. 专项施工方案
  • C. 工程设计文件
  • D. 施工进度计划
  • E. 施工工艺
标记 纠错
25.

转炉炼钢生产的系统包括( )。

  • A. 原料供应系统
  • B. 吹炼、精炼与出钢系统
  • C. 供氧系统
  • D. 吹风系统
  • E. 烟气净化与煤气回收系统
标记 纠错
26.

下列场容管理措施中,不符合要求的有( )。

  • A. 施工现场围挡的高度1.5m
  • B. 施工现场场地平整,有排水措施
  • C. 施工地点和周围清洁整齐,做到随时清理,工完场清
  • D. 严禁损坏污染成品、堵塞通道
  • E. 在下风口设置紧急出口
标记 纠错
27.

水平伴热管宜安装在主管的( )。

  • A. 上方一侧
  • B. 下方一侧
  • C. 两侧
  • D. 两侧靠下
  • E. 靠近支架的侧面
标记 纠错
28.

下列关变压器装卸、运输与就位的说法,正确的是( )。

  • A. 干式变压器运输中采取防火措施
  • B. 顶盖气体继电器气流方向有 0.5%的坡度
  • C. 千斤顶顶升时,及时垫好垫片
  • D. 机械牵引时变压器倾斜角不得超过 15°
  • E. 可使用变压器顶盖上部吊环吊装变压器
标记 纠错
29.

特种作业涉及的范围通常有( )。

  • A. 电工作业
  • B. 焊接与热切割作业
  • C. 建筑管道安装
  • D. 高处作业
  • E. 制冷与空调作业
标记 纠错
30.

通风与空调的施工技术要求中,说法正确的是( )。

  • A. 板厚小于等于1.2mm的金属板材连接采用电焊、氩弧焊等方法
  • B. 防排烟系统或输送温度高于70℃的空气或烟气,应采用耐热橡胶板或软聚氯乙烯板
  • C. 边长大于630mm的弯头和三通应设置独立的支吊架
  • D. 当风管穿过封闭的防火、防爆的墙体或楼板时,必须设置厚度不小于1.6mm的钢制防护套管
  • E. 风管安装就位的程序通常为先上层后下层、先主干管后支管、先立管后水平管
标记 纠错
问答题 (共4题,共4分)
31.

某工程公司采用 EPC 方式承包一供热站安装工程。工程内容包括:换热器、疏水泵、管道、电气及自动化安装等。

工程公司成立采购小组,根据工程施工进度、关键工作和主要设备进场时间采购设备、材料等物资,保证设备材料采购与施工进度合理衔接。

疏水泵联轴器为过盈配合件,施工人员在装配时,将两个半联轴器一起转动,每转 90°测量一次,并记录 5个位置的径向位移值和位于同一直径两端测点的轴向位移值。

为加强施工现场的安全管理,及时处置突发事件,工程公司升级了《生产安全事故应急救援预案》,并进行了应急预案的培训、演练。

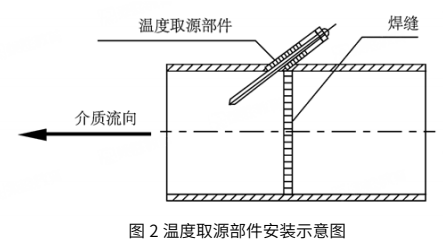

取源部件到货后,工程公司进行取源部件的安装。压力取源部件的取压点选择范围(见图 1),温度取源部件在管道上开孔焊接安装(见图 2),在准备系统水压试验时,温度取源部件的安装被监理要求整改。

二建机电工程实务,章节练习,二建机电工程实务模拟

二建机电工程实务,章节练习,二建机电工程实务模拟

【问题】

1.应急预案体系主要由哪几部分组成?

2.图 1 的取压点范围适用何种介质管道?说明温度取源部件安装被监理要求整改的理由。

3.联轴器装配可以采用哪种过盈装配方式?

4.为保证项目整体进度,应优先采购哪些设备?

标记 纠错
32.

某建设单位新建传媒大厦项目,对其中的消防工程公开招标,由于该大厦属于超高层建筑,且其中的变配电房和网络机房消防要求特殊,招标文件对投标单位专业资格提出了详细的要求。招标人于3月1日发出招标文件,定于3月20日开标。

投标单位收到招标文件后,其中有三家单位发现设计图中防火分区划分不合理,提出质疑。招标人经设计单位确认并修改后,3月10日向提出质疑的三家单位发出了澄清。

3月20日,招标人在专家库中随机抽取了3个技术经济专家和2个业主代表一起组成评标委员会,准备按计划组织开标。被招标监督机构制止,并指出其招标过程中的错误,招标人修正错误后进行了开标。

A单位递交的投标文件中,其施工方案中提到了对火灾自动报警系统调试方案,但是对于具体的步骤确没有说明。评标专家认为不够全面,评分较低。

经详细评审,由资格过硬、报价合理、施工方案考虑周详的B单位中标。B单位在完成了消防工程的全部内容后,请专业检测单位进行检测并取得了合格资料。建设单位向公安消防部门提交了消防验收资料申请验收。

问题

1、投标单位专业资格审查包括哪几个方面?

2、指出招标人在招标过程中的错误

3、A单位阐述的施工方案中火灾自动报警系统调试步骤是什么?

4、建设单位需要哪些材料才能申请消防验收?

标记 纠错
33.

某安装公司承接了一广场地下商场给水排水、空调、电气和消防系统安装工程,工程总面积15000㎡,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。

施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度;项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。

项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫铁敷设,管道焊接和压力试验等。

施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm金属钢板制作的排烟风管;商场中厅50kg装饰灯具的悬吊装置按75kg做了过载试验,并记录为合格;监理工程师要求项目部加强现场质量检查,整改不合格项。

问题

1.项目部提出的设计变更申请在程序上还应如何完善才能用于施工?

2.项目部还需考虑哪些确定质量控制点的原则?

3.1.6mm金属风管板材的拼接方式是否正确?应采用哪种拼接方式?

4.指出灯具安装的错误之处,并简述正确做法。

标记 纠错
34.

某单位中标南方沿海42台10万m3浮顶原油储罐库区建设的总包项目。配套的压力管道系统分包给具有资质的A公司,无损检测工作由独立第三方B公司承担。

总包单位负责工程主材的采购工作。材料及设备从产地陆运至集港码头后,船运至本原油库区的自备码头,然后用汽车运至施工现场。

A公司中标管道施工任务后,即组织编制相应的职业健康与环境保护应急预案;与相关单位完成了设计交底和图纸会审;合格的施工机械、工具及计量器具到场后,立即组织管道施工。监理工程师发现管道施工准备工作尚不完善。责令其整改。

B公司派出I级无损检测人员进行该项目的无损检测工作,其签发的检测报告显示,一周内有16条管道焊缝被其评定为不合格。经项目质量工程师排查,这些不合格焊缝均出自一台整流元件损坏的手工焊焊机。操作该焊机的焊工是一名自动焊焊工.无手工焊资质,未能及时发现焊机的异常情况。经调换焊工,更换焊机,返修焊缝后,重新检测结果为合格。

该事件未耽误工期,但造成费用损失15000元。

储罐建造完毕,施工单位编制了充水试验方案,检查罐底的严密性,罐体的强度、稳定性。监理工程师认为检查项目有遗漏,要求补充。

经历12个月的艰苦工作,项目顺利完工并创造了“中国建造速度”的新纪录。

问题

1.总包单位在材料运输中需协调哪些单位?

2.A公司在管道施工前,还应完善哪些工作?

3.说明这16条缺陷焊缝未判别为质量事故的原因。B单位的无损检测人员哪些检测工作超出了其资质范围?

4.储罐充水试验中,还要检查哪些项目?

标记 纠错
