2026二建《机电实务》深度自测卷4

卷面总分:34分 答题时间:120分钟 试卷题量:34题 练习次数:247次
单选题 (共20题,共20分)
1.

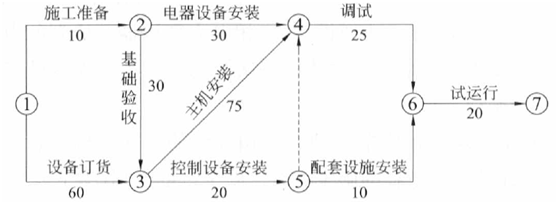

下图是某设备安装施工进度计划,该机电工程进度计划的总工期是( )。

  • A. 85天
  • B. 110天
  • C. 160天
  • D. 180天
标记 纠错
2.

汽轮机低压外下缸组合时,汽缸找中心的基准目前多采用( )。

  • A. 激光法
  • B. 拉钢丝法
  • C. 假轴法
  • D. 转子法
标记 纠错
3.

下列管道试验中,可结合试车一并进行的是( )。

  • A. 真空试验
  • B. 通球试验
  • C. 泄漏性试验
  • D. 压力试验
标记 纠错
4.

工程质量事故发生后,施工现场有关人员可直接向主管部门报告,报告内容中不包括的是( )。

  • A. 事故发生的原因和事故性质
  • B. 事故报告单位、联系人及联系方式
  • C. 事故发生的简要经过,伤亡人数和初步估计的直接经济损失
  • D. 事故发生的时间、地点、工程项目名称、工程各参建单位名称
标记 纠错
5.

雨淋报警阀应安装在( )系统中。

  • A. 水喷雾灭火
  • B. 泡沫灭火
  • C. 自动喷水灭火
  • D. 固定消防炮灭火
标记 纠错
6.

根据《工业炉窑基建筑工程的施工及验收规范》,不属于工序交接证明内容的( )。

  • A. 隐蔽工程验收内容
  • B. 焊接严密性试验
  • C. 耐火材料验收合格证
  • D. 上道工序成果的保护要求
标记 纠错
7.

超声波物位计的安装不符合要求的是( )。

  • A. 安装在进料口的上方
  • B. 传感器宜垂直于物料表面
  • C. 在信号波束角内不应有遮挡物
  • D. 物料的最高物位不应进入仪表的盲区
标记 纠错
8.

设计变更图纸应该由( )发出。

  • A. 监理单位
  • B. 设计单位
  • C. 施工单位
  • D. 建设单位
标记 纠错
9.

为保证合同的顺利履行,在工程实施过程中对合同控制的内容不包括( )。

  • A. 合同交底
  • B. 实施监督
  • C. 跟踪与调整
  • D. 变更管理
标记 纠错
10.

下列选项中,不属于内部沟通协调主要对象的是( )。

  • A. 工程管理部门
  • B. 质量安全监督部门
  • C. 人力资源管理部门
  • D. 监理单位
标记 纠错
11.

( )是控制项目成本支出的标准,也是成本管理的目标。

  • A. 项目考核成本
  • B. 项目计划成本
  • C. 项目实际成本
  • D. 项目预算成本
标记 纠错
12.

在保修期内,施工单位为了了解在工程施工过程中所采用的“四新”等使用情况,发现问题及时解决,所做的回访属于( )。

  • A. 冬季回访
  • B. 夏季回访
  • C. 技术性回访
  • D. 保修期满前回访
标记 纠错
13.

单机试运行由( )单位负责。

  • A. 施工单位
  • B. 建设单位
  • C. 设计单位
  • D. 监理单位
标记 纠错
14.

计量检测设备应有明显的( )标志,标明计量器具所处的状态。

  • A. “可用”、“禁用”、“储存”
  • B. “合格”、“禁用”、“保存”
  • C. “可用”、“禁用”、“封存”
  • D. “合格”、“禁用”、“封存”
标记 纠错
15.

绿色施工评价的频次是( )。

  • A. 绿色施工项目自评次数每月不应少于2次,且每阶段不应少于2次
  • B. 绿色施工项目自评次数每月不应少于2次,且每阶段不应少于1次
  • C. 绿色施工项目自评次数每月不应少于1次,且每阶段不应少于2次
  • D. 绿色施工项目自评次数每月不应少于1次,且每阶段不应少于1次
标记 纠错
16.

下列文件中,不属于现场编制焊后热处理工艺依据的是( )。

  • A. 设计文件
  • B. 焊接工艺评定报告
  • C. 施工组织设计
  • D. 规范中的相关规定
标记 纠错
17.

不属于压力容器本体中的主要受压元件的是( )。

  • A. 壳板
  • B. 封头
  • C. 膨胀节
  • D. 安全阀
标记 纠错
18.

应急预案应当至少每( )年修订1次。

  • A. 1
  • B. 2
  • C. 3
  • D. 4
标记 纠错
19.

剧烈循环条件下的管道中采用斜接弯管时,其一条焊缝方向改变的角度不应大于( )。

  • A. 125°
  • B. 215°
  • C. 225°
  • D. 235°
标记 纠错
20.

塔器的到货状态不包括( )。

  • A. 整体到货
  • B. 部分到货
  • C. 分段到货
  • D. 分片到货
标记 纠错
多选题 (共10题,共10分)
21.

下列表面处理方法中,属于化学处理的有( )。

  • A. 脱脂
  • B. 电化学处理
  • C. 浸泡脱脂
  • D. 转化处理
  • E. 超声波脱脂
标记 纠错
22.

滑车组穿跑绳的方法不包含( )。

  • A. 顺穿
  • B. 三抽头穿法
  • C. 花穿
  • D. 逆穿法
  • E. 双抽头穿法
标记 纠错
23.

室内塑料排水管道系统的检验试验有( )。

  • A. 水压试验
  • B. 通水试验
  • C. 泄漏试验
  • D. 灌水试验
  • E. 通球试验
标记 纠错
24.

动力式压缩机包括( )。

  • A. 离心式
  • B. 轴流式
  • C. 转子式
  • D. 螺杆式
  • E. 活塞式
标记 纠错
25.

拱和拱顶的砌筑要点中,正确的有( )。

  • A. 从两侧拱脚同时向中心对称砌筑
  • B. 锁砖应按拱和拱顶的中心线对称均匀分布
  • C. 锁砖深度不宜超过砖长度的2/3
  • D. 打锁砖时,两侧对称的锁砖应同时均匀打入
  • E. 修锁砖时,砍凿长侧面使大面成楔形
标记 纠错
26.

架空线路上的金具有( )。

  • A. U字形抱箍
  • B. 钢丝拉线
  • C. 挂板
  • D. 线夹
  • E. 绝缘子
标记 纠错
27.

下列材料中,属于有机绝缘材料的有( )。

  • A. 矿物油
  • B. 石棉
  • C. 硫磺
  • D. 树脂
  • E. 橡胶
标记 纠错
28.

工序分析的步骤中,第三步是制定标准进行管理,应用的方法包括( )。

  • A. 因果分析图法
  • B. 排列图法
  • C. 系统图法
  • D. 矩阵图法
  • E. 优选法
标记 纠错
29.

下列场容管理措施中,不符合要求的有( )。

  • A. 施工现场围挡的高度1.5m
  • B. 施工现场场地平整,有排水措施
  • C. 施工地点和周围清洁整齐,做到随时清理,工完场清
  • D. 严禁损坏污染成品、堵塞管道
  • E. 在下风口设置紧急出口
标记 纠错
30.

下列吊装工程属于超过一定规模的危大工程的是( )。

  • A. 采用自制起重设备起重8t重物
  • B. 2台起重机抬吊45t压缩机
  • C. 桥式起重机安装
  • D. 200m塔式起重机拆卸
  • E. 卷扬机提升10t重物
标记 纠错
问答题 (共4题,共4分)
31.

A安装公司承包某制药厂的机电工程施工,厂房土建及配套工程由B建筑公司承建,已完工。主机设备、电气设备和控制设备由建设单位采购,采购到施工现场需60d。其他设备、材料由A安装公司采购。

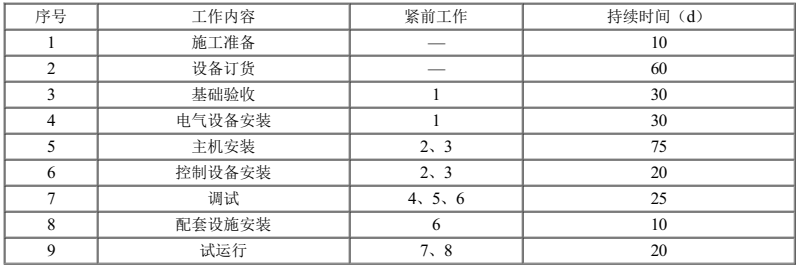

A安装公司项目部进场后,依据该制药厂设备的合同、设计、安装工艺要求,编制了制药厂机电工程安装工作内容、逻辑关系及工作持续时间表(表9.2-1)。

表9.2-1 制药厂机电工程安装工作内容、逻辑关系及工作持续时间表

二建机电工程实务,模拟试卷,2025二建《机电实务》预测试卷4

混凝土基础检查验收时,B建筑公司提供了设备基础强度合格证明文件,混凝土强度符合设计要求,但设备基础位置、标高、几何尺寸与设计图要求存在允许偏差,基础外观质量验收不合格,监理工程师要求B建筑公司返工,整改后混凝土基础验收合格,但使基础验收的工作时间用了50d。

主机设备和控制设备在运输中,因受到台风影响,使该主机设备和控制设备到达施工现场比进度计划晚了10d。但建设单位仍要求工程按原计划工期完工,项目部增加施工人员,在关键工作上进行赶工,调整进度计划,使制药厂机电工程仍按合同工期完成。

 问题:

1.应如何对设备的基础位置、标高、几何尺寸进行检查测量?检查测量的主要内容有哪些?

2.设备基础外观质量验收时,应检查哪些内容?

3.基础验收工作增加到50d会不会影响总工期?说明理由。

4.主机设备及控制设备晚到10d是否影响总工期?说明理由。

5.工程按合同工期完成,安装公司应在哪几个工作上进行赶工?总工期需多少天?

标记 纠错
32.

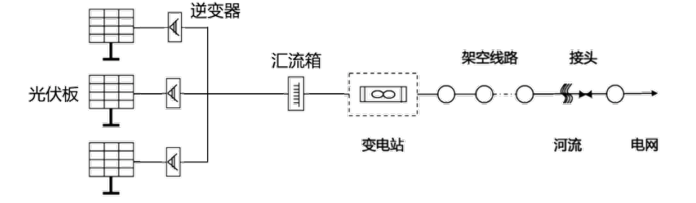

某10MW光伏发电、变电和输电项目如图所示,在整个施工过程中发生了两个事件:

(1)在输电工程的施工时,施工单位的导线连接被监理工程师叫停;

(2)在光伏发电的设备安装时,发生了接线人员触电死亡的事故。

二建机电工程实务,模拟试卷,2025二建《机电实务》预测试卷4

(1)施工单位的导线为何被叫停,导线连接有哪些要求?

(2)光伏发电部分的设备安装有何不妥。请简要的分析原因。

(3)试分析光伏发电设备接线造成人员触电的可能原因是什么?

标记 纠错
33.

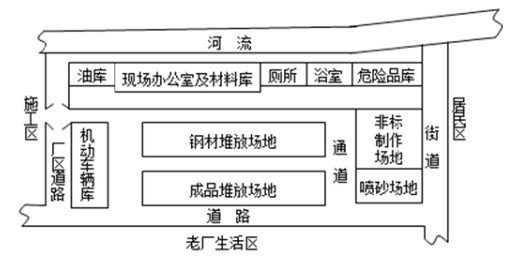

A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主工艺线设备安装外,非标准件制作安装工程、防腐工程等均匀分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具仓库,二楼作现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置。(见图)

二建机电工程实务,模拟试卷,2025二建《机电实务》预测试卷4

在露天非标准件制作时,分包商采用CO2气体保护焊施焊,质检员予以制止。

动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止,砌筑后,在没有烘炉技术资料的情况下,项目部根据在某场的烘炉经验开始烘炉,又一次遭到监理工程师的制止。

在投料保修期间,设备运行不正常甚至有部件损坏,主要原因有:①设备制造质量问题,②建设单位工艺操作失误,③安装精度问题,建设单位与A公司因质量问题的责任范围发生争执。

(1)项目部的施工平面布置,对安全和环境保护会产生哪些具体危害?

(2)说明质检员在露天制作场地制止分包商继续作业的理由。应采取哪些措施以保证焊接质量?

(3)分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因?

(4)分别指出保修期间出现的质量问题应如何解决。

标记 纠错
34.

某机电安装公司,通过竞标承担了某化工厂的设备、管道安装工程。为兑现投标承诺,该公司通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。工程进入后期,为赶工期,采用加班加点办法加快管道施工进度,由此也造成了质量与进度的矛盾。质量检查员

在管排施工质量检查时发现,Φ89不锈钢管焊接变形过大,整条管道形成一折线状,不得不拆除重新组对焊接,造成直接经济损失5600元。

(1)三检制的自检、互检、专检责任范围应如何界定,本案例是哪个检验环节失控?

(2)影响施工质量的因素有哪些,是什么因素造成本案例不锈钢管焊接变形过大?

(3)质量事故如何界定,本案例问题应如何定性?

(4)简述质量事故处理的程序。

标记 纠错
