当前位置:首页建筑工程一级建造师一建建筑工程实务->2025一建《建筑实务》模拟试卷4

2025一建《建筑实务》模拟试卷4

卷面总分:35分 答题时间:240分钟 试卷题量:35题 练习次数:234次
单选题 (共20题,共20分)
1.

下列混凝土拌合物性能中,不属于和易性含义的是( )。

  • A. 流动性
  • B. 黏聚性
  • C. 耐久性
  • D. 保水性
标记 纠错
2.

关于全预制装配式结构特点,下列说法正确的是( )。

  • A. 通常采用刚性连接技术
  • B. 地震作用后恢复性能好
  • C. 地震作用下的弹塑性变形主要发生在构件部位
  • D. 施工受季节性影响较大
标记 纠错
3.

建筑钢材拉伸试验测得的各项指标中,不包括()。

  • A. 屈服强度
  • B. 疲劳强度
  • C. 抗拉强度
  • D. 伸长率
标记 纠错
4.

木材的干缩湿胀变形在各个方向上有所不同,变形量从小到大依次是( )。

  • A. 顺纹、径向、弦向
  • B. 径向、顺纹、弦向
  • C. 径向、弦向、顺纹
  • D. 弦向、径向、顺纹
标记 纠错
5.

钢筋机械连接现场检验的主要检测试验参数是( )。

  • A. 承载力
  • B. 伸长率
  • C. 抗拉强度
  • D. 屈服强度
标记 纠错
6.

建筑抗震设防,根据其使用功能的重要性分( )个类别。

  • A.
  • B.
  • C.
  • D.
标记 纠错
7.

下列水泥品种中,水化热最大的是( )。

  • A. 硅酸盐水泥
  • B. 矿渣水泥
  • C. 火山灰水泥
  • D. 复合水泥
标记 纠错
8.

对于C60混凝土拌合物中的水泥的强度等级,可取混凝土强度等级的( )倍。

  • A. 1.0
  • B. 1.8
  • C. 2.0
  • D. 2.5
标记 纠错
9.

关于楼梯的空间尺寸要求说法正确的是( )。

  • A. 日常交通用的公共楼梯每股人流宽度为0.55m
  • B. 中间有实体墙的扶手转向端处的平台净宽不应小于1.20m
  • C. 公共楼梯每个梯段的踏步不应少于3 级
  • D. 室内扶手高度不宜小于1.05m
标记 纠错
10.

我国的普通房屋建筑物的设计使用年限是( )年。

  • A. 5
  • B. 25
  • C. 50
  • D. 100
标记 纠错
11.

设计使用年限为100年,处于一般环境的钢筋混凝土柱,其混凝土强度等级不应低于( )。

  • A. C15
  • B. C20
  • C. C25
  • D. C30
标记 纠错
12.

对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于( )根。

  • A. 2
  • B. 3
  • C. 4
  • D. 5
标记 纠错
13.

下列选项中,关于混凝土收缩裂缝产生原因,说法错误的是( )。

  • A. 骨料含泥量大
  • B. 水泥用量超出规范规定
  • C. 混凝土水胶比偏小
  • D. 养护不及时
标记 纠错
14.

预制桩的混凝土强度达到( )后方可进行运输。

  • A. 50%
  • B. 70%
  • C. 75%
  • D. 100%
标记 纠错
15.

墙体建筑装修构造涂饰工程施工时,下列说法中正确的是( )。

  • A. 新建筑物的混凝土或抹灰基层在涂饰涂料前应涂刷界面剂
  • B. 旧墙面在涂饰涂料前应清除疏松的旧装饰层,并涂刷抗碱封闭底漆
  • C. 混凝土或抹灰基层涂刷溶剂型涂料时,含水率不得大于10%
  • D. 水性涂料涂饰工程施工的环境温度应在5~35℃之间
标记 纠错
16.

可以分析边坡稳定性的指标是( )。

  • A. 土的可松性
  • B. 内摩擦角
  • C. 土的干密度
  • D. 土的密实度
标记 纠错
17.

通过对钢化玻璃进行均质处理可以( )。

  • A. 降低自爆率
  • B. 提高透明度
  • C. 提高机械强度
  • D. 增加弹性
标记 纠错
18.

以下关于外墙外保温特点的说法中,错误的是( )。

  • A. 基本消除了热桥的影响
  • B. 对施工队伍及技术要求较低
  • C. 不占用房屋的使用面积
  • D. 便于旧建筑物进行节能改造
标记 纠错
19.

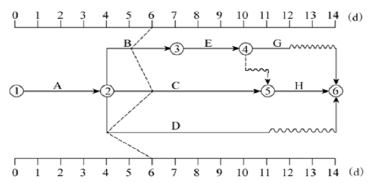

某分部工程双代号时标网络图计划执行到第6d结束时,检查实际进度前锋线见下图,检查结果表明( )。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》模拟试卷4

  • A. 工作B的实际进度不影响总工期
  • B. 工作G的总时差尚有2d
  • C. 工作D的总时差尚有2d
  • D. 工作E的总时差尚有1d
标记 纠错
20.

下列关于在砖墙上留置临时施工洞口的说法中,错误的是( )。

  • A. 侧边离交接处墙面不小于500mm
  • B. 洞口净宽不应超过1m
  • C. 抗震设防烈度为8 度地区建筑物可以留置临时施工洞口
  • D. 抗震设防烈度为9 度地区建筑物不可以留置临时施工洞口
标记 纠错
多选题 (共10题,共10分)
21.

影响混凝土拌合物和易性的因素有( )。

  • A. 单位体积用水量
  • B. 砂率
  • C. 时间
  • D. 水泥的泌水性
  • E. 水泥的安定性
标记 纠错
22.

施工进度计划的检查方法主要有( )。

  • A. 横道计划比较法
  • B. 网络计划法
  • C. 函询调查法
  • D. S 形曲线法
  • E. 实际进度前锋线法
标记 纠错
23.

下列属于装配式建筑的优势有( )。

  • A. 保证工程质量
  • B. 降低安全隐患
  • C. 提高生产效率
  • D. 空间利用灵活
  • E. 节能环保,减少污染
标记 纠错
24.

土钉墙设计及构造的做法中,符合要求的有( )。

  • A. 土钉墙墙面坡度不宜大于1:0.2
  • B. 土钉的长度间距宜为1~2m
  • C. 土钉与水平面夹角宜为15°~25°
  • D. 注浆材料选用的水泥砂浆强度等级不宜低于20MPa
  • E. 面层混凝土强度等级不宜低于C20
标记 纠错
25.

在楼梯的设计中,下列说法正确的有( )。

  • A. 梯段的平台扶手处的最小宽度不应小于梯段净宽
  • B. 楼梯平台过道处的净高不应小于1.80m
  • C. 楼梯每个梯段的踏步一般不应大于18级,亦不应小于2级
  • D. 楼梯应至少于一侧设扶手,梯段净宽达三股人流时应加设中间扶手
  • E. 楼梯梯段净高不应小于2.20m
标记 纠错
26.

能够改善混凝土耐久性的外加剂有( )。

  • A. 引气剂
  • B. 阻锈剂
  • C. 防水剂
  • D. 缓凝剂
  • E. 膨胀剂
标记 纠错
27.

下列关于墙身细部构造的说法中,正确的有( )。

  • A. 勒脚部位外抹水泥砂浆或外贴石材等防水耐久的材料,高度不小于500mm
  • B. 散水的宽度应根据土壤性质、气候条件、建筑物的高度和屋面排水形式确定
  • C. 散水的宽度宜为600~1000mm,散水的坡度可为3%~5%
  • D. 当散水采用混凝土时,宜按20~30m 间距设置伸缩缝
  • E. 内墙两侧地面有高差时,只需在室内地坪以下60mm 处设两道水平防潮层即可
标记 纠错
28.

建筑材料的质量控制主要体现的环节有( )。

  • A. 材料的采购
  • B. 材料进场试验检验
  • C. 材料的过程保管
  • D. 废料的回收利用
  • E. 材料的使用
标记 纠错
29.

下列分部分项工程中,需要组织专家论证的有( )。

  • A. 搭设高度为5m 的模板支架
  • B. 隧道模
  • C. 总高度200m 的起重机械安装
  • D. 水下作业
  • E. 重量1500kN 的结构进行整体平移
标记 纠错
30.

为减少降水对周边环境的影响,可采取的技术措施有( )。

  • A. 井点回灌
  • B. 砂井回灌
  • C. 井点降水
  • D. 喷射井降水
  • E. 减缓降水速度
标记 纠错
问答题 (共5题,共5分)
31.

某新建工程,建筑面积15000㎡,地下二层,地上五层,钢筋混凝土框架结构。某公司中标某工程,根据《建设工程施工合同(承包文本)》与建设单位签订总承包施工合同。其中某分部工程施工进度计划逻辑关系如下图所示:

一建建筑工程实务,黑钻押题,2022年一级建造师《建筑实务》黑钻押题

施工过程中,由于设计变更,致使工作F开始时间拖延2天,因施工质量返工,致使工作D开始时间拖延3天,施工单位就工作F、D分别提出2天和3天的工期索赔。

项目经理部在工程施工到第8天时,对施工进度进行了检查,工程部门根据检查分析情况,发现施工进度已经延误,需要后续工作进行调整,加强进度计划的事中控制。

【问题1】

1.根据逻辑关系表,绘制双代号网络图,确定关键线路(用工作表示),并计算总工期。

2.施工单位的两项索赔是否合理,并分别说明理由。

3.进度计划需要调整的内容除了起止时间,还包括哪些?进度计划需要进行事中控制的内容包括哪些?可以选择的进度计划调整方法有哪些?

标记 纠错
32.

某办公楼工程,建筑面积45000㎡,地下二层,地上二十六层,框架-剪力墙结构,设计基础底标高为-9.0m,由主楼和附属用房组成。施工过程中发生了下列事件:

事件一:对现场平面布置进行规划,并绘制了施工总平面图。

事件二:施工单位在每月例行的安全生产与文明施工巡查中,对照《建筑施工安全检查标准》(JGJ59-2011)中“文明施工检查评分表”的保证项目逐一进行检查。

事件三:工程由某总承包单位施工,基坑支护由专业分包单位承担,基坑支护施工前,专业分包单位编制了基坑支护专项施工方案,分包单位技术负责人审批签字后,报总承包单位备案并直接上报监理单位审查,总监理工程师审核通过。随后分包单位组织了3名符合相关专业要求的专家及参建各方相关人员召开论证会,形成论证意见:“方案采用土钉喷护体系基本可行,需完善基坑监测方案,修改完善后通过”。分包单位按论证意见进行修改后拟按此方案实施但被建设单位技术负责人以不符合相关规定为由要求整改。

事件四:主体结构施工至八层时,项目部在例行安全检查中发现五层楼板有2处(一处为短边尺寸200mm的孔口,一处为尺寸1600×2600mm的洞口)安全防护措施不符合规定,责令现场立即整改。

事件五:建设单位要求施工单位在完成室内装饰装修工程后立即进行室内环境质量验收,并邀请了具有相应检测资质的机构到现场进行检测。在检测过程中,环境污染物浓度现场检测点距内墙面0.3m、距楼地面高度0.5m。氡浓度检测时,对采用集中空调的民用建筑工程,在空调正常运转的条件下进行;对采用自然通风的民用建筑工程,在房间的对外门窗关闭1h以后进行。

【问题】

1.施工总平面图设计原则应包括哪些内容(至少列出5项)?

2.按照“文明施工检查评分表”的保证项目检查时,除现场办公和住宿之外,检查的保证项目还应有哪些?

3.事件三中,本项目基坑支护专项施工方案编制到专家论证的过程有何不妥?说明正确做法。

4.针对事件四中五层楼板检查所发现的孔口,洞口防护问题,分别写出安全防护措施。

5.指出事件五中的不妥之处,写出正确做法。

标记 纠错
33.

某新建工程项目,建筑面积5 万㎡,地下3 层(最下层为车库),地上22 层,框架-剪力墙结构,项目实行施工总承包模式。

在工程开工前,总承包单位按照收集依据、划分施工过程(段)计算劳动量等步骤编制了单位工程施工进度计划,并通过了总监理工程师的审查与确认。其中进度计划网络图如图1。施工进度计划包括工程建设概况、工程施工情况、单位工程进度计划、单位工程准备工作计划等内容。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》模拟试卷4

工程进行到第38 天检查时发现:A 刚好全部完成,为确保按合同工期按原计划竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见下表。

各项工作赶工费率及可缩短时间表

一建建筑工程实务,模拟试卷,2025一建《建筑实务》模拟试卷4

根据调整后的网络图进行施工,施工过程中,总包单位提出整体索赔事项如下:

1.工作G 施工期间由于甲方供材料进场拖延3d,导致总包单位吊装机械停滞3d,发生窝工损失5 万元,共计费用索赔5 万元,工期索赔3d。

2.8 月份连续下暴雨3 天,导致E 工作停工3 天,造成总包单位人员和机械窝工损失分别为3.5 万元和5.5万元,共计费用索赔9 万元,工期索赔3 天。

主体结构施工完毕,施工单位随即向监理单位申请验收,监理工程师组织建设、设计、施工、勘察等单位相关人员验收;监理单位在主体结构工程完工后对工程全过程监理情况进行质量评价,提供主体工程质量评估报告,该报告应当由总监审核、签字。参建责任方签署的主体分部工程质量及验收记录,应在签字盖章后15个工作日内由项目监理人员报送质监站存档。

问题:

1.根据网络图计算工程总工期是多少?指出关键线路(用节点表示)。

2.编制单位工程进度计划还应包括哪些内容?简述施工进度计划的调整内容。

3.若仍需按计划完成,如何调整原网络计划?并计算所需投入赶工费用?

4.根据调整后的网络图,总包单位提出的工期索赔和费用索赔是否成立?说明理由并指出实际索赔是多少?

5.指出工程验收过程当中的不妥之处?并说明理由。

标记 纠错
34.

某建筑工程,结构主体地下室外墙采用P8 防水混凝土浇筑,墙厚250mm,钢筋净距60mm,混凝土为商品混凝土。一、二层柱混凝土强度等级为C40,以上各层柱为C30。梁混凝土强度等级为C30。

事件1:结构主体地下室外墙防水混凝土浇筑过程中,地下室外墙与底板和顶板的施工缝按规定留设。现场对粗骨料的最大粒径进行了检测,检测结果为40mm。

事件2:现场购置的HPB300 光圆钢筋共计2000m,直径8mm,准备加工制作成箍筋,箍筋的周长为1.1m,箍筋的调整值为0.3m。

事件3:该工程混凝土结构子分部工程完工后,项目经理部提前按验收合格的标准进行了自查。【问题】

1.事件1 中,地下室外墙和底板、顶板的施工缝宜留设在什么位置?

2.事件1 中,商品混凝土的抗渗等级是否正确?并说明理由。粗骨料最大粒径控制是否准确?请从地下结构外墙的截面尺寸、钢筋净距和防水混凝上的设计原则三方面分析本工程防水混凝上粗骨料的最大粒径。

3.事件2 中,现场最多可以加工多少套箍筋?

4.事件3 中,混凝土结构子分部工程施工质量合格的标准是什么?

标记 纠错
35.

某办公楼工程,建筑面积 18500 ㎡,现浇钢筋混凝土框架结构,筏板基础。该工程位于 市中心,场地狭窄,开挖土方需外运至指定地点。建设单位通过公开招标方式选定了施工总 承包单位和监理单位,并按规定签订了施工总承包合同和监理合同。施工总承包单位进场后 按合同要求提交了施工总进度计划如图所示(时间单位:月),并经监理工程师审查和确认。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》模拟试卷4

合同履行过程中,发生了下列事件:

事件一:施工总承包单位依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。

事件二:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见基础上,施工总承包单位项目经理组织施工单位质量部门责任人、总监理工程师进行了分部工程验收。

事件三:当施工进行到第五个月时,因建设单位要求设计变更导致 B 延期 2 个月,造成施工总承包单位施工机械停工损失费 13000 元和施工机械操作人员窝工费 2000 元。施工总

承包单位提出了一项工期索赔和两项费用索赔。

问题 1:施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(以节点编号表示)。

问题 2:事件一中,施工总承包单位选择土方施工机械的依据还应有哪些?

问题 3:根据《建筑工程施工质量验收统一标准》GB 50300—2013,事件二中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。本工程的地基基础验收还应包括哪些人员?

问题 4:事件三中,施工总承包单位的三项索赔是否成立?分别说明理由。

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34 35
00:00:00
暂停
交卷
