2025一建《建筑实务》模拟试卷1

卷面总分:141分 答题时间:150分钟 试卷题量:35题 练习次数:236次
单选题 (共19题,共19分)
1.

关于岩土工程性能的说法,错误的是(?)。

  • A. 内摩擦角是土的抗剪强度指标
  • B. 土体抵抗剪切破坏的极限强度不包括内聚力
  • C. 土方填筑时,常以土的干密度控制土的夯实标准
  • D. 土的可松性是进行场地平整规划竖向设计、土方平衡调配的重要参数
标记 纠错
2.

下列关于钢筋混凝土预制桩中静压桩终止沉桩的标准,说法正确的有()。

  • A. 静压桩以压力为主,标高为辅
  • B. 摩擦桩应按桩顶标高控制
  • C. 端承摩擦桩应以终压力控制为主,桩顶标高控制为辅
  • D. 稳压压桩力不应大于终压力,稳压时间宜为5~10s
标记 纠错
3.

湿胀可造成木材()。

  • A. 翘曲
  • B. 开裂
  • C. 接榫松动
  • D. 表面鼓凸
标记 纠错
4.

钢筋的连接方法不包括( )

  • A. 焊接
  • B. 化学粘接
  • C. 机械连接
  • D. 绑扎连接
标记 纠错
5.

HRB400E钢筋屈服强度实测值430MPa,抗拉强度实测值符合标准要求的是()。

  • A. 520MPa
  • B. 525MPa
  • C. 530MPa
  • D. 540MPa
标记 纠错
6.

以下关于咬合桩围护墙,说法错误的是( )。

  • A. 软切割应采用全套管钻孔咬合桩机、旋挖桩机施工,硬切割应采用全回转全套管钻机施工
  • B. 采用软切割工艺的桩,Ⅰ序桩终凝前应完成Ⅱ序桩的施工,Ⅰ序应采用超缓凝混凝土,缓凝时间不应小于60h,混凝土3d强度不宜大于3MPa
  • C. 软切割Ⅱ序桩及硬切割的Ⅰ序、Ⅱ序桩应采用快硬混凝土
  • D. 咬合桩围护墙的基坑侧壁安全等级为一级、二级、三级,可同时用于截水
标记 纠错
7.

关于屋面防水的基本要求,说法正确的是( )。

  • A. 屋面防水应以排为主,以防为辅
  • B. 屋面工程防水设计工作年限不应低于20 年
  • C. 混凝土结构层宜采用结构找坡,坡度不应小于2%
  • D. 保温层上的找平层应在水泥终凝前压实抹平
标记 纠错
8.

基坑土方开挖与回填安全技术措施中,正确的是( )。

  • A. 基坑开挖时,两人操作间距应大于2m
  • B. 多台机械开挖,挖土机间距应大于5m
  • C. 支撑式支护结构发生墙背土体沉陷,可采取加设锚杆进行处理
  • D. 发生管涌时,可在支护墙前打设钢板桩,在钢板桩与支护墙间进行注浆
标记 纠错
9.

当消能器采用支撑型连接时,不宜采用的布置形式为( )。

  • A. 单斜支撑布置
  • B. V 字型
  • C. 人字形
  • D. K 字型
标记 纠错
10.

关于建筑用钢材力学性能说法正确的是()。

  • A. 强屈比越小,安全性越高
  • B. 冲击性能随温度的上升而减小
  • C. 伸长率越大,钢材塑性越小
  • D. 钢材强度设计取值依据是屈服强度
标记 纠错
11.

下列关于建筑设计程序的说法正确的是( )。

  • A. 建筑设计的程序一般可分为初步设计、方案设计、专项设计阶段
  • B. 施工图设计是项目的宏观设计
  • C. 项目专项设计单位应对主体结构和整体安全负责
  • D. 风景园林工程属于专项设计工程
标记 纠错
12.

地震时可能导致大量人员伤亡等重大灾害后果,需要提高设防标准的建筑工程属于( )。

  • A. 特殊设防类
  • B. 重点设防类
  • C. 标准设防类
  • D. 适度设防类
标记 纠错
13.

Ⅲ类环境的劣化机理是( )。

  • A. 正常大气作用引起钢筋锈蚀
  • B. 反复冻融导致混凝土损伤
  • C. 氯盐引起钢筋锈蚀
  • D. 硫酸盐等化学物质对混凝土的腐蚀
标记 纠错
14.

蒸压加气混凝土砌块采用薄层砂浆砌筑法砌筑时,说法正确的是( )。

  • A. 砌筑砂浆应采用混合砂浆
  • B. 砌块灰缝厚度不宜超过15mm
  • C. 拉结筋应设置在砌块表面的凹槽中
  • D. 施工中允许在垂直面上有超过3mm 的错边量
标记 纠错
15.

关于全玻幕墙安装的说法,不符合技术要求的是()。

  • A. 吊挂式全玻幕墙的吊夹与主体结构之间应设置柔性水平传力结构
  • B. 吊挂玻璃下端与下槽底应留空隙,并采用弹性垫块支承或填塞
  • C. 槽壁与玻璃之间应采用硅酮建筑密封胶密封
  • D. 吊挂玻璃的夹具不得与玻璃直接接触
标记 纠错
16.

关于换填地基施工要求正确的是()。

  • A. 上下两层的缝距不得小于300mm
  • B. 灰土应拌合均匀并应3日内铺填夯压
  • C. 灰土夯压密实后3d 内不得受水浸泡
  • D. 粉煤灰垫层铺填后应3日内压实
标记 纠错
17.

下列建筑节能工程围护结构现场实体检验项目,可由施工单位实施的是( )。

  • A. 外墙节能构造钻芯检验
  • B. 外墙传热系数
  • C. 外墙热阻
  • D. 外窗气密性能
标记 纠错
18.

采用应变法和声波透射法检测,受检桩开始时间应满足的条件是( )。

  • A. 混凝土强度不应低于设计强度70%且不应低于15MPa
  • B. 混凝土龄期应达到28d
  • C. 同条件养护试块强度达到设计强度要求
  • D. 受检桩混凝土强度不应低于设计强度70%
标记 纠错
19.

绿色施工评价的顺序是( )。

  ①要素评价;②基本规定评价;③阶段评价;④指标评价;⑤批次评价;⑥单位工程评价。

  • A. ①③②④⑤⑥
  • B. ②④①⑤③⑥
  • C. ②①④⑤③⑥
  • D. ①④②⑥⑤③
标记 纠错
多选题 (共11题,共22分)
20.

施工中宜采用缓凝剂的有( )。

  • A. 高温季节混凝土
  • B. 大体积混凝土
  • C. 泵送混凝土
  • D. 滑模工艺混凝土
  • E. 蒸汽养护混凝土
标记 纠错
21.

关于后张法预应力(有粘结)施工,下列说法正确的有( )。

  • A. 预应力筋张拉时,当设计无具体要求时,不低于设计的混凝土立方体抗压强度标准值的 75%
  • B. 有粘结预应力筋长度不大于 20m 时,可一端张拉
  • C. 预应力筋为直线时,一端张拉长度可延长至 40m
  • D. 预应力筋的张拉以控制张拉力值为主,以预应力筋张拉伸长值作校核
  • E. 断裂或滑脱的预应力筋数量严禁超过同一截面预应力筋总数的 3%,且每束钢丝不得超过一丝
标记 纠错
22.

以下情形中属于违法分包的有( )。

  • A. 施工单位将工程分包给个人
  • B. 施工总承包单位不履行管理义务,只向实际施工单位收取费用
  • C. 施工总承包单位将主体结构的钢结构工程施工分包给其他单位
  • D. 专业分包单位将其承包的专业工程中非劳务作业部分再分包
  • E. 专业作业承包人将其承包的劳务再分包的
标记 纠错
23.

外围护部品应完成的现场隐蔽项目验收有( )。

  • A. 预埋件
  • B. 与主体结构的连接节点
  • C. 抗压性能
  • D. 防雷装置
  • E. 耐火极限
标记 纠错
24.

关于落地式操作平台安全控制的说法,正确的有( )。

  • A. 高度不宜大于5m
  • B. 平台面积不应大于15m2
  • C. 高宽比不应大于2:1
  • D. 施工荷载不应大于2.0kN/㎡
  • E. 应与建筑物进行刚性连接或加设防倾措施
标记 纠错
25.

关于倒置屋面说法正确的是( )。

  • A. 倒置屋面的保温层位于防水层的上面
  • B. 屋面坡度不宜大于3%,否则应采取防下滑措施
  • C. 坡度大于10%时,应在结构层上沿垂直于坡度方向设置防滑条
  • D. 坡度大于3%,保温板可以采用干铺法铺贴
  • E. 倒置屋面一般选用硬泡聚氨酯防水保温复合板作为次防水层
标记 纠错
26.

项目管理信息系统应包括( )子系统。

  • A. 成本管理
  • B. 进度管理
  • C. 质量管理
  • D. 材料及机械设备管理
  • E. 财务管理
标记 纠错
27.

饰面板工程应对下列()指标进行复验。

  • A. 室内用花岗岩的放射性
  • B. 水泥基粘接料的粘接强度
  • C. 外墙陶瓷板的吸水率
  • D. 外墙陶瓷板的抗压强度
  • E. 严寒和寒冷地区外墙陶瓷板的抗冻性
标记 纠错
28.

关于在混凝土中掺入减水剂所起的作用,说法正确的有( )。

  • A. 若不减少拌合用水量,能显著提高拌合物的流动性
  • B. 当减水而不减少水泥时,可提高混凝土强度
  • C. 若减水的同时减少水泥用量,则可节约水泥
  • D. 混凝土的安定性得到显著改善
  • E. 混凝土的耐久性得到显著改善
标记 纠错
29.

关于施工临时用电方面,()等作业环境照明未按规定使用安全电压的,应判定为重大事故隐患。

  • A. 隧道
  • B. 人防工程
  • C. 高温
  • D. 有导电灰尘
  • E. 比较干燥
标记 纠错
30.

《建设工程施工合同(示范文本)》(GF-2017-0201)中规定,不可抗力导致下列后果中,应由发包人承担的有( )。

  • A. 已运至施工现场的承包人施工设备的损坏
  • B. 已运至施工现场的工程设备的损坏
  • C. 发包人要求赶工,由此增加的赶工费
  • D. 按照发包人要求照管、清理和修复工程的费用
  • E. 停工期间必须支付的工人工资
标记 纠错
问答题 (共5题,共100分)
31.

某新建办公楼工程。建设单位通过公开招标选定了施工总承包单位并签订了工程施工合同,合同工期220天,工期提前(延误)的奖励(惩罚)金额为1 万元/日。承包人编制了该工程的施工计划网络图:

一建建筑工程实务,模拟试卷,2025一建《建筑实务》模拟试卷1

施工进度计划(单位:天)

为改善项目使用功能,业主进行了设计变更,该变更增加了Z 工作(持续时间50 天),根据施工工艺要求,Z 工作为A 工作的紧后工作、为G 工作的紧前工作。项目部根据要求重新绘制了网络图。

E 工作为隐蔽工程。E 工作施工前,总承包单位认为工期紧张,监理工程师到场验收会延误时间,即自行进行了隐蔽,监理工程师得知后,要求总承包单位对已经覆盖的隐蔽工程剥露重新验收。经检查验收,该隐蔽工程合格。总承包单位以该工程检查验收合格为由,提出剥露与修复隐蔽工程的人工费、材料费合计1.5 万元和延长工期5 天的索赔。

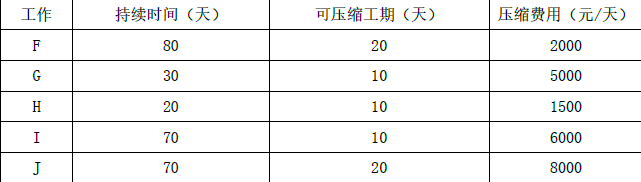

为获取提前竣工奖励,总承包单位确定了五项可压缩持续时间的工作F、G、H、I、J,并测算了相应增加的费用,见下表。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》模拟试卷1

问题:

1.绘制增加Z 工作以后的施工进度网络图,并写出关键工作有哪些?

2.总承包单位的费用和工期索赔是否成立?说明理由。

3.从经济性角度考虑,总承包单位应压缩工期多少天?应压缩哪几项工作?可获得的收益是多少元?

4.工期优化选择对象应考虑哪些因素?

标记 纠错
32.

某工程总承包单位承担了某超高层办公楼建筑设计、施工任务。为控制工程成本,拟对选定的设计方案进行价值工程分析。专家组选取了四个主要功能项目,7名专家进行了功能项目评价。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》模拟试卷1

 经测算,该四个功能项目的目前成本见下表,其目标总成本拟限定在18700万元。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》模拟试卷1

 【问题】

  (1)根据价值工程基本原理,简述提高产品价值的途径。

  (2)计算该设计方案中各功能项目得分,将计算结果填写在下表中。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》模拟试卷1

 (3)计算该设计方案中各功能项目的价值指数、目标成本和目标成本降低额,将计算结果填写在下表中。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》模拟试卷1

 (4)确定功能改进的前两项功能项目。

标记 纠错
33.

某新建仓储工程,建筑面积 8000 ㎡,地下 1 层,地上 1 层,采用钢筋混凝土大体积筏板基础,建筑高度 12m;地下室为钢筋混凝土框架结构,地上部分为钢结构。

大体积筏板基础混凝土等级为 C30,内配双层双向主筋的钢筋网,基础筏板下三七灰土夯实,无混凝土垫层。

经检查,本工程项目经理持有一级注册建造师证书和安全考核资格证书(B),电工、电气焊工、架子工持有特殊作业操作资格证书。

项目部制定的基础筏板钢筋施工技术方案中规定:钢筋保护层厚度控制在 40mm;钢筋交叉点按照相隔交错扎牢;绑扎点的钢丝扣绑扎方向要求一致;上下两层钢筋网之间拉勾要绑扎牢固,以保证上、下两层钢筋网相对位置准确。监理工程师审查后认为有些规定不妥,要求改正。

大体积筏板基础混凝土浇筑方案确定了包括里表温差、降温速率等多项温度控制指标;拟定了多项裂缝控制措施。

项目经理组织参建各方人员进行高处作业专职安全检查,检查内容包括安全帽、安全网、安全带、悬挑式物料钢平台等。监理工程师认为检查项目不全面,要求根据《建设施工安全检查标准》

(JGJ59-2011)予以补充。

【问题】

1.写出施工企业项目部主要人员执业资格。

2.写出基础筏板钢筋技术方案中的不妥之处,并分别说明理由。

3.大体积混凝土施工温控指标应符合哪些规定

4.按照《建筑施工安全检查标准》(JGJ59-2011),现场高处作业检查的项目还应补充哪些

标记 纠错
34.

某建筑工程,地下 3 层,地上 22 层,建筑面积 82000m2,现浇钢筋混凝土框架-剪力墙结构,桩筏基础,地基基础设计等级为甲级。基桩为端承型泥浆护壁钻孔灌注桩,地基土层为砂土层,灌注桩混凝土设计强度等级为 C35。项目采用单层铝板幕墙。

桩基施工前,桩基施工单位进行工艺性试成孔,数量为 1 根。项目部根据地质状况,采用正循环钻机成孔作业(见图 1),在钻孔达到设计深度进行第一次清孔、换浆并终孔验收后,沉放钢筋笼和钢导管,并进行第二次清孔,沉渣厚度为 80mm,施工单位认为符合规定,随即采用导管进行混凝土浇筑,水下混凝土超灌高度高于设计桩顶标高 0.8m,充盈系数为 1.2。桩底注浆导管采用钢管,每根桩上有 2 根,现场工人在进行桩底注浆时,以注浆量为主要注浆终止条件,在注浆量达到设计要求的 70%后即停止注浆。

一建建筑工程实务,模拟试卷,2025一建《建筑实务》模拟试卷1

灌注桩统计为 200 根,每根柱子承台下面有 4 根桩。验收检测时,先进行桩身完整性检测,后进行承载力检测,桩身完整性检测在基坑开挖后进行。现场随机抽取 2 根桩进行了桩基承载力试验,采用钻芯法进行桩身完整性检测。检测结果表明:有部分灌注桩有塌孔现象。

幕墙施工前重点复测了轴线位置、各层标高、垂直度等;并委托有资质单位对幕墙构件进行耐风压性能、气密性能和水密性能检测。

【问题】

1.针对泥浆护壁钻孔灌注桩的不妥之处,写出正确做法。

2.钢筋混凝土灌注桩按其施工方法不同可分为哪几种?其中泥浆护壁钻孔灌注桩按成孔工艺可以选择哪些设备?

3.指出图 1 中序号①、②、③分别对应的装置名称。除正循环清孔之外,还有哪种清孔方式?

4.除钻芯法外,桩基检测还包括哪些方法?分析灌注桩塌孔的原因。简述验收检测的受检桩选择条件有哪些?

5.常用的金属幕墙的板材主要有哪些?

6.幕墙施工前还应进行哪些项目的复测?补充节能幕墙有关安全和功能的检验项目。

标记 纠错
35.

某新建住宅楼工程,采用公开招标的方式,确定某施工单位中标。双方按《建设工程施工合同(示范文本)》(GF-2017-0201)签订了施工总承包合同。在招标和施工过程中,发生了如下事件:

事件一:基坑施工时正值雨季,连续降雨导致停工 6 天,造成人员窝工损失 2.2 万元。一周后出现了罕见特大暴雨,造成停工 2 天,施工方机械设备损失 1.5 万元。针对上述情况,施工单位分别向监理单位上报了这四项索赔申请。

事件二:主体结构施工过程中发生了多次设计变更,承包人在编制的竣工结算书中提出设计变更实际增加费用共计 70 万元,但发包方不同意该设计变更增加费。

事件三:在装饰装修阶段,项目部使用钢管和扣件临时搭设了一个移动式操作平台用于顶棚装饰装修作业。该操作平台的台面面积 8.64 ㎡,台面距楼地面高 4.6m。

事件四:工程验收前,相关单位对一间 240m^2的公共教室选取 4 个检测点,进行了室内环境污染物浓度的检测,其中两个主要指标的检测数据如下:

一建建筑工程实务,模拟试卷,2025一建《建筑实务》模拟试卷1

【问题】

1.事件一中,分别判断四项索赔是否成立并写出相应理由。

2.事件二中,发包人不同意支付因设计变更而实际增加的费用 70 万元是否合理说明理由。

3.现场搭设的移动式操作平台的台面面积和高度是否符合规定说明理由。移动式操作平台必须符合的规定还有哪些

4.事件四中,该房间检测点的选取数量是否合理说明理由。该房间两个主要指标的报告检测值为多少判断该两项检测指标是否合格,说明理由。

标记 纠错
