2026二建《机电实务》预测试卷1

卷面总分:34分 答题时间:240分钟 试卷题量:34题 练习次数:254次
单选题 (共20题,共20分)
1.

电梯自检试运行结束后,负责进行校验和调试的单位是( )

  • A. 制造单位
  • B. 安装单位
  • C. 建设单位
  • D. 检验单位
标记 纠错
2.

下列设备中,其安装基础不需设置沉降观测点的是( )。

  • A. 汽轮发电机
  • B. 大型锻压机
  • C. 透平压缩机
  • D. 80m^3储油罐
标记 纠错
3.

关于燃气管道泄漏性试验的要求,正确的是( )。

  • A. 应在压力试验前进行
  • B. 试验介质宜为自来水
  • C. 可与试运行一起进行
  • D. 应一次达到试验压力
标记 纠错
4.

机电工程的专项验收不包括( )。

  • A. 环境保护验收
  • B. 人防设施验收
  • C. 景观照明验收
  • D. 防雷设施验收
标记 纠错
5.

关于管道安装后需要静电接地的说法正确的是( )。

  • A. 每对法兰必须设置导线跨接
  • B. 静电线应采用螺栓连接
  • C. 跨接引线与不锈钢管道直连
  • D. 静电接地安装后应进行测试
标记 纠错
6.

涂料进场验收时供料方提供的产品质量证明文件不包括( )。

  • A. 材料检测报告
  • B. 产品检测方法
  • C. 涂装工艺要求
  • D. 技术鉴定文件
标记 纠错
7.

关于三相四孔插座接线的说法,正确的是( )。

  • A. 保护接地导体(PE)应接在下孔
  • B. 保护接地导体(PE)在插座间串联连接
  • C. 同一场所的三相插座接线相序应一致
  • D. 相线利用插座本体的接线端子转接供电
标记 纠错
8.

关于母线槽安装技术要求,说法正确的是()。

  • A. 垂直安装时不应设置弹簧支架
  • B. 每节母线槽的支架不应少于 1 个
  • C. 圆钢吊架直径不得小于 6mm
  • D. 穿越楼板的孔洞不用进行防火封堵
标记 纠错
9.

下列仓库中,能使用消火栓灭火系统的是( )

  • A. 储存碳化钙的仓库
  • B. 储存锌粉的仓库
  • C. 储存低亚硫酸钠的仓库
  • D. 储存纤维的仓库
标记 纠错
10.

下列关于耐火喷涂料施工技术要求的说法,错误的是( )。

  • A. 喷涂方向与受喷面成 60°~75°夹角
  • B. 喷涂应分段连续进行
  • C. 喷涂料应采用半干法喷涂
  • D. 施工中断时,宜将接槎处做成直槎
标记 纠错
11.

下列情况中,不需要修改或补充施工组织设计的是( )。

  • A. 工程设计有重大变更
  • B. 各项管理目标有重大变化
  • C. 施工班组有重大调整
  • D. 主要施工方法有重大调整
标记 纠错
12.

下列施工质量控制行为中,属于事中控制的是( )。

  • A. 施工资格审查
  • B. 施工方案审批
  • C. 检验方法审查
  • D. 施工变更审查
标记 纠错
13.

关于风管系统安装要点的说法,错误的是( )。

  • A. 风管穿越建筑物变形缝墙体时,应设置钢制装管套管
  • B. 排烟风管法兰密封材料宜采用软聚氯乙烯板
  • C. 风管消声器安装时应单独设置支吊架
  • D. 风管安装就位的程序通常为先立管后水平管
标记 纠错
14.

大型储罐安装方法有高空作业面的是()。

  • A. 倒装法
  • B. 正装法
  • C. 气压顶升法
  • D. 水浮法
标记 纠错
15.

下列设备中,属于汽轮机系统设备的是( )

  • A. 凝汽器
  • B. 水冷壁
  • C. 省煤器
  • D. 引风器
标记 纠错
16.

下列情况中,招标投标时不应作为废标处理的是( )。

  • A. 投标报价明显低于标底
  • B. 投标书提出的工期比招标文件的工期晚 15 天
  • C. 投标单位投标后又在截止投标时间 5 分钟前突然降价
  • D. 投标文件编制格式与招标文件要求不一致
标记 纠错
17.

在投标决策的后期阶段,主要研究商务报价策略和( )策略。

  • A. 盈利水平分析
  • B. 企业人员优势
  • C. 风险因素分析
  • D. 技术突出优势
标记 纠错
18.

下列影响施工进度的因素中,属于施工单位管理能力的是( )。

  • A. 材料价格的上涨
  • B. 安装失误造成返工
  • C. 新标准技术培训
  • D. 施工图纸设计变更
标记 纠错
19.

下列选项中不属于安全事故报告的内容的是( )。

  • A. 事故的初步原因
  • B. 事故调查
  • C. 事故的简要经过
  • D. 工程各参建单位
标记 纠错
20.

下列施工协调内容,属于施工单位内部协调的是( )。

  • A. 施工图纸设计交底
  • B. 监理要求的施工整改
  • C. 施工机具优化配置
  • D. 业主提供的设备验收
标记 纠错
多选题 (共10题,共10分)
21.

自制检具用作检验手段,在使用前参与检验确认的人员有()。

  • A. 施工员
  • B. 检具使用人员
  • C. 计量管理员
  • D. 专业技术人员
  • E. 现场质量员
标记 纠错
22.

起重时的吊装载荷包括( )。

  • A. 吊车臂重
  • B. 设备重量
  • C. 索具重量
  • D. 吊具重量
  • E. 吊装配重
标记 纠错
23.

下列焊缝中,属于按空间位置形式分类的有( )

  • A. 角焊缝
  • B. 平焊缝
  • C. 横焊缝
  • D. 立焊缝
  • E. 仰焊缝
标记 纠错
24.

单体设备基础测量的工作内容包括( )。

  • A. 基础划线
  • B. 基准点埋设
  • C. 外形测量
  • D. 中心标板埋设
  • E. 高程测量
标记 纠错
25.

下列属于压力管道的有()。

  • A. 0.2MPa 苯乙烯管道,直径 DN50
  • B. 0.6MPa 氮气管道,直径 DN80
  • C. 0.7MPa 仪表管道,直径 DN25
  • D. 1.6MPa 热蒸汽管道,直径 DN200
  • E. 2.5MPa 原油管道,直径 DN600
标记 纠错
26.

机械设备联轴器装配时,需测量的项目有( )。

  • A. 两轴心径向位移
  • B. 外径光洁度
  • C. 联轴器外径圆度
  • D. 两轴线倾斜
  • E. 联轴器端面间隙
标记 纠错
27.

火力发电设备包括( )。

  • A. 集热塔
  • B. 控制系统
  • C. 给水加热器
  • D. 承压蒸汽锅炉
  • E. 汽轮发电机组
标记 纠错
28.

自动化仪表调试校验应遵循的原则有( )。

  • A. 先设备后管线
  • B. 先取证后校验
  • C. 先中间后两端
  • D. 先单校后联校
  • E. 先单点后网络
标记 纠错
29.

下列试验内容,属于10kV的真空断路器的交接试验内容有( )。

  • A. 测量绝缘电阻
  • B. 交流耐压试验
  • C. 触头弹跳时间
  • D. 分合闸同期性
  • E. 介质损耗因数
标记 纠错
30.

下列电梯的设备,必须与其型式试验证书相符的设备有( )。

  • A. 选层器
  • B. 召唤器
  • C. 限速器
  • D. 缓冲器
  • E. 层门锁
标记 纠错
问答题 (共4题,共4分)
31.

E 公司承包了一煤化厂工程。其中洗涤塔重 690t(上塔 220t,下塔 470t),属二级压力容器,分段吊装。

由 E 公司负责洗涤塔安装(吊装,就位),F 公司进行组焊。E 公司有 GC1 级压力管道安装许可资质,A 级起重机安装许可资质。F 公司为保证安装质量和安全,在下塔合缝处设置了作业平台,外部设置了保护围封和踢脚板。

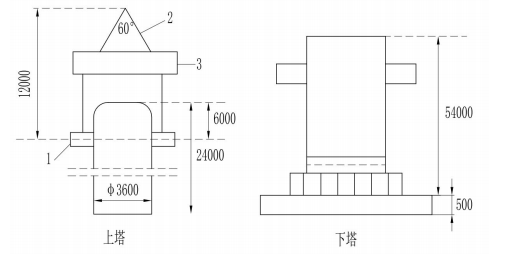

洗涤塔吊装采用“单主机抬吊递送法”。主机为 1250t 履带式起重机,辅机为 260t。起重机部件到场后,进行了组装。验收后进行吊装。吊装凌空高度为 500mm。

施工准备阶段编制了各种施工方案,对基础混凝土强度,预埋地脚螺栓中心距等内容进行了检查验收。

二建机电工程实务,模拟试卷,2025二建《机电实务》预测试卷1

问题:

1.E 公司是否具备安装资格?说明理由。

2.哪个方案需要组织专家论证?说明理由。

3.列举图中 1.2.3 的名称。计算起重机吊装最小起升高度。

4.基础检查验收还有哪些内容。

标记 纠错
32.

B公司通过招投标方式承接一高档办公楼机电安装项目,工程内容包括:建筑电气、建筑智能化、建筑给排水、通风与空调、消防、防雷接地等工程。项目开工后,B公司安排施工队与土建单位配合,进行电气预埋导管、水管预留洞、防雷接地等工程施工。

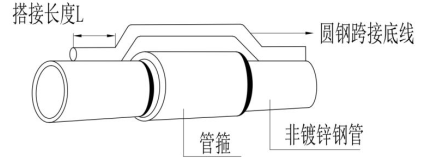

电气安装工程中,楼板内电气预埋导管采用DN20、DN25等非镀锌钢导管进行施工,导管接头采用螺纹连接,接头两端焊接圆钢跨接地线,非镀锌钢导管接头示意图见图2。导管敷设完成后,B公司通知专业监理工程师进行隐蔽工程验收,并拍照保存影像资料。隐蔽验收合格。B公司与土建单位办理中间交接手续。

在穿线阶段,施工人员按施工方案要求进行施工,穿线的同时清理盒内杂物。线内管口设置PVC电线接口,防止穿线过程中电线绝缘皮破损。穿线完成后,用兆欧表测量各个回路的绝缘电阻,并做好记录。

二建机电工程实务,模拟试卷,2025二建《机电实务》预测试卷1

工程竣工验收阶段,B公司要求整理竣工资料。提交的施工文件中有:施工管理文件、施工进度及造价文件、施工记录、施工质量验收记录、竣工验收文件。监理工程师审核后提出"施工文件内容不完整,需补齐所缺失文件"的审核资料。

问题:

1.圆钢跨接地线直径最小为多少?并计算最小搭接长度L。

2.导管接头隐蔽验收时检查数量如何确定?指出电线回路绝缘电阻值的合格范围。

3.B公司与土建单位进行中间交接时,对交接现场环境有哪些要求?

4.B公司提交的施工文件中还缺少哪些文件。

标记 纠错
33.

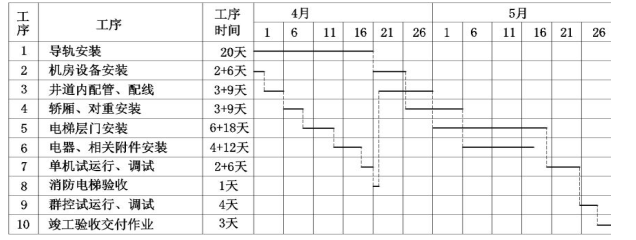

某安装公司承接一项公共建筑的电梯安装工程,工程有28层,28站曳引式电梯8台,工期为90天,开工日期为3月18日,其中2台消防电梯需在4月30日前交付,在通过消防验收后,作为施工电梯使用。电梯井道的脚手架工程、机房及厅门预留孔的安全防护设施由建筑工程公司实施,验收合格。安装公司项目部编制了电梯施工方案,书面告知了工程所在地的特种设备安全监督管理部门。工程按期开工,电梯施工进度计划见表3。

电梯安装采用流水搭接平行施工,电梯安装前,项目部对机房和井道进行交接检验,均符合电梯安装要求,工程按施工进度计划实施,电梯验收合格,交付业主。

二建机电工程实务,模拟试卷,2025二建《机电实务》预测试卷1

问题:

1.电梯安装前,项目部在书面告知时应填写和提供什么材料?

2.厅门预留孔安全防护装置的设置有什么要求?

3.消防电梯从开工到验收合格用了多少天?电梯安装工期比合同工期提前了多少天?

4.电梯运行试验时,运行荷载和运行次数(时间)各有哪些规定?

标记 纠错
34.

某安装公司承接某工业工艺用蒸汽管道安装工程,蒸汽管道由锅炉房至工艺车间架空敷设,管道中心高度5.5m。主要工程量为φ219x6mm无缝钢管(材质为20号刚)约900,各类阀门(包括电动阀门),流量计、安全附件等共90套(件),补偿方式为方形补偿器,工作内容:管道运输、管道切割、坡口打磨、焊接及压力法验,不包括管道防腐绝热,无损检测由第三方负责。

为方便施工在管道下方搭设施工脚手架,管道系统安装完成后,公司工程部组织技术部、质量安全部对项目部的竣工资料整理情况进行检查,部分检查情况为:工程的施工组织设计由项目经理主持编制,项目技术负责人审批,工程使用的管材、阀门、安全附件、焊接材料等都按规范进行进场质量检验或验收,记录齐全,各合格证,质量证明文件完备,管道水压试验记录显示:试压时共使用3块精度为1.0级的压力表,使用时均校验合格且在有效期内,检定记录完备。

问题:

1.工程中施工组织设计的编制、审批是否符合规定?说明理由。

2.管道水压试验时压力表的使用是否正确?说明原因。

3.指出安装公司在蒸汽管道安装施工中的危险源。

4.蒸汽管道安装前和交付使用前应办理什么手续?分别在哪个部门办理?

标记 纠错
