2026二建《机电实务》名师提分卷1

卷面总分:34分 答题时间:240分钟 试卷题量:34题 练习次数:229次
单选题 (共20题,共20分)
1.

在材料进场验收中,对要求复检的材料应有( )。

  • A. 送料凭证
  • B. 进料计划
  • C. 取样送检证明报告
  • D. 质量保证书或产品合格证
标记 纠错
2.

金属保护层的接缝可选用搭接、咬接、插接及嵌接的形式。下列关于金属保护层接缝选用形式的说法,正确的是( )。

  • A. 纵向接缝可采用插接
  • B. 纵向接缝可采用搭接或咬接
  • C. 室内的外保护层结构宜采用插接
  • D. 环向接缝可采用咬接或嵌接
标记 纠错
3.

电梯安装之前,所有厅门预留孔必须设有高度不小于()mm的安全保护围封(安全防护门)。

  • A. 900
  • B. 1000
  • C. 1100
  • D. 1200
标记 纠错
4.

建筑室内排水立管与排出管端部的连接应采用()。

  • A. 一个45°弯头
  • B. 一个90°斜四通
  • C. 两个45°弯头
  • D. 一个45°三通
标记 纠错
5.

一般情况下,不合格的检验项目应通过对( )的过程控制,及时发现和返工处理达到合格要求。

  • A. 质量检查
  • B. 工序质量
  • C. 工作质量
  • D. 工艺质量
标记 纠错
6.

下列参数中,属于泵的主要性能参数是( )。

  • A. 流量、全风压、转速
  • B. 流量、吸气压力、转速
  • C. 功率、吸气压力、比转速
  • D. 功率、扬程、转速
标记 纠错
7.

下列绿色施工环境保护措施中,属于建筑垃圾控制的是( )。

  • A. 制定建筑垃圾减量化计划
  • B. 施工现场出口设置洗车槽
  • C. 防腐保温材料妥善保管
  • D. 施工后恢复被破坏的植被
标记 纠错
8.

在国外有“夺钢”“超钢”之称的工程塑料是( )。

  • A. 聚甲醛
  • B. 聚碳酸酯
  • C. 聚酯
  • D. 聚酰胺
标记 纠错
9.

电力驱动的曳引式或强制式电梯施工程序,完成设备进场验收后立马开始的工序是( )

  • A. 安装样板架、放线
  • B. 轨道安装
  • C. 轿厢组装
  • D. 曳引机和机房其他设备安装
标记 纠错
10.

( )外壳做成瓦沟形式,解决了大跨度安装无法支撑吊装的问题。

  • A. 空气型母线槽
  • B. 高强度母线槽
  • C. 紧密型母线槽
  • D. 耐火型母线槽
标记 纠错
11.

关于用电计量装置的使用规定,正确的是( )

  • A. 用电计量装置设计应征得当地供电部门许可
  • B. 用电计量装置加封后,供电企业应在工作凭证上签章
  • C. 用户计量装置在新装、换装及现场校验后,用户应对其加封
  • D. 由县级以上计量行政主管部门授权的检定机构进行检定合格
标记 纠错
12.

特殊建设工程消防验收,验收评定合格后出具( )。

  • A. 消防设施技术测试报告
  • B. 建筑工程消防验收意见书
  • C. 消防工程整改通知单
  • D. 工程移交清单
标记 纠错
13.

关于排水管道安装要求,说法正确的是( )。

  • A. 严禁无坡或倒坡,管径110mm的生活污水塑料管道的坡度为4‰
  • B. 设计没有要求时,排水塑料管伸缩节间距不得大于4m
  • C. 在经常有人停留的平屋顶上,通气管应高出屋面600mm
  • D. 立管与排出管端部的连接应采用45°的弯头和45°的三通连接
标记 纠错
14.

关于导管内穿线和槽盒内敷线技术要求,下列说法正确的是( )。

  • A. 绝缘导线的接头应设置导管内
  • B. 管内导线应采用绝缘导线,A.BC相线绝缘层颜色分别为黄、绿、红,中性线绝缘层为黄绿双色
  • C. 导线敷设后,应用1500V兆欧表测试绝缘电阻
  • D. 导线敷设后,线路绝缘电阻不应小于0.5MΩ
标记 纠错
15.

下列属于施工进度控制组织措施的是( )。

  • A. 优化施工方案
  • B. 加强索赔管理
  • C. 编制资金需求计划
  • D. 实施进度计划的检查分析制度
标记 纠错
16.

下列建设工程项目中,不需要申请消防设计审核的是( )。

  • A. 建筑总面积30000m2的电力调度楼
  • B. 建筑总面积800m2的中小学教学楼
  • C. 生产易燃易爆危险物品的工厂
  • D. 建筑总面积16000m2的民用机场航站楼
标记 纠错
17.

对开式滑动轴承间隙检测调整时,不包括( )。

  • A. 顶间隙
  • B. 侧间隙
  • C. 轴向间隙
  • D. 端面间隙
标记 纠错
18.

有关压力管道的安装许可,下列说法不正确的是( )。

  • A. 长输管道安装许可由国家市场监督管理总局实施
  • B. 公用管道安装许可由省级市场监管管理实施
  • C. GA1级覆盖GA2级
  • D. GB1级覆盖GC1级、GCD
标记 纠错
19.

工业机电安装的分部工程,应由( )组织并进行验收。

  • A. 项目技术负责人
  • B. 建设单位负责人
  • C. 总监理工程师
  • D. 监理工程师
标记 纠错
20.

关于工程质量竣工验收中检查的说法,错误的是( )。

  • A. 涉及安全、节能、环境保护和使用功能的分部工程应进行检验资料的复查
  • B. 分部工程验收时补充的见证抽样检验报告要复核
  • C. 安全检查是对设备安装工程最终质量的综合检验
  • D. 参加验收的各方人员共同决定观感质量是否通过验收
标记 纠错
多选题 (共10题,共10分)
21.

关于金属接地体(极)的施工技术要求说法正确的是()

  • A. 垂直埋设的金属接地体一般采用镀锌角钢、镀锌钢管、镀锌圆钢
  • B. 垂直接地体的长度一般为2.5m
  • C. 镀锌钢管的壁厚不小于2.0mm
  • D. 镀锌圆钢的直径不小于10mm
  • E. 镀锌角钢的厚度为4mm
标记 纠错
22.

下列吊装工程属于超过一定规模的危大工程的是( )。

  • A. 采用自制起重设备起重8t重物
  • B. 2台起重机抬吊45t压缩机
  • C. 桥式起重机安装
  • D. 200m塔式起重机拆卸
  • E. 卷扬机提升10t重物
标记 纠错
23.

关于卷扬机安装使用的说法,错误的有( )。

  • A. 卷扬机应安装在桅杆长度的距离之内
  • B. 绑缚卷扬机底座的固定绳索应从两侧引出
  • C. 由卷筒到第一个导向滑车的水平直线距离应大于卷筒长度的25倍
  • D. 余留在卷筒上的钢丝绳最小为2圈
  • E. 钢丝绳应顺序逐层紧缠在卷筒上,最外一层钢丝绳应低于卷筒两端凸缘一个绳径的高度
标记 纠错
24.

关于焊接后检验,说法正确的有( )。

  • A. 超声波检测是一种内部无损检测方法
  • B. 射线检测技术等级最高的是A级
  • C. 目视检测时,检测视角不大于30°
  • D. 局部加热热处理的焊缝应进行硬度检验
  • E. 焊缝完成后应在焊缝上做焊工标记
标记 纠错
25.

下列有关风管的检验与试验,下列说法正确的是( )。

  • A. 风管批量制作前,应进行风管强度与严密性试验
  • B. 低压风管试验压力为 1.5 倍的工作压力
  • C. 风管安装完成后,需要对主风管分段进行严密性试验
  • D. 高压风管试验压力为 1.15 倍的工作压力
  • E. 排烟系统风管的严密性试验应符合高压风管要求
标记 纠错
26.

下列管理中,属于绿色施工管理内容的有( )。

  • A. 规划管理
  • B. 组织管理
  • C. 评价管理
  • D. 场容管理
  • E. 质量管理
标记 纠错
27.

属于质量事故调查报告内容的是( )

  • A. 事故防范和整改措施
  • B. 事故处理依据
  • C. 事故处理结论
  • D. 事故发生的原因和事故性质
  • E. 事故造成的人员伤亡和直接经济损失
标记 纠错
28.

关于垫铁的设置,正确的有( )。

  • A. 垫铁与设备基础之间的接触应良好
  • B. 每个地脚螺栓旁边至少应有一组垫铁,并设置在靠近地脚螺栓和底座主要受力部位下方
  • C. 每一垫铁组的块数不宜超过5块
  • D. 放置平垫铁时,厚的宜放在中间,薄的宜放在下面
  • E. 设备调整完毕后各铸铁垫铁相互间应用定位焊焊牢
标记 纠错
29.

下列关于电力驱动的曳引式电梯的土建交接检验验收要求,说法正确的有( )。

  • A. 井道照明宜采用12V安全电压
  • B. 电梯井道内照度不得小于50lx
  • C. 主电源应采用TN-S系统
  • D. 机房内接地装置的接地电阻不应大于1Ω
  • E. 所有厅门的预留孔应设置安全防护门,并能上下开启
标记 纠错
30.

风机盘管机组进场时,应对机组的( )等性能进行见证取样检验,复验合格后再进行安装。

  • A. 供冷量
  • B. 供热量
  • C. 风量
  • D. 水阻力
  • E. 容量
标记 纠错
问答题 (共4题,共4分)
31.

某工业安装项目通过招标,建设单位与土建施工单位和设备安装单位分别签订了施工合同。设备安装时,监理工程师发现土建单位施工的某一设备基础预埋地脚螺栓位置与设备底座相应的尺寸不符,设备安装单位无法将设备安装就位,造成设备安装单位工期延误和费用损失。经调整,土建单位是按设计单位提供的设备基础图施工的,而建设单位采购的设备是设备的改型产品,基础尺寸与原设计图发生变化。对此,建设单位决定设计变更,按设备的实际尺寸重新预埋地脚螺栓,仍由原土建单位负责施工。土建单位与安装单位均依据合同条款的约定提出了索赔要求。

由于基础交付安装单位工期已拖10天,将影响安装单位的后续工程,因此安装公司增加施工力量和装备赶工,于合同要求日期完工,并向建设单位据以提出赶工索赔。

问题:

1.简述建设单位提出设计变更申请的变更程序。

2.土建单位施工有无过失?应向建设单位提出哪些索赔要求?

3.阐述安装单位向建设单位的赶工索赔的合理性与否。

标记 纠错
32.

某机电单位通过招标,总包超高层传媒大厦项目。工程范围:给排水、建筑电气、通风空调、消防、电梯。工程需三联供机组、电梯、自动扶梯等,由建设单位通过招标选厂家,且与制造商签订三联供机组与设备的供货合同。招标文件中,电梯、自动扶梯由电梯制造厂负责安装与运维。建设单位授权施工单位按主合同的招标条件与制造厂签订合同,工期210d,延误一天扣5w,施工时制造厂进行安装,资质等内容的审核并检查了制造厂提交的资料。其中对防烟排烟系统需要的框架与固定材料、密封材料进场时检查了相应的报告。

空调冷冻、冷却水管道系统安装完毕后,按设计要求进行水压试验(分为强度试验和严密性试验。其中各类耐压塑料管的设计工作压力为1.0Mpa。制冷剂管道系统安装完毕,外观检查合格后,进行了相应试验。

自动扶梯进场验收合格,资料齐全。安装后,在进行试运行时发生传动故障,经检查,某个梯级轴(见图3-1)存在质量问题,影响精度和运行质量,损坏了中间传动环节,经提供零部件返修,运行合格。工期延误14d。建设单位扣罚,施工单位提出异议。

二建机电工程实务,模拟试卷,2025二建《机电实务》名师提分卷1

【问题】

1.防火风管的本体、框架与固定材料、密封材料要求有哪些?

2.计算各类耐压塑料管的强度试验压力。说明制冷剂管道需要进行哪些试验?

3.自动扶梯联动部分安装示意图中的1、2、3 分别表示什么部件?自动扶梯设备制造对安装精度产生影响的原因?哪些因素将直接影响扶梯设备运行质量?

4.建设单位的扣罚是否正确?说明理由。建设单位应扣除施工单位多少延误费?施工单位应如何处理?

标记 纠错
33.

某安装公司承包2×200MW 火力发电厂1 号机组的机电安装工程,主要施工内容包括锅炉、汽轮发电机组、油浸式电力变压器、llOkV 交联电力电缆、化学水系统、输煤系统、电除尘装置等。其中,汽轮机为抽、凝两用机,可供热。

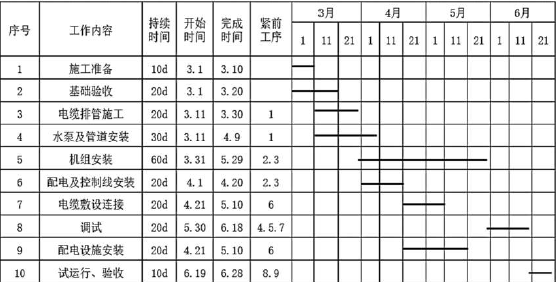

安装公司进场后,项目经理组织编制了机电安装工程施工进度计划(见下表)、预算费用计划和质量预控方案。施工方案有油浸式电力变压器施工方案、电力电缆敷设方案、电力电缆交接试验方案等。其中,油浸式电力变压器施工方案中的施工程序包括开箱检查、二次搬运、附件安装、滤油注油、验收等。工程开工前,技术人员对施工人员进行了施工技术交底。

在施工中发生了以下事件:

事件1:在设备螺纹连接件装配时,施工班组遇到有预紧力规定要求的紧固螺纹连接,经技术交底和反复实践,施工人员熟练掌握各种紧固方法的操作技能,圆满完成了所有螺纹连接的紧固工作。

事件2:因建设单位采购的水泵到货滞后20 天,结果使水泵及管道安装工作拖延到4 月29 日才完成。

事件3:项目部按照对工程质量的影响程度,设置了 A、 B、C 三级质量控制点,其中管道焊接质量控制设置为B 级控制点,管道水压试验及冲洗设置为A 级控制点。

该工程安装完毕后,施工单位在组织汽轮机单机试运转中发现,在轴系对轮中心找正过程中,轴系联结时的复找存在一定的误差,导致设备运行噪音过大,经再次复找后满足了要求。

二建机电工程实务,模拟试卷,2025二建《机电实务》名师提分卷1

【问题】

1.油浸式电力变压器施工程序还应包括哪些主要工序。有预紧力规定要求的螺纹连接常用的紧固方法有哪几种?

2.说明质量预控方案的内容及其表达方式。说明项目部将管道焊接质量控制设置为B 级控制点,管道水压试验及冲洗设置为A 级控制点的理由。

3.事件2 中,请问延误是否影响总工期?写出该施工进度计划的关键线路,并计算总工期?

4.汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?

标记 纠错
34.

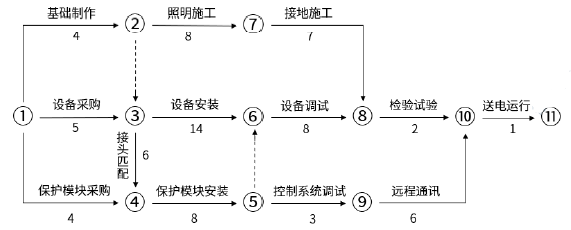

某机电安装公司承接了某厂区电气工程扩建改造项目,主要工作内容包括设备采购,设备安装,防雷接地安装等,建设单位要求安装公司严格按照合同施工,工期不得延误。安装公司根据工程合同要求向建设单位提交了施工进度计划图如下,数字代表施工天数。

二建机电工程实务,模拟试卷,2025二建《机电实务》名师提分卷1

在安装公司施工期间,监理第8 天下班前检查,发现设备安装刚开始安装1 天,接头匹配工作已经进行了3 天。照明施工刚开始进行了1 天。监理认为会影响到总工期,要求施工单位提交赶工计划。

施工单位召开了协调会,汇总出可以压缩工期的工序及费用的表格。随后编制了赶工技术,

获得监理单位的批准。

二建机电工程实务,模拟试卷,2025二建《机电实务》名师提分卷1

施工单位接地施工采用垂直接地体,但是施工单位发现接地电阻施工偏大,后监理单位指出可能是接地极间距不符合要求。安装公司施工期间始终严格执行“三检制”,并最终按原工期完成项目。

【问题】

1.写出原施工计划的关键线路,并计算总工期。

2.写出安装公司的赶工方案,并计算赶工费。

3.简述三检制的定义,并写出三种现场质量检查的主要方法。

4.写出垂直接地体的常用材料,以及埋设的要求?

标记 纠错
