单选题 (共20题,共20分)
1.

吊装工程专项方案专家论证会应由( )组织。

  • A. 建设单位
  • B. 设计单位
  • C. 监理单位
  • D. 施工总承包单位
标记 纠错
2.

控制相邻设备水平度偏差的方向相反,其目的是( )。

  • A. 保证机组的总偏差在规范允许范围内
  • B. 保证单体设备的安装精度
  • C. 不产生偏差积累
  • D. 避免和排除影响安装精度的因素
标记 纠错
3.

管道支架正确的施工方法是()。

  • A. 两根有热位移的管道使用同一吊杆
  • B. 弹簧支架安装时,弹簧应调整至冷态值
  • C. 弹簧的临时固定件,在系统试压、绝热前拆除
  • D. 有热位移管道的吊点应设在位移的相同方向
标记 纠错
4.

轧机机架吊装方法中最常用的吊装方法之一( )。

  • A. 专用起重吊装法
  • B. 对机抬吊法
  • C. 移动式吊装法
  • D. 单机吊装法
标记 纠错
5.

施工临时用电转入项目电力设施供电,总承包单位应及时向供电部门办理( )。

  • A. 变更用电手续
  • B. 新装用电手续
  • C. 正式用电手续
  • D. 终止用电手续
标记 纠错
6.

下列水管中,不能用于饮用水管的是( )。

  • A. 无规共聚聚丙烯管
  • B. 铝塑复合管
  • C. 丁烯管
  • D. 硬聚氯乙烯管
标记 纠错
7.

垂直埋设的人工接地体施工技术要求说法错误的是( )。

  • A. 垂直埋设的金属接地体一般采用镀锌角钢、镀锌钢管、镀锌圆钢
  • B. 垂直接地体的长度一般为2.5m
  • C. 埋设后接地体的顶部距地面不小于0.8m
  • D. 接地体的水平间距应不小于5m
标记 纠错
8.

下列施工协调内容,属于施工单位内部协调的是( )。

  • A. 设计单位图纸交底
  • B. 监理要求的施工整改
  • C. 施工机具优化配置
  • D. 业主提供的设备验收
标记 纠错
9.

下列绝热层的施工,正确的是( )。

  • A. 60mm厚的保温层分为两层施工
  • B. 硬质保温层的拼缝宽度有10mm
  • C. 层间接缝的搭接长度为80mm
  • D. 绝热层各层表面均应做严缝处理
标记 纠错
10.

计量器具的管理程序应符合的要求不包括( )。

  • A. 量值传递
  • B. 量值偏差
  • C. 量值测量
  • D. 量值分析
标记 纠错
11.

下列检测的内容中,不属于火灾应急广播功能检测的是( )。

  • A. 具有最高级别的优先权
  • B. 实时指挥语声响应时间
  • C. 广播区域播放警示信号
  • D. 广播系统声场不均匀度
标记 纠错
12.

金属表面防腐蚀涂装技术要求,正确的是( )

  • A. 基体表面温度高于露点2℃以上
  • B. 相对温度上升到60%时,应停止除锈工作
  • C. 施工环境温度为35℃
  • D. 钢结构用水性防腐涂料,产品分为底漆、中间漆和面漆
标记 纠错
13.

下列项目中,可以采用邀请招标方式的是( )。

  • A. 大型基础设施的项目
  • B. 公用事业的项目
  • C. 社会公共利益的项目
  • D. 技术复杂的项目
标记 纠错
14.

关于电缆敷设注意事项的说法,错误的是( )。

  • A. 油浸电力电缆头可不用铅封
  • B. 并联电缆的型号规格应相同
  • C. 电缆应在切断4h之内封头
  • D. 电缆终端处应留有备用长度
标记 纠错
15.

转炉炉壳现场组装和安装可采用的方法是( )。、

  • A. 滑移法
  • B. 行车吊装法
  • C. 移动式起重机吊装法
  • D. 专用起重装置吊装法
标记 纠错
16.

高炉风口安装过程中,大套与中套的密合面间用( )的塞尺检查。

  • A. 0.1mm
  • B. 0.2mm
  • C. 0.3mm
  • D. 0.5mm
标记 纠错
17.

下列建筑总面积在1000~2000m2的建筑场所应申请消防验收的是( )。

  • A. 博物馆的展示厅
  • B. 大学的食堂
  • C. 中学的教学楼
  • D. 医院的门诊楼
标记 纠错
18.

竣工企业使用的A类计量器具包括最高计量标准器具和用于( )的工作计量器具。

  • A. 工艺控制
  • B. 量值传递
  • C. 质量检测
  • D. 物资管理
标记 纠错
19.

根据《建设工程质量管理条例》,建设工程在正常使用条件下,最低保修期限要求的说法,错误的是( )。

  • A. 设备安装工程保修期为 2 年
  • B. 电气管线安装工程保修期为 1 年
  • C. 供热系统保修期为 2 个供暖期
  • D. 供冷系统保修期为 2 个供冷期
标记 纠错
20.

下列关于建筑机电工程专项验收的说法中,错误的是( )。

  • A. 安全设施必须与主体工程同时设计、同时施工、同时投入生产和使用
  • B. 建设单位应向政府有关行政主管部门申请建设工程项目的专项验收
  • C. 主要设备、材料供应商及分包单位负责人应参加建筑节能验收
  • D. 消防设施验收及环境保护验收应在建设工程项目试生产阶段完成
标记 纠错
多选题 (共10题,共10分)
21.

下列照明灯具的安装技术,正确的有( )。

  • A. 在混凝土楼板结构上使用塑料塞固定灯具
  • B. 20kg灯具的悬吊装置按灯具重量的3倍做强度试验
  • C. 引向单个灯具的绝缘铜导线的线芯截面应≥1mm2
  • D. 6kg的吊灯,可用螺栓固定
  • E. I类灯具外露可导电部分必须用铜芯软导线与保护导体可靠连接
标记 纠错
22.

下列非金属材料中,可用作绝热材料的有( )。

  • A. 沥青毡
  • B. 超细玻璃棉
  • C. 微孔硅酸壳
  • D. 环氧树脂
  • E. 泡沫塑料
标记 纠错
23.

按压缩气体的方法分类,属于动力式的压缩机有( )

  • A. 轴流式
  • B. 螺杆式
  • C. 回转式
  • D. 离心式
  • E. 混流式
标记 纠错
24.

下列管道器件中,属于管道支承件的有( )。

  • A. 平衡锤
  • B. 密封件
  • C. 锚固件
  • D. 紧固件
  • E. 疏水器
标记 纠错
25.

下列关于金属拱顶储油罐检验的说法中,正确的有( )。

  • A. 罐壁铅垂的允许偏差不超过罐壁高的4/1000,且不大于50mm
  • B. 罐底板的所有焊缝采用真空箱试漏法进行严密性试验
  • C. 罐壁的严密性和强度试验时,需注水到设计要求的充水高度静置24h检测
  • D. 对灌顶的检测就是针对其强度和严密性进行试验
  • E. 正压和负压试验后应立即将罐顶孔开启,使储罐内部于大气相通
标记 纠错
26.

对进场绝热材料有怀疑时,应进行复检的项目有( )。

  • A. 结构形式
  • B. 可熔性
  • C. 导热系数
  • D. 吸水率
  • E. 机械强度
标记 纠错
27.

关于焊接工艺评定作用的说法,正确的有( )。

  • A. 可验证拟定焊接工艺的正确性
  • B. 依据焊接工艺评定报告编制焊接作业指导书
  • C. 可用于指导施焊后热处理工作
  • D. 是编制焊接工艺规程的说明书
  • E. 只能编制一份焊接作业指导书
标记 纠错
28.

关于工业管道系统压力试验的说法,正确的有( )。

  • A. 脆性材料管道严禁气压试验
  • B. 在热处理前完成管道压力试验
  • C. 试验合格后应及时填写试验记录
  • D. 压力试验宜采用液体作为试验介质
  • E. 严禁在金属脆性转变温度下试验
标记 纠错
29.

关于酸洗除锈技术说法错误的是( )。

  • A. 酸洗处理前,金属表面采用工具或喷射除锈除掉表面上全部的氧化皮、锈和旧涂层
  • B. 酸洗液中应加入足够缓蚀剂,以减少对金属的腐蚀
  • C. 金属表面达到要求后,用淡水充分冲洗干净
  • D. 浸入磷化液和钝化液进行磷化和钝化处理
  • E. 酸洗液中溶入铁的含量不超过8%
标记 纠错
30.

机电工程联动试运行工序交接中,“三查”包括( )。

  • A. 查设计漏项
  • B. 查未完工程
  • C. 查施工资料
  • D. 查质量隐患
  • E. 查安全隐患
标记 纠错
问答题 (共4题,共4分)
31.

某超高层项目,建筑面积约15 万m2,建筑高度380m,考虑到超高层施工垂直降效严重的问题,建设单位(国企)将核心筒中4 个主要管井内立管的安装,由常规施工方法改为模块化的装配式建造方法,具有一定的技术复杂性,经调研成熟掌握该项技术的投标人较少。

经建设单位同意,施工总承包单位将核心筒管井的装配式安装工程邀请招标,管井内的管道主要包括空调冷冻水、冷却水、热水、消火栓及自动喷淋系统,某机电安装公司中标,并与总承包单位签订了专业分包合同。合同明确:采用工程量清单综合单价计价,分部分项工程工程量清单计价5200 万元,措施项目清单计价200 万元,其他项目清单计价220 万元,规费90 万元,税金400 万元。

施工过程中,由于总承包单位钢结构施工方案的工程变更,模块化管井的吊装方案复杂化,必须相应调整,措施项目费由200 万元增加到305 万元。

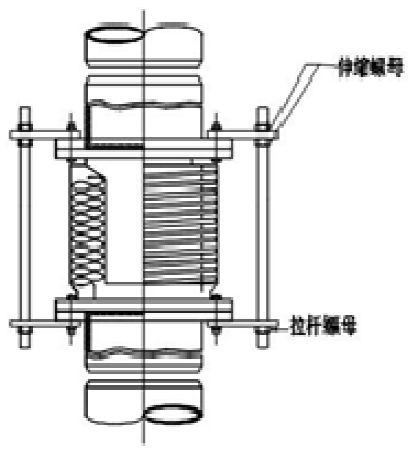

该工程管井内的空调水立管上设置补偿器(见图),机电安装公司按设计要求的结构形式及位置安装支架。在管道系统投入使用前,及时调整了补偿器。

最后因建设单位要求,该工程F1~F7 层商业部分提前进行局部消防验收。

管道补偿器安装示意图

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷4

【问题】

1.该机电分包工程可否采用邀请招标方式?说明理由。

2.根据合同,该专业分包工程的总造价为多少?

3.补偿器两侧的空调水立管上应安装何种形式的支架?管道投入使用前图1 的补偿器应如何调整?使其处于何种状态?

4.建设单位提出的F1~F7 层的商业进行局部消防验收是否可以实施?说明理由。

标记 纠错
32.

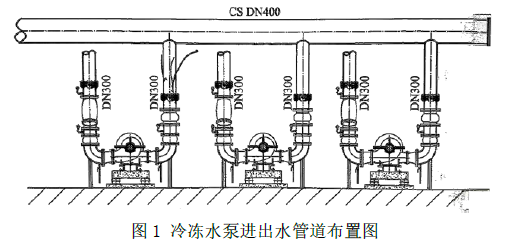

某安装公司承包某分布式能源中心的机电安装工程,工程内容有:冷水机组、配电柜、水泵等设备的安装和冷水管道、电缆排管及电缆施工。分布式能源中心的冷水机组、配电柜、水泵等设备由业主采购,金属管道、电力电缆及各种材料由安装公司采购。冷冻水泵进出水管道布置如图1所示。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷4

安装公司项目部进场后,编制了施工方案、施工进度计划及质量预控方案。对业主采购的冷水机组、水泵等设备进行检查,核对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将冷水机组二次搬运、吊装就位,安装中设置了质量控制点,做好施工记录,保证了安装质量,达到了设计及安装说明书的要求。项目部在冷冻水管道施工中,发现冷冻水泵出口管道的设计不符合规范,项目部向设计单位提出设计变更,要求更改冷冻水泵出口管道的设计。最后,在各相关方的协同配合下,工程按期通过验收。

【问题】

1.冷冻水泵出口管道的设计存在什么问题?项目部如何提请设计变更?

2.项目部在验收水泵时应认真核对哪些技术参数?

3.项目部编制的质量预控方案包括哪些内容?

4.冷水机组安装过程中需要设置的质量控制点有哪些?

标记 纠错
33.

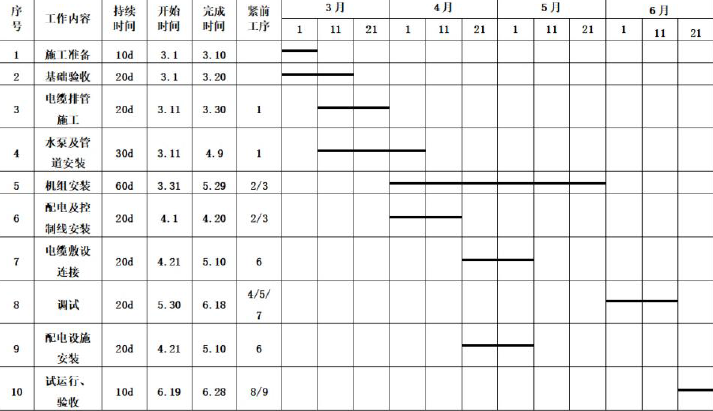

A 安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备安装和冷热水管道、电缆排管及电缆施工。A 安装公司项目部进场后,编制了施工进度计划如图所示:

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷4

在施工中发生了以下事件:

事件1:A 公司项目部进场后策划了节水、节地的绿色施工内容,组织单位工程绿色施工的施工阶段评价。

事件2:A 公司成立了以项目经理任组长的安全领导小组,制定了各级安全责任制,明确了HSE 经理对本项目安全生产负全面责任,项目总工程师对本项目部分安全生产工作和安全生产技术工作负责。

事件3:由于建设单位采购的机组供货延迟,导致机组安装推迟5 天。

事件4:试车时,制冷机组主轴轴承烧毁,经查在机组管路试压结束后隔离盲板拆除过程中,通往主轴的油路上的隔离盲板漏拆。监理工程师认为项目部未能严格执行承诺的“三检制”责令项目部限期上报质量事故报告。

【问题】

1.项目部的绿色施工策划还应包括哪些内容?单位工程施工阶段评价的绿色施工评价由谁组织?并有哪些单位参加?

2.A 公司项目部制订安全生产责任制是否符合规定?

3.事件3 是否影响工期?如果影响,实际完工时间为哪一天?

4.针对事件4 的主轴承烧毁事件,项目部在“三检制”的哪些环节上出了问题?

标记 纠错
34.

某演艺集团公司投资建设一百戏楼,占地约 60 亩,总建筑面积约 40792 ㎡。主要建设内容为 1320座专业杂技剧场、546 座地方戏小剧场、43 座综合性小剧场、排练、管理等配套附属用房以及地下车库、人防、设备用房等。地上 5 层(小剧场地上 4 层),地下 1 层(局部 3 层),其中花篮部位(钢结构)的跨度最大为 44.33 米。项目总投资 32 亿,其中消防工程 960 万。演艺集团公司通过公共资源交易电子服务系统进行招标,A 建筑公司通过电子投标最终中标总承包,B 机电公司中标消防工程。

在施工过程中 A 建筑公司把花篮部位分包给 C 公司,C 公司编制了施工方案,经过 A 公司项目技术负责人签字后开始安装,被监理工程师制止。

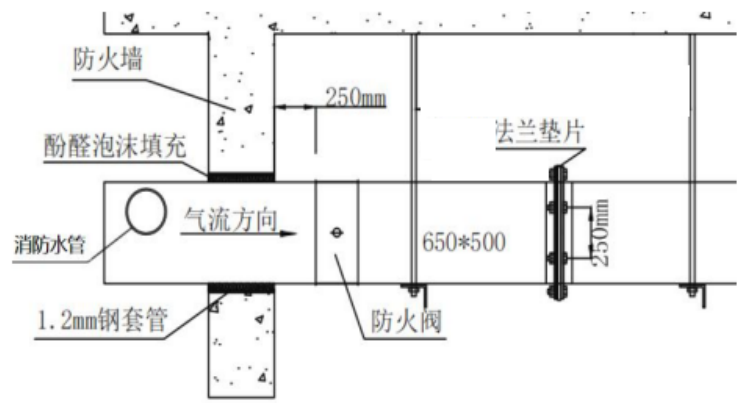

B 公司在地下主体结构完工后立即进场施工,施工过程中通风班组为了节省材料,没有按照设计路线施工,致使一排烟风管挡住了消火栓供水支管路线,引起水班组不满,项目经理通过让通风班组在风管开孔,水管从风管内部穿过,用密封胶封堵。如下图所示。质检员在巡视过程中发现风管的施工质量不符合规范要求,通知施工作业人员整改。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷4

空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力 1.2MPa,开式冷却水系统供水压力为 0.9MPa。

工程整体施工完毕后,演艺集团公司项目部向当地住房和城乡建设主管部门申请消防验收。

【问题】

1.电子招标投标系统根据功能的不同分为哪几个平台。

2.监理单位制止 C 公司的花篮工程施工是否合理,说明理由。

3.指出图中的错误,并说明理由。

4.计算空调供水管和开式冷却水管道的试验压力,试验压力最低不应小于多少?

标记 纠错

答题卡(剩余 道题)

单选题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题
21 22 23 24 25 26 27 28 29 30
问答题
31 32 33 34
