1.

关于建筑管道工程系统试验的说法,正确的是()。

  • A. 管道的压力试验应在无损检测前进行
  • B. 通球试验的球径不小于排水管径的2/3
  • C. 高层建筑管道施工结束后应立即进行调整试验
  • D. 室内埋地排水管道投用前必须做灌水试验
标记 纠错
2.

下列施工内容中,不属于特种设备监督检查范围的是( )。

  • A. 电梯安装
  • B. 起重机械安装
  • C. 压力管道安装
  • D. 锅炉风道改造
标记 纠错
3.

在耐火陶瓷纤维内衬上施工不定形耐火材料时,其表面应做( )。

  • A. 绝热处理
  • B. 防水处理
  • C. 防火处理
  • D. 防腐处理
标记 纠错
4.

下列选项关于电气材料的类型及应用说法错误的是( )。

  • A. 无卤低烟电缆燃烧时的腐蚀性较低,因此对环境产生危害很小
  • B. 铝绞线一般用于短距离电力线路
  • C. 耐火电缆用于电缆密集的电缆隧道、电缆夹层中应首先选用B类耐火电缆
  • D. 空气型母线槽不能用于垂直安装,因存在烟囱效应
标记 纠错
5.

泄漏性试验实施的检查重点不包括( )。

  • A. 阀门填料函
  • B. 法兰或螺纹连接处
  • C. 焊接接头处
  • D. 放空阀
标记 纠错
6.

项目部与人员驻地生活直接相关的协调机构不包括( )

  • A. 工程所在地的行政机构
  • B. 特种设备安全监督机构
  • C. 工程所在地的公安机构
  • D. 工程所在地的医疗机构
标记 纠错
7.

采用水准仪和水准尺,只需计算一次水准仪高程,就可以简便地测算几个前视点高程的水准测量方法是( )。

  • A. 高差法
  • B. 仪高法
  • C. 三角高程法
  • D. 解析法
标记 纠错
8.

下列总面积在1000~2000㎡的建筑场所应申请消防验收的是( )。

  • A. 医院的门诊楼
  • B. 博物馆的展示厅
  • C. 大学的食堂
  • D. 中学的教学楼
标记 纠错
9.

下列关于金属拱顶储油罐倒装法施工的要求,说法正确的是( )。

  • A. 底板铺设前,底面应涂刷沥青防腐漆一道
  • B. 中幅板焊接时先焊长焊缝,后焊短焊缝
  • C. 中幅板焊接顺序由四周向中心
  • D. 罐底与罐壁连接的角焊缝应先焊内侧环形角缝,再焊外侧环形角缝
标记 纠错
10.

关于塔器水压试验的说法错误的是( )。

  • A. 在塔器最高与最低点且便于观测的位置,各设置一块压力表
  • B. 压力表量程不低于1.5倍且不高于3倍试验压力
  • C. 试验压力以装设在设备最低处的压力表读数为准
  • D. 压力表的精度不低于1.6级
标记 纠错
11.

关于曳引式电梯安装的验收要求.说法正确的是( )。

  • A. 液压缓冲器柱塞铅垂度不应大于1%
  • B. 电梯出厂随机文件包括缓冲器等型式试验证书的复印件
  • C. 当距轿底在1.2m以下使用玻璃轿壁时,必须在距轿底面0.9~1m的高度安装扶手
  • D. 井道底坑地面能承受满载轿厢静载2倍的重力
标记 纠错
12.

建筑智能化系统验收时,卫星电视接收系统的设备进场验收,还应检查( )颁发的有效认证标识。( )。

  • A. 生产单位
  • B. 建设单位
  • C. 施工单位
  • D. 有资质的检测机构
标记 纠错
13.

某些部分的质量未达到规范要求,但经过修补后可以达到要求的质量标准的分项工程,可采取( )

  • A. 返工处理
  • B. 返修处理
  • C. 限制使用
  • D. 不做处理
标记 纠错
14.

工业安装单位(子单位)工程的质量验收应由( )负责组织。

  • A. 建设单位专业工程师
  • B. 建设单位项目技术负责人
  • C. 建设单位项目负责人
  • D. 监理工程师
标记 纠错
15.

热风炉寿命不应小于( )年,漏风率不应大于( )。

  • A. 20,2%
  • B. 20,3%
  • C. 25,2%
  • D. 25,3%
标记 纠错
16.

按建筑给水排水与供暖分部分项工程的划分,管道冲洗属于( )的分项工程。

  • A. 室内给水系统
  • B. 室内排水系统
  • C. 室内热水系统
  • D. 卫生器具
标记 纠错
17.

硬质或半硬质绝热制品的拼缝宽度,当作为保温层时,不应大于( )。

  • A. 5mm
  • B. 4mm
  • C. 3mm
  • D. 2mm
标记 纠错
18.

锅炉系统安装程序中,水压试验的紧后工序是( )。

  • A. 烘炉、煮炉
  • B. 集箱安装
  • C. 汽包安装
  • D. 炉墙砌筑、绝热层施工
标记 纠错
19.

工业安装工程的单位工程质量验收记录表签字人是( )。

  • A. 施工单位项目技术负责人
  • B. 设计单位项目负责人
  • C. 总监理工程师
  • D. 建设单位项目技术负责人
标记 纠错
20.

建筑安装单位工程质量验收时,对涉及安全、节能、环境保护的分部工程,应进行( )。

  • A. 检验资料的复查
  • B. 见证抽样
  • C. 抽样检测
  • D. 全面检测
标记 纠错
多选题 (共10题,共10分)
21.

降低成本的经济措施包括( )。

  • A. 将成本责任分解落实到各个岗位、落实到专人
  • B. 加强员工的技术教育和培训工作,提升员工的工作水平
  • C. 在施工过程中加强技术、质量检验力度
  • D. 严格材料进场验收和限额领料控制制度
  • E. 对引起成本变动的风险因素识别和分析,采取风险对策
标记 纠错
22.

工程竣工结算价款中,应扣除的款项包括( )。

  • A. 合同价款
  • B. 工程量变更增加的预算
  • C. 合同价款调整数额
  • D. 预付款
  • E. 质保金
标记 纠错
23.

下列环节中,设备采购合同中应履行的有()。

  • A. 合同订立
  • B. 到货检验
  • C. 缺失处理
  • D. 安全措施
  • E. 施工安装
标记 纠错
24.

联动试运行前,工程中间交接三查四定的内容不包括( )。

  • A. 查设计漏项
  • B. 查工程安全隐患
  • C. 定人员
  • D. 定时间
  • E. 定岗位职责
标记 纠错
25.

特种设备出厂时,应当随附的资料包括( )。

  • A. 设计文件
  • B. 产品质量合格证明
  • C. 安装使用维护保养说明
  • D. 监督检验证明
  • E. 制作厂资质证书
标记 纠错
26.

下列关于建筑管道安装说法中,正确的有( )。

  • A. 管道安装应遵循的配管原则有先主管后支管、先上部后下部、先里后外
  • B. 汽、水逆向流动的热水供暖管道安装时,坡度应为3‰,不得小于2‰
  • C. 高层和超高层建筑的重力流雨水管道系统采用镀锌焊接钢管
  • D. 排水通气管应高出屋面300,且大于最大积雪厚度
  • E. 通向室外的排水管,穿过墙壁或基础必须下翻时,应采用45°三通和45°弯头连接
标记 纠错
27.

内部协调管理的形式有( )。

  • A. 例行的管理协调会
  • B. 利用巡检深入班组随时交流与沟通
  • C. 建立协调调度室或设立调度员
  • D. 项目经理指令
  • E. 定期通报现场信息
标记 纠错
28.

在工程项目施工中,施工机具的选择要求有( )

  • A. 满足施工方案的需要
  • B. 适合工程的具体特点
  • C. 保证施工质量的要求
  • D. 小型设备超负荷运转
  • E. 兼顾市场拓展的需要
标记 纠错
29.

关于照明配电箱的安装技术要求.正确的是( )。

  • A. 照明配电箱的箱体及内部绝缘隔板应采用不燃材料制作
  • B. 中性线和保护接地线应在汇流排上连接
  • C. 暗装配电箱箱盖应露出墙面,便于开启
  • D. 同一电器器件接线端子上的导线连接不应多于2根
  • E. SPD的连接导线应平直、足够短,且不宜大于0.5m
标记 纠错
30.

降低项目施工成本的组织措施有( )。

  • A. 将成本责任分解到各岗位
  • B. 选择最佳施工方案
  • C. 确定合理的工作流程
  • D. 制定资金使用计划
  • E. 采取必要的风险对策
标记 纠错
问答题 (共4题,共4分)
31.

某电力工程公司项目部承接了一个光伏发电工程施工项目,光伏发电工程位于某工业园区12个仓库的屋面,工程的主要设备、材料有光伏板(1.5m×1m、18.5kg、30V、8A、255W),直流汇流箱,并网型光伏逆变器,交流配电柜。升压变压器(0.4/10kV),电缆,专用接插件等。

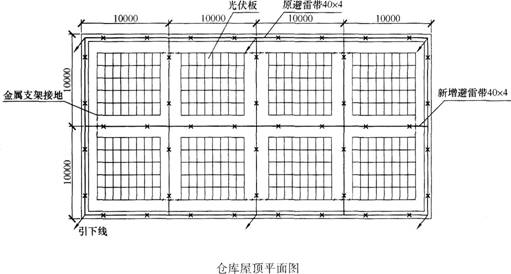

因光伏板安装在仓库屋面,仓库建筑的防雷类别应提高一个等级,建筑屋面需增加接闪带(避雷带)(见下图);光伏板用金属支架固定,并接地可靠,20块光伏板串联成一个光伏直流发电回路,用2芯电缆接到直流汇流箱。项目部依据规范和设计要求编制了光伏发电工程的施工技术方案,并在施工前进行了技术和安全交底。

在光伏发电工程的施工中发生了以下2个事件:

事件1:采购的镀锌扁钢进场后未经验收,立即搬运至仓库屋面,进行接闪带(避雷带)施工,被监理工程师叫停,后经检查验收达到合格要求,接闪带(避雷带)施工后,仓库建筑防雷类别满足光伏发电工程要求。

事件2:在光伏板安装互连后。用2芯电缆接到直流汇流箱时,某个作业人员没有按施工技术方案要求进行操作,造成触电事故,后经事故检查分析,项目部有技术和安全交底记录,并且交底的重点是光伏板接线时的防触电保护措施。

光伏发电工程竣工验收合格后,项目部及时整理施工记录等技术资料,将完整的工程竣工验收档案移交给项目建设单位。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷3

问题

1.写出本工程接闪带材料验收的合格要求。

2.本工程接闪带应如何进行电焊连接?施工后的仓库建筑为几类防雷建筑?

3.简述施工技术交底的要求。

4.光伏发电工程的竣工档案应如何进行移交?

标记 纠错
32.

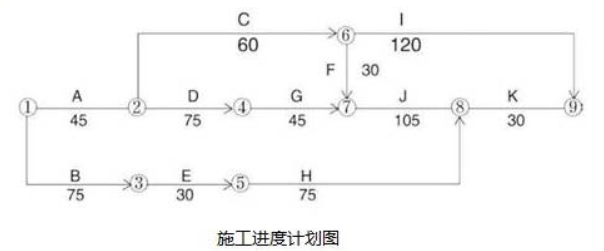

某机电工程公司通过招标承包了一台 660MW 火电机组安装工程,工程开工前,施工单位向监理工程师提交了工程安装主要施工进度计划(如下图所示,单位:d),满足合同工期的要求并获业主批准。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷3

在施工进度计划中,因为工作 E 和 G 需吊装载荷基本相同,所以租赁了同一台吊车安装,并计划定在第 76d 进场。

在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损,返回制造厂维修,工作B 中断 20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工程按合同工期完工。

对此施工单位提出了调整方案,即将工作 E 调整为工作 G 完成后开工。在吊车施工前,由施工单位组织编制了吊装专项施工方案,并经审核签字后组织了实施。

该工程安装完毕后,施工单位在组织汽轮机单机试运转中发现,在轴系对轮中心找正过程中,轴系联结时的复找存在一定的误差,导致设备运行噪音过大,经再次复找后满足了要求。

【问题】

1.在原计划中如果先工作 E 后工作 G 组织吊装,塔吊应安排在第几天投入使用可使其不闲置?说明理由。

2.工作 B 停工 20d 后,施工单位提出的计划调整方案是否可行?说明理由?

3.吊车专项施工方案在施工前应由哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪些基本参数?

4.汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?

标记 纠错
33.

某安装公司总承包一大型压气站的设备安装工程,工程的主压缩机为离心式6 级压缩机,由蒸汽轮机驱动。由于机体庞大,整机运输困难,安装公司采用散件运输、现场组装的施工模式。

安装公司向5 家(A、B、C、D、E)已通过资质审查的制造商发放了汽轮机-压缩机机组招标文件。招标文件要求这5 家制造商在4 月16 日12:00 前将投标文件密封递交到招标办公室。A 制造商以时间过紧为由,回函谢绝了投标;B、C 制造商均按时递交了投标文件;D 制造商的车辆中途抛锚,4 月16 日12:45 方抵达招标办公室,招标人员拒收D 制造商的投标文件;E 制造商在4 月15 日递交投标文件时,听到了C 制造商的投标人员在谈论标价,E制造商投标人员紧急请示了其总经理,在4 月16 日11:50 向招标办公室递交了标价修改文件。经过综合评审,最终E 制造商中标。

施工的过程中,监理对安装公司提交的管道图纸提出异议,认为管子存在热位移,膨胀方向有50mm,而滑动支架安装(图1)以及管道上的温度取源部件安装(图2)不符合规范,要求安装公司整改。

二建机电工程实务,模拟试卷,2025二建《机电实务》高分密训卷3

12 月28 日,机组安装完成,进入该工程项目的试运行阶段。安装公司在试运行阶段前期做了充分的技术、组织和物资三个方面的准备工作。建设单位要求安装公司组织并实施单体试运行和联动试运行,并要求由设计单位编制试运行方案。联动试运行前,安装公司建立了试运行组织,进行试运行方案和操作规程的交底,参加试运行人员熟知运行工艺和安全操作规程,工程及资源环境的其他条件均已满足要求,安装公司准备进行联动试运行时,被监理工程师制止,认为试运行方案、操作规程和试运行人员的管理出现问题,要求整改。

问题:

1.招标人员拒收D 制造商的投标文件是否正确?说明理由。E 制造商在4 月16 日11:50递交标价修改文件的做法是否违规?说明理由。

2. 监理提出安装图纸的异议是否合理?为什么?

3.建设单位的要求是否正确?并说明理由。

4.联动试运行为什么被监理工程师制止?

标记 纠错
34.

某公司总承包一中型工厂机电工程项目的施工。该项目划分为四个单位工程,除土建及设备安装中的主体工程自己施工外,其余工程分别分包给五个分包单位,并与之签订了包括劳务工管理在内的分包合同。施工过程中发生了下列事件:

事件1:A公司承包了全厂工业管道的现场焊接及组对任务。由于管道壁厚、量大,质量要求严格,A公司依据焊接工艺评定制定了焊接工艺指导书,并要求在焊接过程中严格执行。

事件2:B公司分包了全厂机电设备安装工程(主体工程除外)。施工中由于建设单位提供的部分设备延期交付一个月,造成人员设备闲置,工期拖后,又由于一电气室土建施工失误,电气盘柜无法就位,经监理单位、建设单位、总包单位确定补救方案并委托设计单位出了设计变更单,交由B公司处理,增加了5万元费用(人工、材料、机械)。工程后期,建设单位要求按期投产,把延误的工期抢回来,B公司增加人力和机具,终于按合同规定工期完成。

总分包单位及时进行工程文件和工程档案的组卷,并交付建设单位。

问题

1.事件1中,焊接工艺评定标准的选用有哪些?

2.总承包对分包方及分包工程的施工,应从哪些方面进行全过程的管理?

3.按索赔发生的原因分析,B公司可提出哪些类型的索赔?

4.本工程档案中的工程文件和工程档案应如何组卷?

标记 纠错
