(2017年真题)某施工合同含甲、乙 2 个子项工程,估算工程量分别为 6000m3和 8000m3,合同工期为12 个月,商定合同价甲项为 200 元/m3,乙项为 300 元/m3。合同约定:
(1)开发前发包人向承包人支付合同价 20%的预付款,在最后 2 个月平均扣回。
(2)发包人在承包人每个月的工程款中,按 5%的比例扣留质量保证金;
(3)根据市场情况,价格调整系数平均按 1.1 计算;
(4)工程师签发付款最低金额为 45 万元。

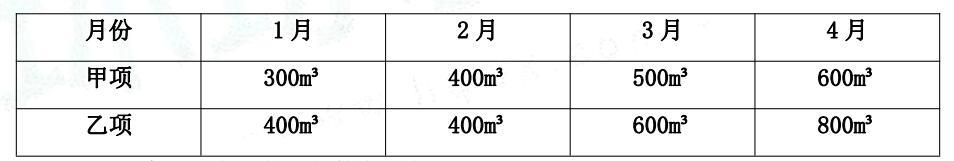

承包人 1~4 月份实际完成并经工程师签证确认的工程量分别为:
工程师 3 月份实际签发的凭证付款金额为( )元
一月:工程量价款为 300×200+400×300=180000 元;应签证的工程款为 180000×1.1×
(1-5%)=188100 元;由于合同规定监理工程师签发的最低金额为 45 万,故本月监理工程师不予签发付款凭证。
二月:工程量价款为 400×200+400×300=200000 元,应签证的工程款为 200000×1.1×
(1-5%)+188100=397100 元。由于合同规定监理工程师签发的最低金额为 45 万,故本月监理工程师不予签发付款凭证。
三月:工程量价款为 500×200+600×300=280000 元;应签证的工程款为 280000×1.1×(1-5%)+397100=689700 元。
风险估计是估计风险发生的可能性及其对项目的影响。风险估计的方法主要包括()
下列关于社会评价主要方法的说法,正确的有()
按照国家发展改革委《企业投资项目评估报告编写大纲》的要求,下列评估内容属于节能方案评估的是()
按照国家发展改革委《企业投资项目评估报告编写大纲》的要求,下列评估内容中,属于资源开发及综合利用评估内容的有()
根据《项目申请报告通用文本》,对于涉及国家经济安全的重大项目,应进行经济安全影响分析。下列关于国家经济安全及其影响分析的说法,正确的有()
土地影子价格由土地机会成本和新增资源消耗两部分构成。下列费用中,具有土地机会成本性质的有()
进行项目经济费用效益分析,确定影子价格时需要考虑项目投入物和产出物对社会经济的影响。项目投入物对社会经济的影响可能有()
在经济费用效益分析中,项目的经济效益可分为直接效益和间接效益。下列各种效益,属于项目直接效益的有()
下列关于企业财务状况指标的说法,正确的有()
下列关于项目偿债能力分析和财务生存能力分析的说法,正确的有()
