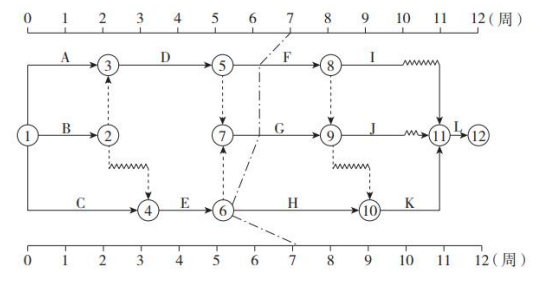

当前位置:首页建筑工程二级建造师二建建设工程施工管理->某工程时标网络计划实施至第7周末检查绘制的实际进度前锋线如下

某工程时标网络计划实施至第 7 周末检查绘制的实际进度前锋线如下图所示,前锋线上各项工作实际进度及其影响程度正确的有()。

二建建设工程施工管理,内部冲刺,第三章 施工进度管理,第4节 施工进度控制

  • A.工作 F 拖延 1 周,影响工作 I1 周
  • B.工作 F 拖延 1 周,影响总工期 1 周
  • C.工作 G 正常,不影响后续工作及总工期
  • D.工作 H 拖延 2 周,影响工作 K2 周
  • E.工作 H 拖延 2 周,影响总工期 2 周
答案: A、D、E
本题解析:

第 7 周末检查时,工作 F 拖延 1 周,工作 F 总时差为 1 周,自由时差为 0,不影响总工期,影响后续工作 I、后续工作 J1 周,A 选项正确,B 选项错误。第 7 周末检查时,工作 G 拖延 1 周,工作 G 总时差为 1 周,自由时差为 0,不影响总工期,影响后续工作 J、工作 K1 周,C 选项错误。第 7 周末检查时,工作 H 拖延 2 周,工作 H 总时差、自由时差均为0,影响后续工作 K2 周、影响总工期 2 周,DE 选项正确。
