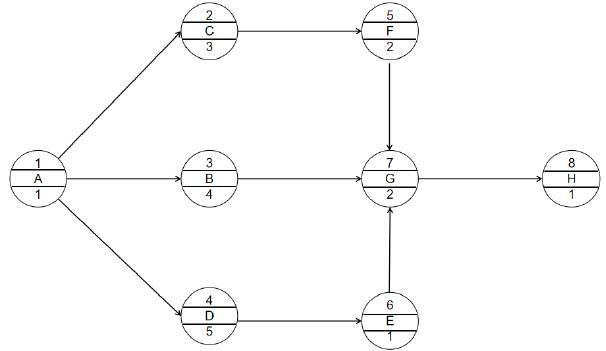

当前位置:首页建筑工程二级建造师二建建设工程施工管理->某工程单代号网络计划见下图(时间单位:天),下列说法正确的是

某工程单代号网络计划见下图(时间单位:天),下列说法正确的是( )。

二建建设工程施工管理,内部冲刺,第三章 施工进度管理,第3节 工程网络计划技术

  • A.总工期为9天
  • B.工作F的总时差是1天
  • C.工作B的最迟完成为第8天
  • D.关键线路只有一条
  • E.工作D的自由时差是0天
答案: B、D、E
本题解析:

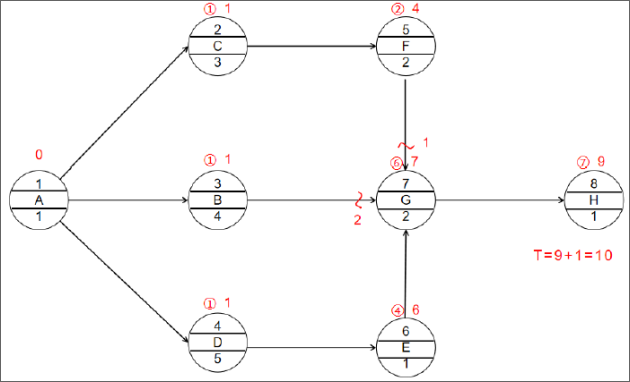

本题中,选项A错误,关键线路为①→④→⑥→⑦→⑧,工期为10天。选项C错误,工作B的总时差为2天,工作B的最早完成时间为1+4=5天,工作B的最迟完成时间=最早开始时间+总时差=5+2=7天。
