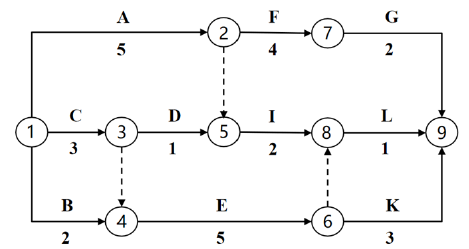

当前位置:首页建筑工程二级建造师二建建设工程施工管理->某工程施工进度计划如图所示,下列说法中,正确的有( )。

某工程施工进度计划如图所示,下列说法中,正确的有( )。

二建建设工程施工管理,内部冲刺,第三章 施工进度管理,第3节 工程网络计划技术

  • A.工作L的紧前工作仅有工作I
  • B.工作B的紧后工作仅有工作E
  • C.工作I的紧后工作有工作L和工作K
  • D.工作C的紧后工作有工作D和工作
  • E.工作F的紧前工作有工作A和工作D
答案: B、D
本题解析:

选项A错误,工作L的紧前工作有工作I和工作E;选项C错误,工作I的紧后工作仅有工作L;

选项E错误,工作F的紧前工作仅有工作A。
