当前位置:首页建筑工程二级建造师二建建设工程施工管理->某双代号网络计划如下图,绘图的错误有( )。

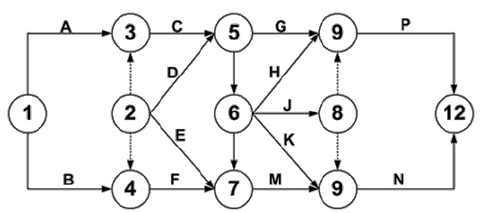

某双代号网络计划如下图,绘图的错误有( )。

二建建设工程施工管理,内部冲刺,第三章 施工进度管理,第3节 工程网络计划技术

  • A.有多个起点节点
  • B.有多个终点节点
  • C.存在循环回路
  • D.有多余虚工作
  • E.节点编号有误
答案: A、D、E
本题解析:

①②两个起点节点;两个⑨号节点;虚工作②→③、②→④均多余。
