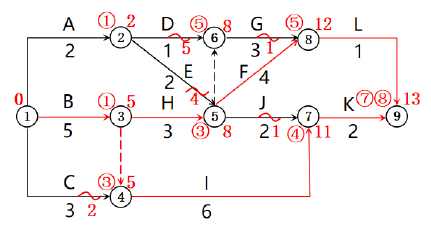

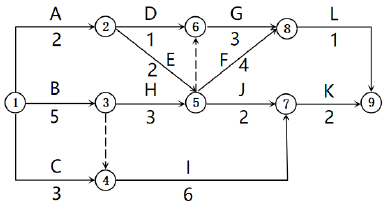

当前位置:首页建筑工程二级建造师二建建设工程施工管理->双代号网络计划见下图(时间单位:天),其关键路线有( )条。

双代号网络计划见下图(时间单位:天),其关键路线有( )条。

二建建设工程施工管理,内部冲刺,第三章 施工进度管理,第3节 工程网络计划技术

  • A.4
  • B.3
  • C.2
  • D.1
答案: C
本题解析:

本题中,关键线路有两条,分别为:

①→③→⑤→⑧→⑨,①→③→④→⑦→⑨。
