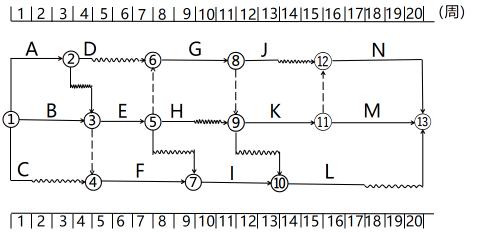

当前位置:首页建筑工程二级建造师二建建设工程施工管理->某工程双代号时标网络计划如下图所示,则工作A的自由时差和总时

某工程双代号时标网络计划如下图所示,则工作A的自由时差和总时差( )。

二建建设工程施工管理,内部冲刺,第三章 施工进度管理,第3节 工程网络计划技术

  • A.分别为1周和1周
  • B.分别为1周和3周
  • C.分别为0周和3周
  • D.分别为0周和1周
答案: D
本题解析:

由图可直接看出工作A的自由时差为0周;工作A的总时差看所在线路A→E→G→K→M或A→E→G→K→N,则A的总时差为1周。
