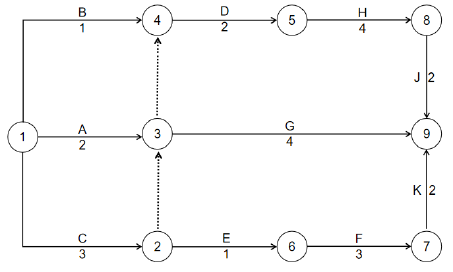

当前位置:首页建筑工程二级建造师二建建设工程施工管理->某双代号网络计划图见下图(时间单位:天),则工作G的最迟开始

某双代号网络计划图见下图(时间单位:天),则工作G的最迟开始时间是第( )天。

二建建设工程施工管理,内部冲刺,第三章 施工进度管理,第3节 工程网络计划技术

  • A.11
  • B.7
  • C.4
  • D.2
答案: B
本题解析:

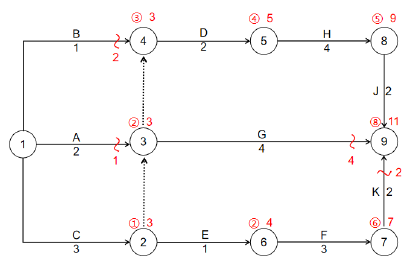

本题中,工作G的总时差为4天,工作G的最早开始时间为第3天,工作G的最迟开始时间=最早开始时间+总时差=3+4=7天。
