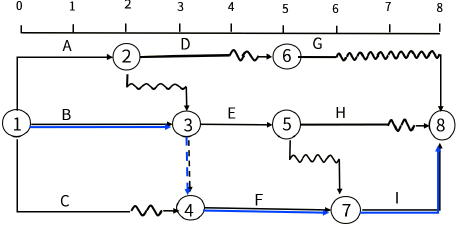

当前位置:首页建筑工程二级建造师二建建设工程施工管理->某工程双代号时标网络计划如下图(时间单位:天),工作A的总时

某工程双代号时标网络计划如下图(时间单位:天),工作A的总时差和最迟完成时间分别为( )天。

二建建设工程施工管理,内部冲刺,第三章 施工进度管理,第3节 工程网络计划技术

  • A.0、3
  • B.1、3
  • C.2、3
  • D.3、0
答案: B
本题解析:

本题考查的是双代号时标网络计划。工作A的总时差为通过工作A的所有线路中波形线最短的线路上波形线的长度,波形线最短的线路为A→F→I,波形线长度为1天,故工作A的总时差为1天,最迟完成时间=总时差+最早完成时间=1+2=3天。
