当前位置:首页建筑工程二级建造师二建建设工程施工管理->某工程单代号网络图如图3—21所示,正确的是( )。

某工程单代号网络图如图3—21所示,正确的是( )。

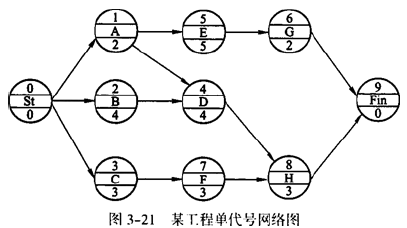

二建建设工程施工管理,内部冲刺,第三章 施工进度管理,第3节 工程网络计划技术

  • A.工作D的ES为2
  • B.工作G的FF为2
  • C.工作H的FF为1
  • D.工作F的FF为1
答案: B
本题解析:

工作D的最早开始时间为4,工作H的自由时差为0,F的自由时差为2。
