A安装公司承包某制药厂的机电工程施工,厂房土建及配套工程由B建筑公司承建,已完工。主机设备、电气设备和控制设备由建设单位采购,采购到施工现场需60d。其他设备、材料由A安装公司采购。
A安装公司项目部进场后,依据该制药厂设备的合同、设计、安装工艺要求,编制了制药厂机电工程安装工作内容、逻辑关系及工作持续时间表(表9.2-1)。

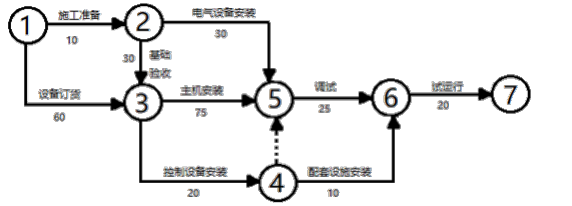

表9.2-1 制药厂机电工程安装工作内容、逻辑关系及工作持续时间表
混凝土基础检查验收时,B建筑公司提供了设备基础强度合格证明文件,混凝土强度符合设计要求,但设备基础位置、标高、几何尺寸与设计图要求存在允许偏差,基础外观质量验收不合格,监理工程师要求B建筑公司返工,整改后混凝土基础验收合格,但使基础验收的工作时间用了50d。
主机设备和控制设备在运输中,因受到台风影响,使该主机设备和控制设备到达施工现场比进度计划晚了10d。但建设单位仍要求工程按原计划工期完工,项目部增加施工人员,在关键工作上进行赶工,调整进度计划,使制药厂机电工程仍按合同工期完成。
问题:
1.应如何对设备的基础位置、标高、几何尺寸进行检查测量?检查测量的主要内容有哪些?
2.设备基础外观质量验收时,应检查哪些内容?
3.基础验收工作增加到50d会不会影响总工期?说明理由。
4.主机设备及控制设备晚到10d是否影响总工期?说明理由。
5.工程按合同工期完成,安装公司应在哪几个工作上进行赶工?总工期需多少天?
1.应按照规范允许偏差对设备基础位置、标高和几何尺寸进行复检。检查基础坐标、中心线位置时,应沿纵、横两个方向测量,并取其中的最大值。检查测量的主要内容包括:基础的坐标位置,不同平面标高,平面外形尺寸,平面水平度,基础立面的铅垂度,预留孔洞的中心位置、深度和孔壁铅垂度,预埋板或其他预埋件的位置、标高等。
2.设备基础外观质量验收时,应检查的内容:基础表面和预留孔应清除干净,基础外表面应无裂纹、空洞、掉角、露筋;预留孔洞内无露筋、凹凸等缺陷;基础表面应平整,中心标板和基准点埋设牢固、标记清晰、编号准确。
3.基础验收工作增加到了50d,比计划时间多了20d,不会影响总工期,因为基础验收在非关键线路上,有20d时差。
4.主机设备晚到10d,要影响总工期,因为该工作在关键线路上。控制设备晚到10d,不会影响总工期,因为该工作在非关键线路上,有时差55d。
5.安装公司使工期按合同约定完成,应在主机安装、调试和试运行工作上赶工10d。总工期为180d。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
下列关于联合体投标的说法,错误的是 ( )
根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》。关于解决工程价款结算争议的说法,正确的是( )。
预算定额是编制概算定额的基础,是以()为对象编制的定额。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2020年真题)施工作业人员张某在作业过程中,发现吊装预制构件未绑扎牢固而失衡摆动,即将脱落直接危及人身安全,随即停止作业并迅速躲避。该情形属于张某行使( )。
(2020年真题)根据《消防法》。关于施工企业的消防安全职责的说法,正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
