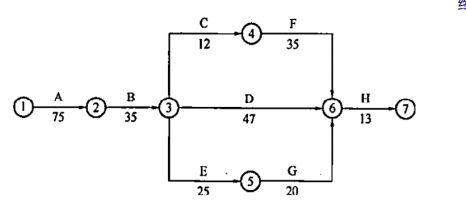

某单项工程,按下图所示进度计划网络图组织施工。
在第 75 天进行的进度检查时发现:工作 A 已全部完成,工作 B 刚刚开工。建设单位要求施工单位必须采取赶工措施,保证总工期。项目部向建设单位上报了进度计划调整方案,其中调整步骤是分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案。建设单位认为内容不全,要求认真分析补充内容后再上报。本工程原计划各工作相关参数见表 8.2-1。
项目部向施工企业主管部门上报了项目阶段进度报告,其内容主要包括:进度执行情况的综合描述,实际施工进度,资源供应进度。遭到施工企业主管部门的批评,认为内容不完整,要求补充后上报。
【问题】
(1)针对进度检查发现的问题,应如何调整原计划,并列出详细调整过程;试计算经调整后,所需投入的赶工费用。
(2)重新绘制调整后的进度计划网络图,并列出关键线路(以工作表示)。
(3)还应补充调整施工进度计划步骤的哪些内容?
(4)项目进度报告还应补充哪些内容?
(1)A 拖后 15d,此时的关键线路:B→D→H:
①其中工作 B 赶工费率最低,故先对工作 B 持续时间进行压缩。
工作 B 压缩 5d,因此增加费用为:5×200=1000 元;
总工期为:185-5=180d;
关键线路:B→D→H。
②剩余关键工作中,工作 D 赶工费率最低,故应对工作 D 持续时间进行压缩。
工作 D 压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。
故工作 D 只能压缩 5d,因此增加费用为:5×300=1500 元;
总工期为:180-5=175d;
关键线路:B→D→H 和 B→C→F→H 两条。
③剩余关键工作中,存在三种压缩方式:同时压缩工作 C、工作 D;同时压缩工作 F、工作 D;压缩工作 H。
同时压缩工作 C 和工作 D 的赶工费率最低,故应对工作 C 和工作 D 同时进行压缩。
工作 C 最大可压缩天数为 3d,故本次调整只能压缩 3d,因此增加费用为:3×100+3×300=1200元;
总工期为:175-3=172d;
关键线路:B→D→H 和 B→C→F→H 两条。
④剩下压缩方式中,压缩工作 H 赶工费率最低,故应对工作 H 进行压缩。
工作 H 压缩 2d,因此增加费用为:2×420=840 元;
总工期为:172-2=170d。
⑤通过以上工期调整,工作仍能按原计划的 170d 完成。
(2)所需投入的赶工费为:1000+1500+1200+840=4540 元。
2)调整后的进度计划网络图如图所示。
其关键线路为:A→B→D→H 和 A→B→C→F→H。
3)还应补充:对调整方案进行评价和决策、调整;确定调整后付诸实施的新施工进度计划。
4)还应补充:
工程变更、价格调整、索赔及工程款收支情况;进度偏差状况及导致偏差的原因分析;解决问题的措施;计划调整意见。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
混凝土拌合物的和易性包括( )。
根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。
根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。
建筑物的体系主要有()。
