某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼,学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。其中,科研中心工程为现浇钢筋混凝土框架结构。地上十层,地下二层。
在施工过程中,发生了下列事件:
事件一:施工单位进场后,针对工程进度计划的不同编制对象,施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。
事件二:首层水平杆搭设后,施工项目负责人组织有关人员对现场脚手架再次进行检查验收,检查结果合格。
事件三:主体结构验收后,项目监理机构批准的施工进度计划如图所示(时间单位:周)。各工作均按匀速施工。
施工到第4周末时进行进度检查:A工作已经完成。B工作施工时,遇到罕见特大暴雨,造成施工单位的施工机械损坏,损失1万元,实际只完成估算工程量的25%。C工作为检验检测配合工作,只完成了估算工程量的20%。施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置。
【问题】
1.事件一中,简述单位工程进度计划一般包括哪些内容
2.事件二中,是否应对脚手架进行检查验收还有哪些阶段应对脚手架进行检查验收。
3.根据第4周末的检查结果,绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度及其对工期的影响,并说明理由。
4.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间为什么
5.施工单位是否可以就事件B、D提出费用索赔为什么
1.单位工程进度计划包括:(1)工程设计情况:拟建工程的建筑面积、层数、层高、总高、总宽、总长、平面形状和平面组合情况,基础、结构类型,室内外装修情况等。
(2)单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。
2.(1)首层水平杆搭设后应该对脚手架再次进行检查验收。
(2)需对脚手架检查和验收的情况还有:
① 基础完工后及脚手架搭设前;
②作业脚手架每搭设一个楼层高度;
③ 悬挑脚手架悬挑结构搭设固定后;
④搭设支撑脚手架,高度每2~4步或不大于6m。

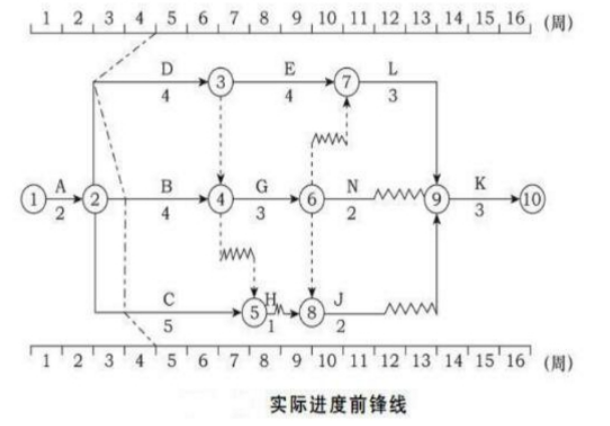

3.(1)实际进度前锋线如下:
(2)工作B拖后1周,因工作B总时差为1周,所以不影响总工期。
工作C拖后1周,因工作C总时差为3周,所以不影响总工期。
工作D拖后2周,因工作D在关键线路上,总时差为0,所以影响总工期2周。
4.项目监理机构应批准工程延期2周。
理由:(1)施工中发现地下文物造成D工作拖延,属于建设单位应承担的风险。 因工作D在关键线路上,总时差为0,所以影响总工期2周。
(2)遇到罕见特大暴雨,属于不可抗力,因为B工作在非关键线路上,总时差为1周,延误1周没有超过总时差,不影响总工期。
(3)检验检测配合工作,属于建设单位应承担的风险。因为C工作在非关键线路上,总时差为3周,延误1周没有超过总时差,不影响总工期。
5.事件B不能索赔费用。
理由:罕见特大暴雨属于不可抗力,施工单位施工机械损坏由施工单位自己承担。
事件D可以索赔费用。
理由:施工中发现地下文物属于建设单位应承担的风险,施工单位可以就设备闲置向建设单位索赔费用。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
混凝土拌合物的和易性包括( )。
根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。
根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。
建筑物的体系主要有()。
