某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上11层,建筑檐高48m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定电梯安装工程由建设单位指定分包。
施工过程中,发生了如下事件:
事件1:工程开工之前,项目部按安排施工程序的同时,首先安排其相应的准备工作等原则编制了施工进度计划。

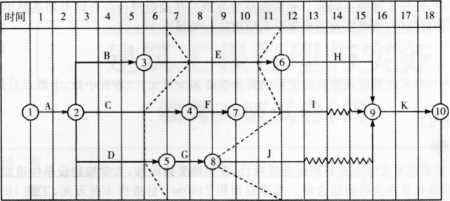

事件2:针对某分部工程,施工单位编制进度计划时标网络图,并在第6个月月底和第11个月月底对实际进度进行检查,绘制进度计划前锋线如下图(单位:月)。
事件3:办公楼电梯安装工程早于装饰装修工程施工完成,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。
【问题】
1.事件一中,请简述施工进度计划编制过程中的基本原则还有哪些?
2.事件二中,请简述网络计划的应用程序包括哪些阶段?
3.事件二中时标网络图进度前锋线,分析6月、11月月底各项被检查工作的实际进度情况。
4.写出事件三中的错误之处,并分别给出正确做法。
1.施工进度计划编制过程中的基本原则还有:
(1)首先进行全场性工程的施工,然后按照工程排队的顺序,逐个进行单位工程的施工。
(2)三通工程应先场外后场内,由远而近,先主干后分支,排水工程要先下游后上游。
(3)先地下后地上和先深后浅的原则。
(4)主体结构施工在前,装饰工程施工在后,随着建筑产品生产工厂化程度的提高,它们之间的先后时间间隔的长短也将发生变化。
(5)既要考虑施工组织要求的空间顺序,又要考虑施工工艺要求的工种顺序,必须在满足施工工艺要求的条件下,尽可能地利用工作面,使相邻两个工种在时间上合理且最大限度地搭接起来。
2.网络计划的应用程序包括:(1)准备阶段;(2)绘制网络图阶段;(3)计算参数阶段;(4)编制可行网络计划阶段;(5)确定正式网络计划阶段;(6)网络计划的实施与控制阶段;(7)收尾阶段。
3.根据时标网络图上进度前锋线,可知:
(1)6月月底检查结果:工作E进度超前一个月,工作C进度滞后一个月、工作D进度滞后一个月。
(2)11月月底检查结果:工作E进度滞后一个月,工作I进度与原计划一致,工作J进度滞后三个月。
4.事件三中错误之处及其正确做法如下:
(1)错误之处:电梯工程验收总承包单位未参加。正确做法:电梯工程验收总承包单位应派人参加。
(2)错误之处:验收后电梯安装单位将电梯工程有关资料移交给建设单位。正确做法:应将电梯工程有关资料移交给总承包单位。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
混凝土拌合物的和易性包括( )。
根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。
根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。
建筑物的体系主要有()。
