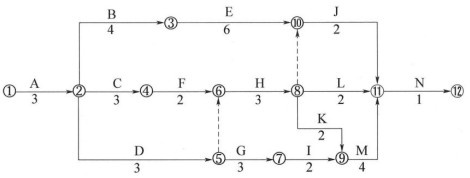

某办公楼工程,建筑面积 18500 ㎡,现浇钢筋混凝土框架结构,筏板基础。该工程位于 市中心,场地狭窄,开挖土方需外运至指定地点。建设单位通过公开招标方式选定了施工总 承包单位和监理单位,并按规定签订了施工总承包合同和监理合同。施工总承包单位进场后 按合同要求提交了施工总进度计划如图所示(时间单位:月),并经监理工程师审查和确认。
合同履行过程中,发生了下列事件:
事件一:施工总承包单位依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。
事件二:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见基础上,施工总承包单位项目经理组织施工单位质量部门责任人、总监理工程师进行了分部工程验收。
事件三:当施工进行到第五个月时,因建设单位要求设计变更导致 B 延期 2 个月,造成施工总承包单位施工机械停工损失费 13000 元和施工机械操作人员窝工费 2000 元。施工总
承包单位提出了一项工期索赔和两项费用索赔。
问题 1:施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(以节点编号表示)。
问题 2:事件一中,施工总承包单位选择土方施工机械的依据还应有哪些?
问题 3:根据《建筑工程施工质量验收统一标准》GB 50300—2013,事件二中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。本工程的地基基础验收还应包括哪些人员?
问题 4:事件三中,施工总承包单位的三项索赔是否成立?分别说明理由。
问题 1:
(1)工期:3+3+2+3+2+4+1=18 个月。
(2)关键线路:①→②→④→⑥→⑧→⑨→11→12。
问题 2:
(1)开挖深度;(2)地质;(3)地下水情况;(4)土方量;(5)运距;(6)工期要求。
问题 3:
(1)项目经理组织基础工程验收:不妥当。
理由:基础工程属于分部工程,应由总监理工程师组织验收。
(2)地基基础验收人员还应包括:
①勘察单位项目负责人;②设计单位项目负责人;③施工单位技术部门责任人;④施工单位项目技术负责人。
问题 4:
(1)工期 2 个月:索赔不成立。
理由:设计变更应是建设单位应承担的责任事件,但 B 工作为非关键工作,其总时差为 2 个月,延期 2 个月未超出其总时差,不影响工期。
(2)施工机械停工损失费 13000 元:索赔成立。
理由:设计变更是建设单位应承担的责任事件。
(3)施工机械操作人员窝工费 2000 元:索赔不成立。
理由:施工机械停工损失费已经包含了操作人员的窝工费,不能重复计算。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
混凝土拌合物的和易性包括( )。
根据现行《建筑安装工程费用项目组成》(建标【2013】44号),职工的劳动保险费应计入( )。
根据《建筑安装工程费用项目组成》(建标【2013】44号文),建筑安装工程生产工人的高温作业临时津贴应计入( )。
某医院病房楼,当设计无要求时,室内疏散楼梯净宽度最小值是()。
根据民用建筑的规模大小分类,下列建筑物中,属于大型性建筑的是()。
建筑物的体系主要有()。
