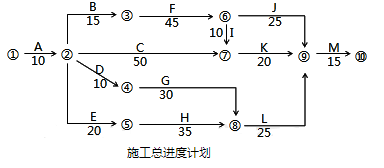

某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》(GF-2017-0201)签订了合同,经总监理工程师批准的施工总进度计划如下图所示(时间单位:天),各项工作均按最早开始时间安排且匀速施工。
施工过程中发生如下事件:
事件1:合同约定开工日期前10天,施工单位向项目监理机构递交了书面申请,请求将开工日期推迟5天。理由是,有资质检验机构对已安装的施工起重机械进行的安全验收时,要求更换起重机械的主要支撑部件。
事件2:由于施工单位人员及材料组织不到位,工程开工后第33天上班时工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见下表。
事件3:施工总进度计划调整后,工作L按期开工。施工合同约定,工作L需安装设备由建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机械费用损失8万元。L工作拖延9天。施工单位向项目监理机构提出了费用补偿和工期延期申请。
【问题】
1.事件1中,项目监理机构是否应批准工程推迟开工?说明理由。
2.指出原施工总进度计划的关键线路和总工期。
3.事件2中,为使赶工费最少,施工单位应如何调整施工总进度计划(写出分析与调整过程)?赶工费总计多少万元?
4.请简述进度计划调整的相关方法?
5.事件3中,项目监理机构是否应批准费用补偿和工期延期?分别说明理由。
1.事件1中,项目监理机构不应批准工程推迟开工。理由:施工单位原因造成开工日期推迟。
2.原施工总进度计划中:
关键线路:①→②→③→⑥→⑦→⑨→⑩(或A→B→F→I→K→M);总工期:115天。
3.事件2中:
(1)计划调整过程:
①关键线路上的工作F拖后32-15-10=7天,影响总工期7天,故总工期需压缩7天;
②关键线路上的关键工作F、I、K、M作为可压缩对象,由于工作K的赶工费率1.0万元/天为最小,故选择工作K压缩。
③经分析,工作K应压缩5天,赶工费为1.0×5=5(万元)。
④工作K压缩5天后,工作J变为关键工作。此时,可压缩的方案为:工作F、工作I+J、工作J+K、工作M。由于工作F的赶工费率1.2万元/天为最小,故选择工作F压缩2天。赶工费为1.2×2=2.4(万元)。
(2)赶工费总计:5+2.4=7.4(万元)。
4.进度计划调整的方法:关键工作的调整、非关键工作的调整、改变某些工作间的逻辑关系、剩余工作重新编制进度计划、资源调整。
5.事件3中,项目监理机构:
(1)批准费用补偿8万元。理由:吊装机械台班费损失是由建设单位造成的,属于建设单位应承担的责任;
(2)不批准工期延期。理由:工作L拖延9天未超过其总时差10天,不影响总工期。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
关于施工图预算和施工预算的说法,错误的是( )。
关于施工成本控制的说法,正确的是( )。
关于建设工程管理内涵的说法,正确的是( )。
根据《建设工程安全生产管理条例》,施工单位应当组织专家进行论证、审查的专项施工方案有( )。
混凝土拌合物的和易性包括( )。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
