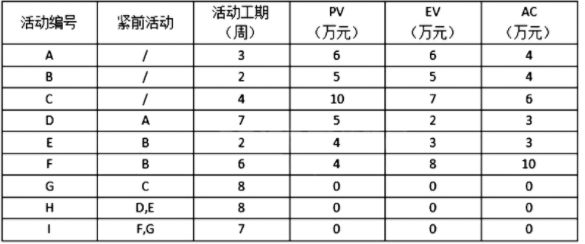

某项目共有9个活动(A-I),总预算BAC为102万元。该项目活动关系、工期和截止到第4周周末的相关项目数据如下表所示:

中级系统集成项目管理工程师,章节练习,中级系统集成项目管理工程师案例分析

【问题1】(7分)

结合案例:

(1)请绘制项目的双代号网络图。

(2)请确定项目的关键路径及工期。

【问题2】(4分)

请计算活动E的自由浮动时间和总浮动时间。

【问题3】(6分)

请判断项目在第4周周末时的进度与成本绩效,并说明原因。

【问题4】(2分)

项目经理认为目前项目出现进度的问题是暂时情况,后期项目会重新回到正轨,请帮助项目经理重新估算项目的总成本。

答案:
本题解析:

【问题1】(7分)

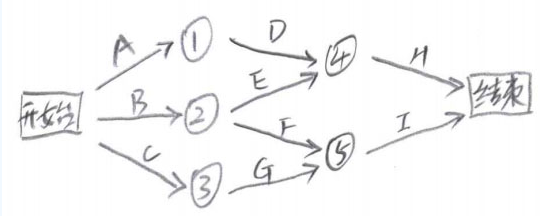

(1)

中级系统集成项目管理工程师,章节练习,中级系统集成项目管理工程师案例分析

(5分)

(2)关键路径为 CGI (1分);工期为19 周 (1分)

【问题 2】(4分)

活动 E 的自由浮动时间 =10-4=6 周 (2分)

活动 E 的总浮动时间=9-2=7 周 (2分)

【问题 3】(6分)

第4周周末:

PV=34,EV=31,AC=30;

CV=EV-AC=31-30=1 万元; (2分)

SV=EV-PV=31-34=-3 万元; (2分)

所以目前进度滞后、成本节约。 (2分)

【问题 4】(2分)

后期项目会重新回到正轨,按非典型偏差计算。

BAC=102 万

ETC=BAC-EV=102-31=71 万元

EAC=AC+ETC=30+71=101 万元 (2分)

重新估算后的项目总成本为 101 万元

更新时间:2022-10-02 06:23
纠错

你可能感兴趣的试题

单选题

高级系统分析师,专项练习,软件水平考试《高级系统分析师》押题

  • A.V(S2)和P(S4)
  • B.P(S2)和V(S4)
  • C.P(S2)和P(S4)
  • D.V(S2)和V(S4)
查看答案
单选题

高级系统分析师,专项练习,软件水平考试《高级系统分析师》押题

  • A.V(S1)P(S2)和V(S3)
  • B.P(S1)V(S2)和V(S3)
  • C.V(S1)V(S2)和V(S3)
  • D.P(S1)P(S2)和V(S3)
查看答案
单选题

高级系统分析师,专项练习,软件水平考试《高级系统分析师》押题

  • A.P(S4)和V(S4)V(S5)
  • B.V(S5)和P(S4)P(S5)
  • C.V(S3)和V(S4)V(S5)
  • D.P(S3)和P(S4)V(P5)
查看答案
单选题

高级系统分析师,专项练习,软件水平考试《高级系统分析师》押题

  • A.P(S3)和V(S4)V(S5)
  • B.V(S3)和P(S4)P(S5)
  • C.P(S3)和P(S4)P(S5)
  • D.V(S3)和V(S4)V(S5)
查看答案
单选题

高级系统分析师,专项练习,软件水平考试《高级系统分析师》押题

  • A.P(S2)和P(S4)
  • B.P(S2)和V(S4)
  • C.V(S2)和P(S4)
  • D.V(S2)和V(S4)
查看答案
单选题

高级系统分析师,专项练习,软件水平考试《高级系统分析师》押题

  • A.V(S1)、P(S1)和V(S2)V(S3)
  • B.P(S1)、V (S1)和V(S2)V(S3)
  • C.V(S1)、V(S2)和P(S1)V(S3)
  • D.P(S1)、V(S2)和V(S1)V(S3)
查看答案
单选题

高级系统分析师,专项练习,软件水平考试《高级系统分析师》押题

  • A.序列图
  • B.状态图
  • C.通信图
  • D.活动图
查看答案
单选题

高级系统分析师,专项练习,软件水平考试《高级系统分析师》押题

  • A.合并分叉
  • B.分支
  • C.合并汇合
  • D.流
查看答案
单选题

高级系统分析师,专项练习,软件水平考试《高级系统分析师》押题

  • A.产甲2套,乙3套
  • B.生产甲1套,乙4套
  • C.生产甲3套,乙4套
  • D.生产甲4套,乙2套
查看答案
单选题

高级系统分析师,专项练习,软件水平考试《高级系统分析师》押题

  • A.见图A
  • B.见图B
  • C.见图C
  • D.见图D
查看答案
