当前位置:首页 → 计算机类 → 软件水平考试 → 中级系统集成项目管理工程师->阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】
某公司拟建设一个门户平台,根据工作内容,该平台项目分为需求调研、系统实施、系统测试、数据准备(培训)、上线试运行、验收六个子任务,各子任务预算和三点估算工期如下表所示:

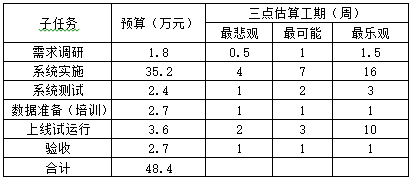

子任务预算和估算工期表
到第6周周末时,对项目进行了检查,发现需求调研已经结束,共计花费1.8万元,系统实施的工作完成了一半,已花费17万元。
[问题1][简答题]
(1)请采用三点估算法估算各个子任务的工期;
(2)请分别计算系统实施和系统测试两个任务的标准差。
[问题2][简答题]
该项目开发过程中采用瀑布模型,请评估项目到第六周周末时的执行绩效。
[问题3][简答题]
如果项目从第7周开始不会再发生类似的偏差,请计算此项目的完工估算EAC和完工偏差VAC。
[问题4][简答题]
为了提升项目的执行绩效,项目组成员提出采取并行施工的方法加快进度,请指出采取该方式的缺点。
[问题1](1)需求调研=(0.5+1.5+4*1)/6=1
系统实施=(4+16+4*7)/6=8
系统测试=(1+3+4*2)/6=2
数据准备=(1+1+4*1)/6=1
上线试运行=(2+10+4*3)/6=4
验收=(1+1+4*1)/6=1
(2)系统实施标准差=(16-4)/6=2
系统测试标准差=(3-1)/6=0.33
[问题2]PV=1.8+35.2*5/8=23.8
EV=1.8+35.2*50%=19.4
AC=1.8+17=18.8
SV=EV-PV=19.4-23.8=-4.4,进度落后
CV=EV-AC=19.4-18.8=0.6,成本节余
[问题3]非典型偏差:BAC=48.4,EAC=BAC-CV=48.4-0.6=47.8
VAC=BAC-EAC=48.4-47.8=0.6
[问题4]并行施工可能造成返工和风险增加。
