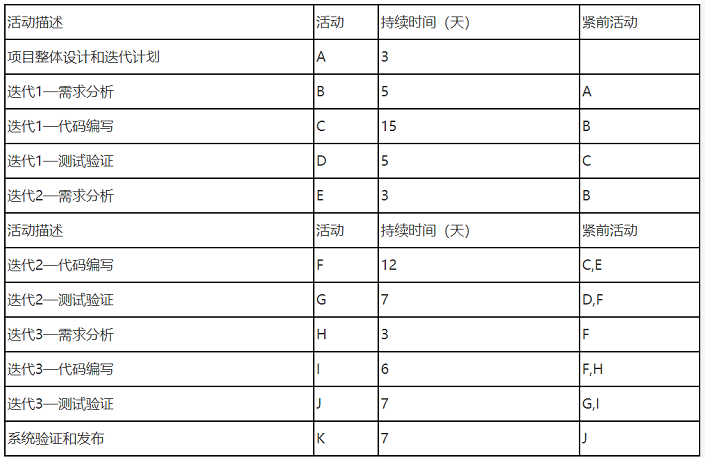

一个软件研发项目使用迭代开发,共计进行3次迭代,每次迭代的工作分解均为:需求分析-设计编码-测试验证。该项目的活动关系表如下:
则该项目的工期为(? ),在迭代3需求分析时,用户提出需求变更,导致迭代3的代码编写的持续时间增加了5天,其他活动持续时间不变,则项目整体持续时间将增加( )天。
关键路径是ABCFGJK,工期是56天。用户提出需求变更,导致迭代3的代码编写的持续时间增加了5天,即I活动的持续时间增加了5天,因为I活动有2天的总时长,所以即使I活动增加5天,但对项目的整体持续时间影响也只有3天。
