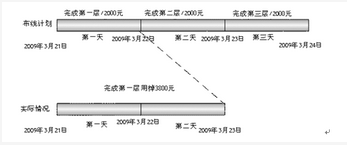

下图是一项布线工程计划和实际完成示意图,2009年3月23日PV、EV、AC分别是 ( )
根据PV、EV、AC定义,到2009年3月23日,计划预算即PV为4 000元。 到23日时实际花费费用即AC,为完成第一层用掉3 800元。 到23日时实际才完成了第一层布线工作,而第一层布线工作对应预算为2 000元,即EV为2 000元。
