当前位置:首页建筑工程二级建造师二建水利水电实务->某市调水泵站工程,从河道取水向城区补水,以改善城区水环境,主

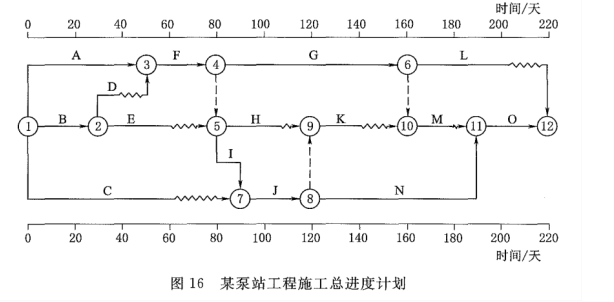

某市调水泵站工程,从河道取水向城区补水,以改善城区水环境,主要建设内容包括泵站主体建筑、压力箱涵、进水水池、翼墙、河道防护及闸门启闭机设备等。发包人与承包人依据《水利水电工程标准施工招标文件(2009年版)》签订了施工合同,合同工期为220天。经总监理工程师批准的施工总进度计划如图16所示,各项工作均按最早开始时间安排且匀速施工。

二建水利水电实务,章节练习,基础复习,二建水利水电模拟

【事件】

事件1:承包人发现施工现场地质情况与施工图设计不符,设计变更导致工作D和工作E分别推迟10天和5天开始,造成承包人窝工损失15万元。承包人向项目监理机构提出延长工期增加费用15万元的要求。

事件2:工程开工后第90天末,监理工程师检查实际进度情况为:工作G正常,工作H提前10天,工作I延误10天。

事件3:针对事件2,发包人要求工程按合同工期完成,承包人对施工总进度计划进行了调整,压缩工作N的持续时间,并提交了赶工计划。

【问题】

问题1.指出图16的关键路线,工作H、工作K、工作M的总时差和自由时差。

问题2.事件1中,监理机构应批准的延长工期和增加费用分别为多少说明理由。

问题3.事件2中,请标注第90天末检查的前锋线,并分析工作G、工作H、工作I实际进度对合同工期的影响,并说明理由。

问题4.事件3中,工作N压缩多少天持续时间能满足合同工期要求,承包人的赶工计划应包括哪些内容

答案:
本题解析:

1.(1)关键路线:A→F→I→J→N→O(或①→③→④→⑤→⑦→⑧→→)

(2)工作H的总时差:40天;自由时差:10天。

工作K的总时差:30天;自由时差:20天。

工作M的总时差:10天;自由时差:10天。

2.应批准的延长工期0天,增加15万元。

理由是:施工现场地质情况与施工图设计不符造成的设计变更,属发包人的原因。由于工作D延误10天,总时差为10天;工作E延误5天,总时差为20天;工作D、工作E延误时间均未超过其总时差,均不影响合同工期。设计变更是发包人原因所造成的,故承包人窝工损失15万元由发包人承担。

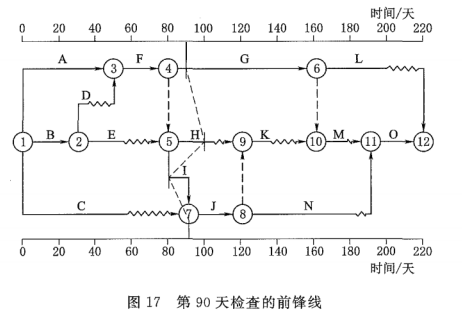

3.(1)事件2中,第90天末检查的前锋线如图17所示。

二建水利水电实务,专项练习,二级建造师《水利水电实务》模考题

(2)工作G正常,对工期无影响;工作H提前10天,为非关键工作,对工期无影响;工作I延误10天,是关键工作,造成工期延长10天。

4.(1)工作N压缩10天能满足合同工期要求。 工作I的延误造成延长工期10天,因此压缩后续关键工作N的持续时间10天,可满足合同工期要求。

(2)承包人提交的赶工计划主要内容:修订的合同进度计划,并附调整计划的相关资料。

更新时间:2022-06-22 19:20
纠错

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。

  • A.建立项目安全生产管理体系
  • B.建立安全生产管理制度
  • C.监控分部分项工程
  • D.及时报告质量问题
查看答案
单选题

(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。

  • A.建设单位应当对施工企业编制的应急预案进行评审
  • B.评审人员由经济、技术方面的专家组成
  • C.施工企业专职安全管理人员可作为评审人员
  • D.评审活动应当形成书面评审纪要
查看答案
单选题

(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。

  • A.12 小时
  • B.36 小时
  • C.24 小时
  • D.48 小时
查看答案
