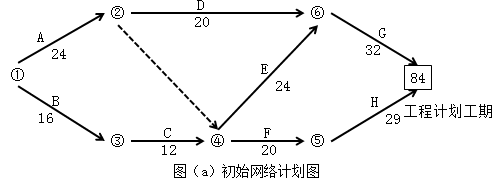

某工程建设项目,网络计划如图(a)所示:在施工过程中,由于业主原因,不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果如下表(正数为延长工作天数,负数为缩短工作天数),网络计划工期为84天。

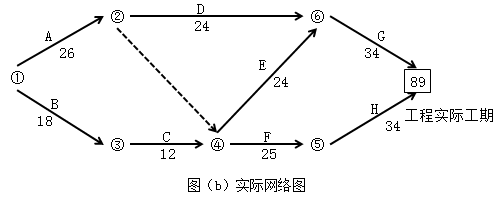

由于工作的持续时间的变化,网络计划的实际工期为89天,如图(b)示。

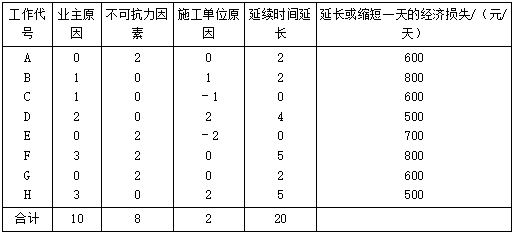

表各项工作延长的工作天数
问题:
1.分析网络计划图(a)、图(b)的关键路线。
2.承包商要求延长合同工期18天和按实际工程延长合同工期5天是否合理?为什么?
3.索赔延长合同工期为几天合理?为什么?(用网络计划图表示)
4.工期提前一天奖励2万元/天,滞后罚金2万元/天。承包商因工期提前(滞后)奖励(处罚)的金额是多少?
1.网络计划图(a)的关键路线是B→C→E→G或①→③→④→⑥→⑦。
网络计划图(b)的关键路线是B→C→F→H或①→③→④→⑤→⑦。
2.要求延长工期18天不合理,因业主原因和不可抗力因素对工作持续时间的影响不是都在关键路线上。要求延长工期5天也不合理,因其中包含了施工单位自身原因所造成的工作持续时间的延长和缩短。

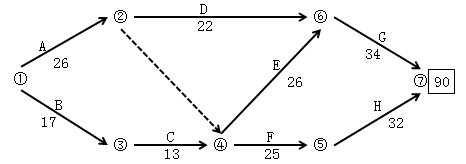

3.由非施工单位原因造成的工期延长应给予延期。网络计划图如下:
签证顺延的工期为90-84=6天。
4.实际工期89天,调整后的合同工期为90天,即承包商提前一天完工,奖励2万元/天×1天=2万元。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
