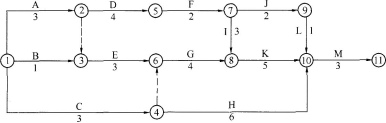

某隧道工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划(初始计划)如下图所示(时间单位:月)。

施工过程中发生下列事件:
事件一:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件二:工作E由于业主的要求需要进行工程变更。
事件三:隧道竣工后,施工单位向业主监理和业主提交了贯通测量技术成果书、贯通误差的实测成果和说明,监理认为提交资料不完善。
问题:
1.确定初始计划的总工期,并确定关键线路及工作E的总时差。
2.事件一发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。
3.事件二发生后,请简要叙述工作E变更后的价格调整思路。
1.(1)20个月;
(2)A→D→F→I→K→M(或:①→②→⑤→⑦→⑧→⑩→?);
(3)2个月。
2.(1)吊装机械闲置补偿费:600×30=18000元。
(2)工程延期为零。
(3)理由:①建设单位原因造成的费用增加,应给予施工单位补偿。②工作E的持续时间延长不影响总工期。
3.已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价;已标价工程量清单中无适用于变更工作的子目、但有类似子目的,可在合理范围内参照类似子目的单价,由监理工程师按合同约定商定或确定变更工作的单价;已标价工程量清单中无适用或类似子目的单价,可在综合考虑承包人在投标时所提供的单价分析表的基础上,由监理人按合同约定商定或确定变更工作的单价。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
