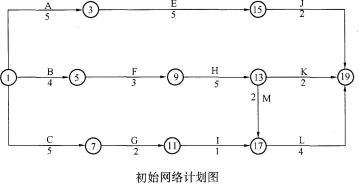

某公路工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。

由于该工程施工工艺的要求。计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划做调整。
问题:
1.请绘出调整后的网络进度计划图。
2.如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?
3.该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。请问设计变更应该履行哪些手续?
4.工作G完成后,由于业主变更施工图纸,使工作I停工待图0.5个月,如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少(已知工作I赶工费每月12.5万元)?说明理由。

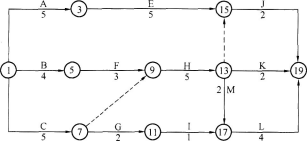

1.调整后的网络进度计划如下图所示。

2.(1)工作C与工作H之间机械闲置2个月,工作H与工作J之间机械不闲置,故机械共闲置2个月。
(2)如果工作C最早开始时间推迟2个月,则机械无闲置。
3.公路工程重大、较大设计变更实行审批制。经批准的设计变更一般不得再次变更。公路工程勘察设计、施工及监理等单位可以向项目法人提出公路工程设计变更的建议。设计变更的建议应当以书面形式提出,并应当注明变更理由。重要工程部位及较大问题的变更必须由建设单位、设计和施工单位三方进行洽商,由设计单位修改,向施工单位签发“设计变更通知单”方为有效。
4.业主不应支付赶工费。因为不需要赶工,也能按合同期完工(或因不影响总工期,或拖延时间在总时差范围内)。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
