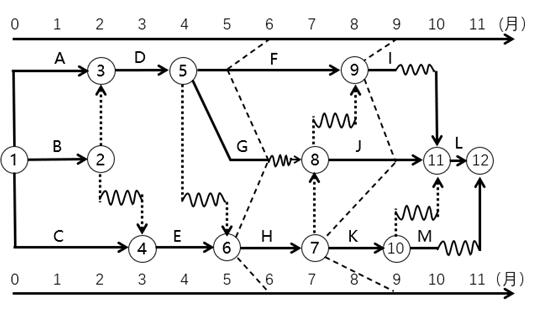

(2021年真题)某工程进度计划执行到第6月底和第9月底绘制的实际进度前锋线如下图所示,图中表明的正确信息有( )。
2022/2021版教材P101
本题考查的是前锋线比较法。关键线路为C→E→H→J→L。选项A,6月底检查时,工作F拖延1个月,但其总时差为1个月,所以不影响总工期。选项B,6月底检查时,工作G施工正常,不影响总工期。选项C,6月底检查时,工作H拖延1个月,但其总工期为0,所以影响总工期1个月。选项D,9月底检查时,工作I拖延1个月,但其总时差为1个月,所以不影响总工期。选项E,9月底检查时,工作K拖延2个月,但其总时差为1个月,所以影响总工期1个月。
