某城市供热外网一次线工程,管道为DN500钢管,设计供水温度110℃,回水温度70℃,工作压力1.6MPa。沿现况道路辐射段采用DN2600mm钢筋混凝土管作为套管,泥水平衡机械顶进,套管位于卵石层中,卵石最大粒径300mm。顶进总长度421.8m。顶管与现状道路位置关系见图4-1。
开工前,项目部组织相关工作人员进行现场调查,重点是顶管影响范围地下管线的具体位置和运行状况,以便加强对道路、地下管线的巡视和保护,确保施工安全。
项目部编制顶管专项施工方案:在永久检查井处施做工作竖井,制定道路保护和泥浆处理措施。
项目部制定应急预案,现场制备了水泥、砂、注浆设备、钢板等应急材料,保证道路交通安全。
套管顶进完成后,在套管内安装供热管道,断面布置见图4-2。
【问题】

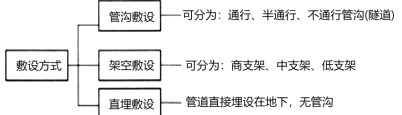

1.根据图4-2,指出供热管道顶管段属于哪种管沟敷设类型?
2.顶管临时占路施工需要哪些部门批准?
3.为满足绿色施工要求,项目部可采取哪些泥浆处理措施?
4.如出现道路沉陷,项目部可利用现场材料采取哪些应急措施?
5.指出构件A的名称,简述构件A安装技术要点。
1.该顶管段属于通行管沟敷设。
2.临时占路需要交通管理部门和道路管理部门批准。?
3.项目部可采取哪些泥浆处理措施有:
(1)施工场地应设置排水沟及沉淀池,
(2)设置泥浆循环处理设施,废弃的泥浆、钻渣应进行处理,不得泄漏外流污染环境。
(3)泥浆外运采用专用罐车运输。
4.道路沉陷项目部可利用现场材料采取的应急措施有:
(1)在沉陷处周围设置安全警戒区域,设置专人警戒,防止无关人员进入安全警戒区域;
(2)利用现场的水泥和砂材制备泥浆,采用注浆设备对沉陷处进行注浆加固处理。
(3)加固处理后,利用钢板跨越铺设在沉陷位置,保证后续交通不造成严重影响。
5.构件A:支架;
安装技术要点:
(1)支架应保证安装位置正确,标高和坡度满足设计要求,安装平整,埋设牢固。?
(2)支架结构接触面应洁净、平整。
(3)管道支架支承面加设金属垫板调整标高时,不得大于两层,厚的宜放在下面,垫板应与预埋铁件或钢结构进行焊接,不得加于管道和支座之间。
(4)管道吊架处不应有管道焊缝。
(5)管道与支架焊接时,不得损伤管道母材。
(6)焊缝不得有漏焊、欠焊、咬肉或裂纹等缺陷。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
