某工程公司承建一座城市跨河桥梁工程。河道宽36m,水深2m,流速较大,两岸平坦开阔。桥梁为三跨(35+50+35)m预应力混凝土连续箱梁,总长120m。桥梁下部结构为双柱式花瓶墩,埋置式桥台,钻孔灌注桩基础。桥梁立面见图1。
项目部编制了施工组织设计,内容包括:
1.经方案比选,确定导流方案为:从施工位置的河道上下游设置挡水围堰,将河水明渠导流在桥梁施工区域外,在围堰内施工桥梁下部结构。
2.上部结构采用模板支架现浇法施工,工艺流程为:支架基础施工→支架满堂搭设→底模安装→A→钢筋绑扎→混凝土浇筑及养护→预应力张拉→模板及支架拆除。
预应力筋为低松弛钢绞线,选用夹片式锚具。项目部拟参照类似工程经验数值确定预应力筋理论伸长值。采用应力值控制张拉,以伸长值进行校核。
项目部根据识别出的危大工程编制了安全专项施工方案,按相关规定进行了专家论证,在施工现场显著位置设立了危大工程公告牌,并在危险区域设置安全警示标志。
【问题】

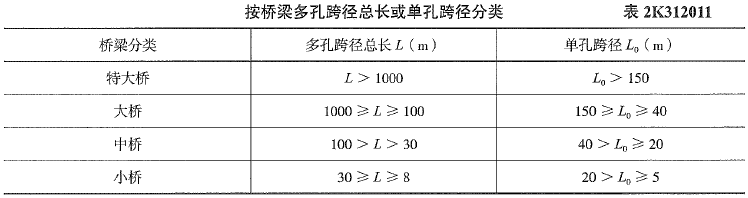

1.按桥梁总长或单孔跨径大小分类,该桥梁属于哪种类型?
2.简述导流方案选择的理由。
3.写出施工工艺流程中A工序名称,简述该工序的目的和作用。
4.指出项目部拟定预应力施工做法的不妥之处,给出正确做法,并简述伸长值校核的规定。
5.危大工程公告牌应标明哪些内容?
1.该桥梁属于大桥,总长120m,单孔最大跨径50m。
2.根据案例背景“水深2m,河流宽度36m,两岸平坦开阔”“桥梁为三跨(35+50+35)m”可以看出该河流较窄,对于支架法施工影响较小。可以采用在围堰结合明渠导流在桥梁施工区域外,保证支架施工所需的作业面。如若利用枯水期施工,更能节约施工成本和工期。
3.A:预压
目的和作用有:确认支架的强度、刚度和稳定性是否满足要求,消除拼装间隙和地基沉降等非弹性变形,并确定支架的弹性变形参数。
4.项目部参考类似工程确定理论伸长值不妥。?
正确做法:项目部首先要通过计算确定理论伸长值,然后在张拉过程中要测出伸长。最后用实际伸长值与理论伸长值的差值来校核。该差值应符合设计要求;设计无规定时,实际伸长值与理论伸长值之差应控制在6%以内。
5.危大工程名称、施工时间和具体责任人员。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
