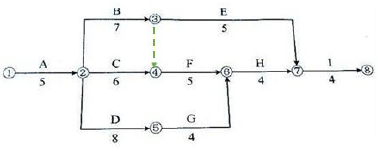

当前位置:首页建筑工程二级建造师二建市政工程实务->事件一:某单位工程的施工进度计划网络图如图所示。因工艺设计采

事件一:某单位工程的施工进度计划网络图如图所示。因工艺设计采用某专利技术,工作F 需要工作B 和工作C 完成以后才能开始施工,监理工程师要求施工单位对该进度计划网络图进行调整。

二建市政工程实务,押题密卷,2022年二级建造师《市政实务》黑钻押题1

事件二:施工过程中发生索赔事件如下:

①由于项目功能调整变更设计,导致工作C 中途出现停歇,持续时间比原计划超出2 个月,造成施工人员窝工损失13.6 万元/月×2 月=27.2 万元;

②当地发生百年一遇大暴雨引发泥石流,导致工作E 停工、清理恢复施工共用时3 个月。造成施工方自有设备损失费用8.2 万元,清理和修复工程费用24.5 万元。

针对上述① 事件和②事件,施工单位在有效时限内分别向建设单位提出2 个月的工期索赔,27.2 万元的费用索赔;3 个月的工期索赔,32.7 万元的费用索赔。

【问题】

1.绘制局部工艺调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),计算其总工期(单位:月)。

2.分别指出施工单位针对事件一、事件二提出的两项工期索赔和两项费用索赔是否成立,并说明理由。

3.请简述工程进度报告的内容有哪些?

答案:
本题解析:

1.(注:只需要将3-4 之间增加一个虚工作即可)

网络图中关键线路有两条:A→B→F→H→I 和A→D→G→H→I。

总工期为25 个月。

二建市政工程实务,押题密卷,2022年二级建造师《市政实务》黑钻押题1

2.(2)①工期索赔:索赔不成立。因为C 为非关键工作,总时差为1 个月,设计变更后导致工期延误2 个月,对总工期影响只有1 个月,所以,C 工作的工期索赔为1 个月。

费用索赔:索赔成立。C 工作索赔费用27.2 万合理。因为设计变更是非承包商原因导致的承包商自身经济损失。

②工期索赔:索赔不成立。E 工作索赔3 个月的工期不合理。因为E 为非关键工作,总时差为4 个月,不可抗力导致了工期延误3 个月,延误时长未超过总时差,所以工期索赔不成立。

费用索赔:索赔不成立。E 工作索赔32.7 万费用不合理。在不可抗力后,8.2 万施工单位人员和机械是损失,不能向建设单位索赔,需要施工单位自己承担。而24.5 万的清理和修复费用是可以索赔的。

3.1)工程项目进度执行情况的综合描述,主要内容是;报告的起止期,当地气象及晴雨天数统计;施工计划的原定目标及实际完成情况,报告计划期内现场的主要大事记(如停水、停电、事故处理情况,收到建设单位、监理工程师、设计单位等指令文件情况)。

2)实际施工进度图。

3)工程变更,价格调整,索赔及工程款收支情况。

4)进度偏差的状况和导致偏差的原因分析。

5)解决问题的措施。

6)计划调整意见和建议。

更新时间:2022-05-21 21:34
纠错

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。

  • A.建立项目安全生产管理体系
  • B.建立安全生产管理制度
  • C.监控分部分项工程
  • D.及时报告质量问题
查看答案
单选题

(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。

  • A.建设单位应当对施工企业编制的应急预案进行评审
  • B.评审人员由经济、技术方面的专家组成
  • C.施工企业专职安全管理人员可作为评审人员
  • D.评审活动应当形成书面评审纪要
查看答案
单选题

(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。

  • A.12 小时
  • B.36 小时
  • C.24 小时
  • D.48 小时
查看答案
